Ответ на пост «Сложности газификации»2
ооооо, подержите мое пиво...

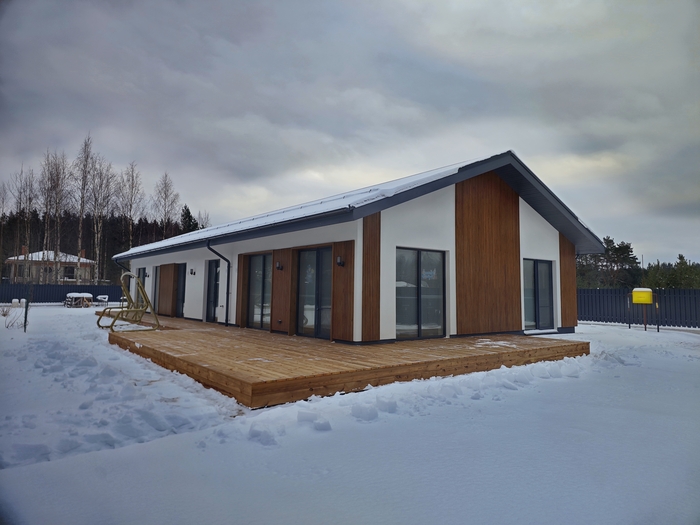

строил дом. 2024 год.
соседи дали контакты делового, который решит все вопросы. Деловой приехал на шевроле эскалейде и запросил 400 штук.
Ну, думаю, сам справлюсь - делов-то заявку подать через госуслуги. И сэкономлю 150 штук: (250 стоило коммерческое подключение). Почему коммерческое, спросите вы - ведь есть же социальное? Есть, но... но требует кадастровый номер при заполнении заявки, а номера этого еще не было: когда я эту заявку подавал еще только стены ставили в доме.
Хрен с ним, подал заявку, оплатил аванс. Дело было в начале февраля.
На этом этапе ни одна собака в сраном облгазе не удосужилась рассказать - какие именно требования должны быть к котельной, к дымоходам, заземлениям и прочим вентиляциям. Я откуда это должен знать? Или про то, что духовке нужен отдельный ввод, который надо было ИМ запроектировать а теперь вот проект без него и хер вам, уважаемый grfree, на воротник, а не газовая духовка в доме.
Ну пока стройка - я моргнул - уже середина лета и как бы пора подсушить дом для внутренней отделки. И тут начинаются мытарства - завтра-завтра-завтра, а вот купите счетчик, а вот купите еще что-то, бла-бла-бла, проектировщик в отпуске, беременный, на больничном и тд.

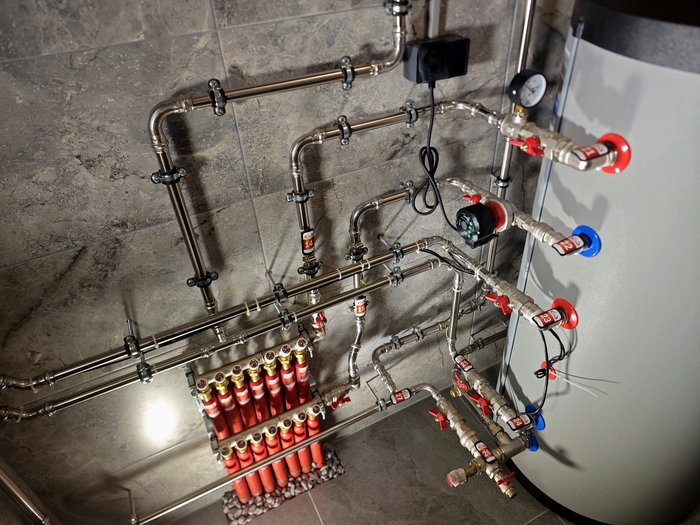

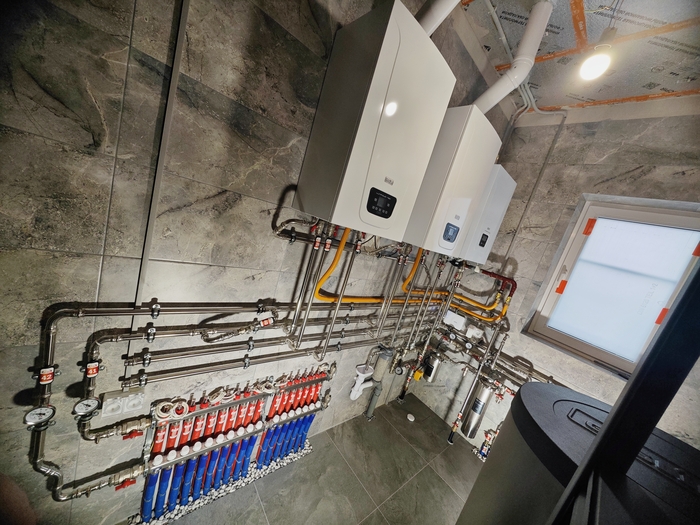

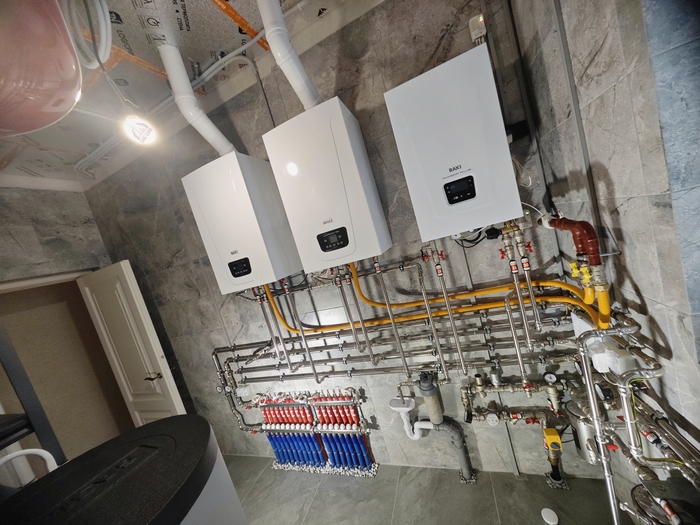

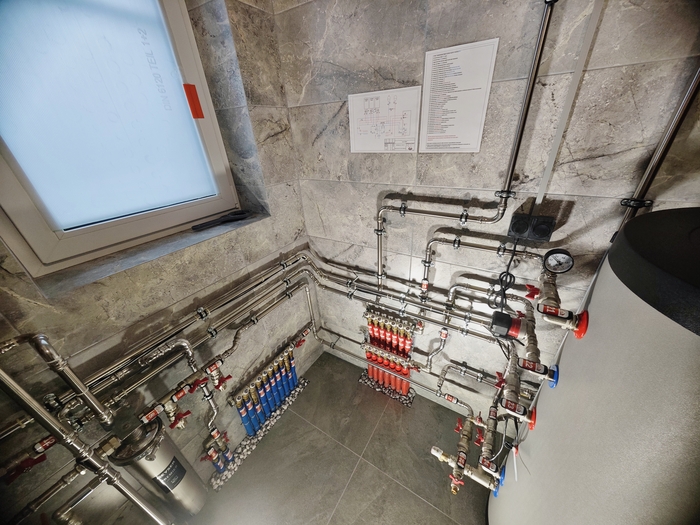

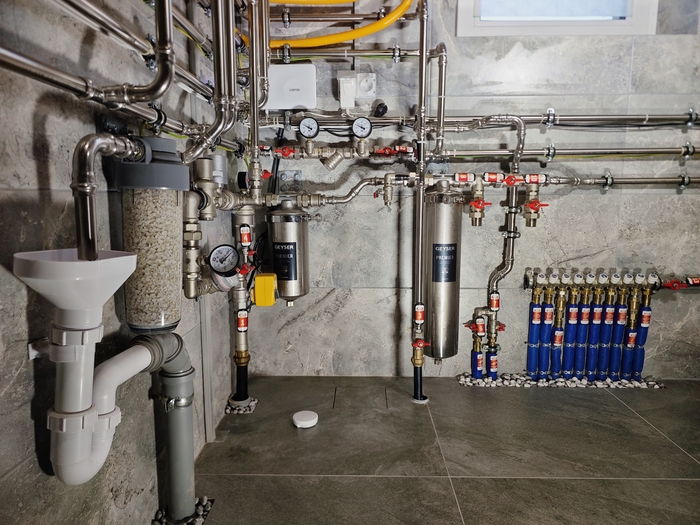

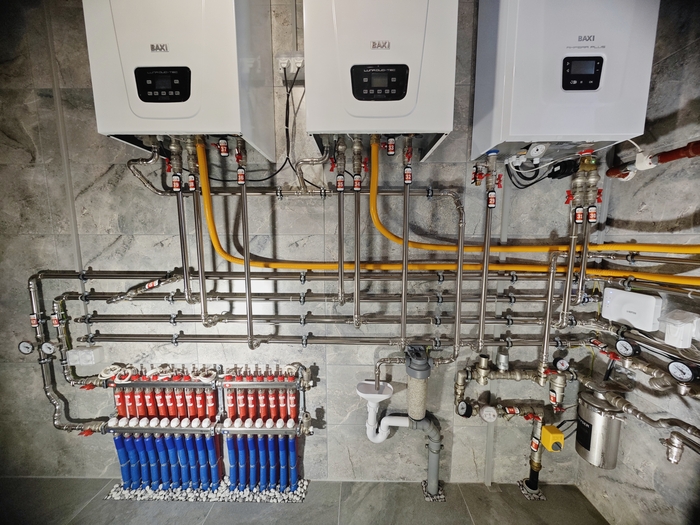

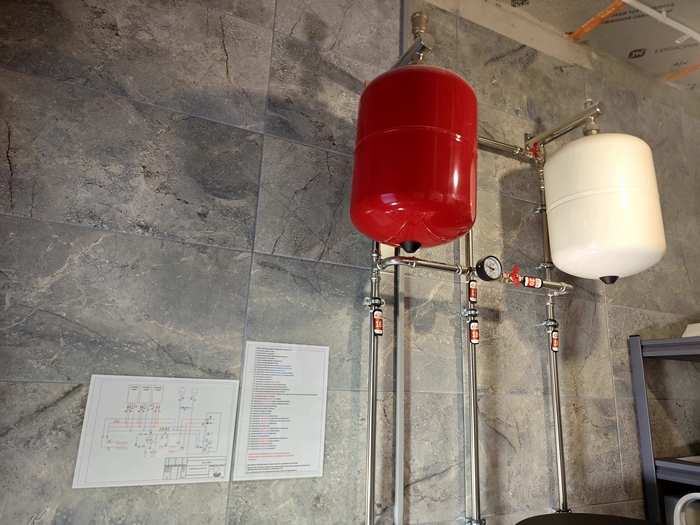

В этот момент от случайных людей я узнал, что надо получить какие-то заключение от пожарных и проверить заземление. Хорошо, что вентиляцию в доме я проектировал сам и заранее. И сечения каналов были заложены с избытком - ничего не пришлось переделывать. А землю и так собирался делать правильную.
Тут я понял, что дело с места не сдвинулось и начал кататься к ним в офис, как на работу. И вот - наконец в середине августа приехала бригада подключать.
Подключение, надо сказать, было в точке метров 10 от дома - там был цокольный ввод старого дома, который я снес. (то есть представляете масштаб работ?)
И ребята такие: а что это вы отмостку уже залили? А как мы будем цокольный ввод выводить к дому??? (откуда мне было знать про это?)
Ну вы понимаете, что я уже был к этому готов и бригада творческих таджиков тут же там все выкопала за какие жалкие 20-30 тыс и газовщикам осталось только подключить.
Бригада подключила, проверила и... опломбировала. А запуск, говорят, это отдельная операция.
Я - в облгаз.
А там такие - для заключения договора нам нужен, та-дам!, кадастровый номер объекта, а иначе никак.
А что ж вы, спрашиваю, падшие женщины, договор со мной заключили, если кадастра не было??? А вы вот пойдите, поставьте на учет и мы тут же..... дальше они увидели, как моя рожа наливается красным и предложили альтернативный вариант - написать челобитную на имя какого-то облгазовского хуя, который может милостиво разрешить договор без кадастра.
Я прилетел домой и быстро нашел документы, которые они там могут запрашивать. Там русским по белому было написано, что ... кадастровый номер или другие основания владения помещением. Таким основанием вполне может быть одобренное муниципалами заявление на строительство, которое у меня было. Короче, в след раз я шел подготовленным и теткам нечего было мне возразить.
Далее. У меня на руках уже договор на обслуживание, но подключения все еще нет.
И нет. И нет. И...
Я приехал в облгаз и устроил там натуральный террор, чтобы пустышки в окошках, наконец поставили меня в график и назвали число, когда будет подключено.
Это подействовало. Дату назначили.
Приехал дядька - все проверил и запустил. За полчаса примерно.
К тому времени с момента заключения договора прошло уже девять, сука, месяцев.
И вот тут я понял, что сидор на эскалейде избавил бы меня от всех этих мучений. И что все эти мучения, наверное, там как раз и сделаны для того, чтобы у правильных сидоров были такие машины.
