Здравствуйте уважаемые подписчики. Давно я не читал ваших полезных комментариев и советов, поэтому решил написать небольшую серию постов о пристройке к дому каркасного гаража 6х5м, на утепленной плите, с подвалом и смотровой ямой.
Для чего мне гараж:
1. Как склад, чтобы разгрузить от стройматериалов и инструментов второй этаж, и начать отделку спальни для ребенка.
2. Я сам ремонтирую пепелац и очень удобно иметь гараж в 2 шагах от дома, а не в городе в 20 км.
3. Мы насадили плодовых деревьев и скоро будет нужен подвал чтоб складировать банки.
4. Мастерская чтобы пилить мебель и прочие полки для дома.
Итак первое с чего я начал, сделал 3д модель в скетчупе, перед каждым этапом строительства модель переделывалась и уточнялась, например после просмотра фильма Ларри Хона в 3 частях
https://youtu.be/lHPBGiiYgBM я значительно переделал каркас в модели, так как понял что сделал много ошибок. Гораздо дешевле исправлять ошибки в 3д модели, чем в натуре, поэтому всем кто собирается что-то строить/ремонитровать очень советую SketchUp.

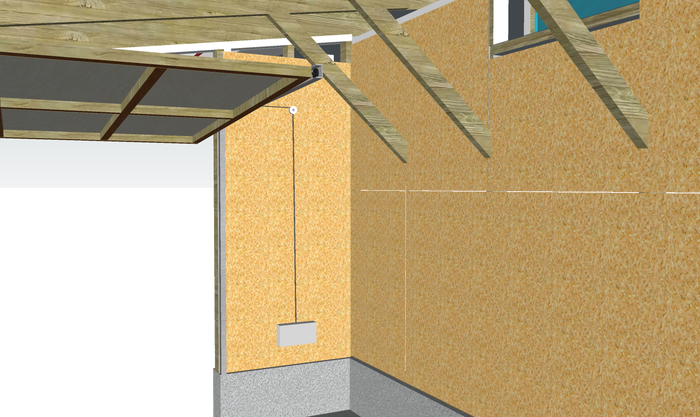

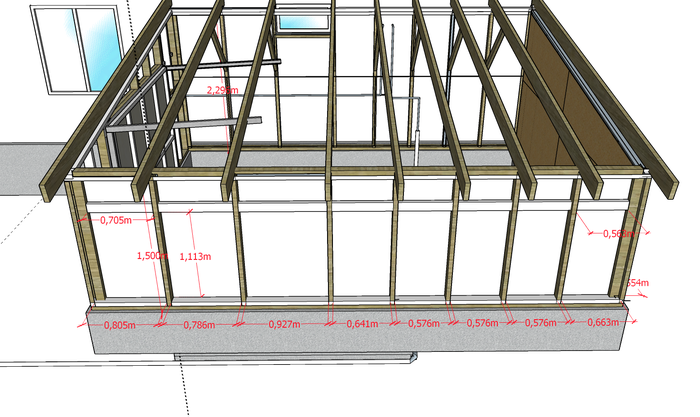

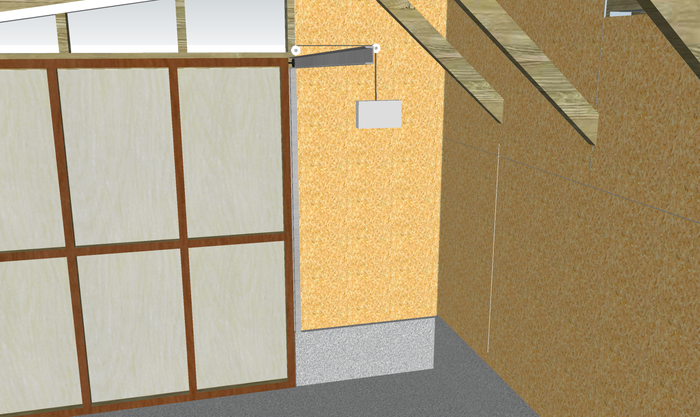

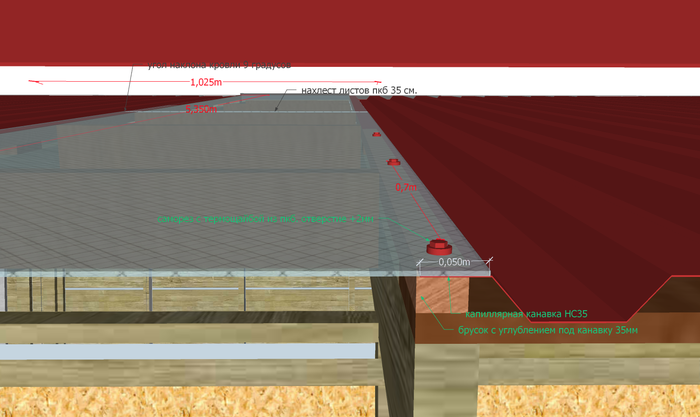

Окончательный вид модели:
Итак начнем, нужно выкопать котлован под подвал и смотровую яму, размер их строго ограничен подземным газопроводом к дому, получилось 3,5х1,2м и 3,5х0,9м + 0,15 толщина внешних стен, вообще то над газопроводом строить нельзя, но других вариантов у меня не было.
Так как, грунт песчаный, котлован близко к дому и газовой трубе, вариант один, копать вручную.
Нанимаем двух рабов разнорабочих за 3000 р/день, вручаем лопату и тачку, тем временем, из заранее подготовленных досок и двп/осб сооружаем щиты, которые постепенно будут опускаться в яму и поддерживать стенки от осыпания, к сожалению это помогает лишь отчасти, и суммарно, за 3 дня, пришлось вывезти около 20 м3 песка. Результат ниже.
Кстати, не смотря на все предупреждения, газовую трубу они все таки порезали, она предательски срезала угол не так как в 3д модели =)
Отпускаем с богом и честно заработанными 9000 р. землекопов и продолжаем.
Ставлю опалубку на пол ямы, укладываю пленку, чтобы "молочко" из бетона не утекло в песок, арматуру использовал стеклопластиковую, так как ее проще привезти, а участок этот не ответственный и не нагруженный.
Пол заливал ручной бетономешалкой, 1,5 м3, не очень приятное занятие: одному подтаскивать песок, щебень, цемент,но для таких объемов терпимо.
Заливал сначала одну половину, потом вторую, два дня. Натыкал в пол вертикальной арматуры для будущих стен.

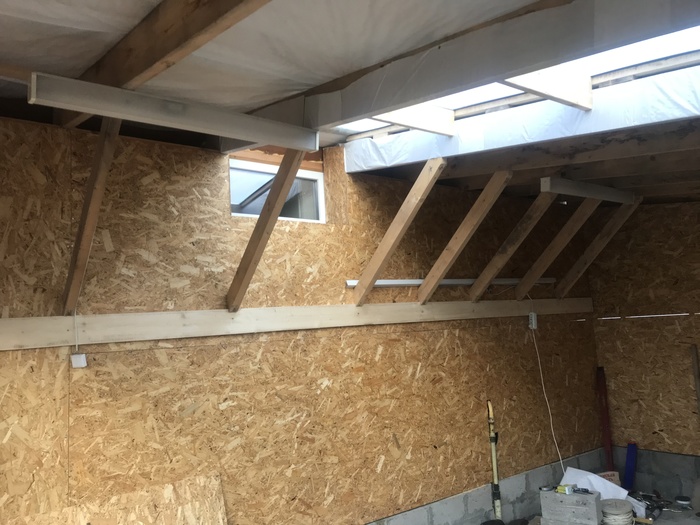

Ставлю внутреннюю опалубку для стен: щиты из осб и досок 25, укрепленные доской 40 на ребро, чтобы не сильно тратиться на опалубку заливать было решено в два этапа по половине высоты.
Каждый раз после дождя приходилось вычерпывать по 0,5м3 песка из ямы, поэтому опалубка делалась в спешке, результат - убожество на фото ниже:
Из за плохо установленных распорок опалубку расперло, в углу сломало, вылилось около 100 л. бетона, кудаж без этого.
Спешить больше не куда, нижняя половина залита, делаем нормальные распорки, усиливаем опалубку, для будущей вентиляции подвала закладываем в стену 2 "трубы" забитые песком
Призываем на помощь соседа, на случай если что то пойдет не так, и заливаем вторую половину стен.

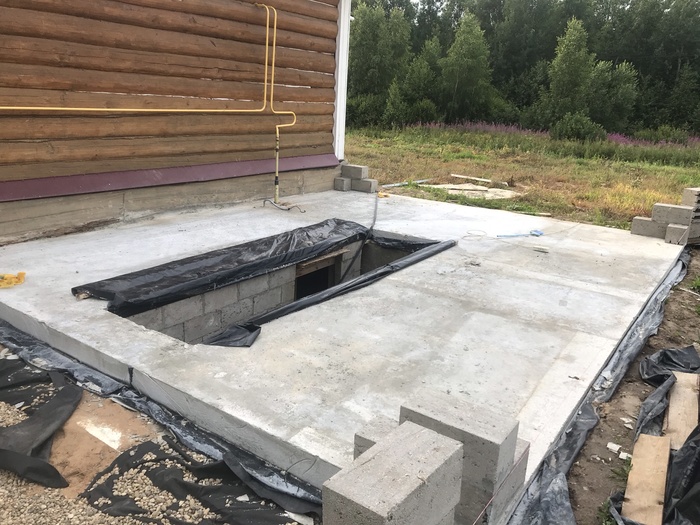

Снимаем опалубку, самое сложное позади, не очень ровно, но какая разница, подвал ведь.
Из керамзитобетонных блоков выкладываем перегородку между подвалом и ямой, ставим опалубку для плиты фундамента. Чтобы доски держали форму я вбил по периметру куски профильной трубы и прикрутил их к доске.
Чтобы весь бетон плиты не утек в подвал, ограждаем яму опалубкой, и делаем прочный "временный потолок" над подвалом
Вся опалубка выровнена по лазерному уровню, поэтому бетон будем разгонять правилом опираясь на ребро досок опалубки.

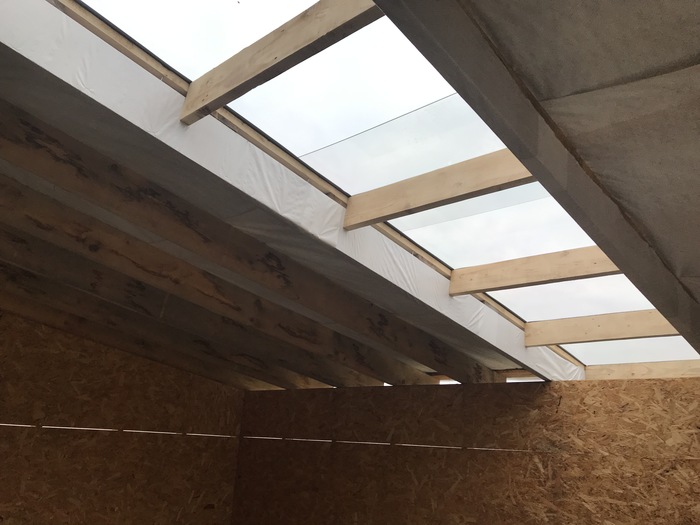

По всей площади укладываем утеплитель - ЭППС, укладываем трубы вентиляции, кабель для освещения подвала, накрываем пленкой.
Далее 12 часов подряд режем и крутим стальную арматуру.
Здесь я бы уже не стал рисковать и использовать стеклопластиковую арматуру, чтобы потом не провалиться с машиной в подвал.
Обещают дождь, поэтому бетон пришлось заливать поздно вечером, позвал пару человек на помощь, чтобы лопатами разогнать все по площади.
На этом пожалуй закончим этот пост.
Затраты:
Подвал
___________________________
Земляные работы - 11000 р.
Доски на опалубку - 5600 р.
ОСБ на опалубку - 11000 р.
Пленка - 900 р.
Стеклопластиковая арматура - 4700 р
Крепеж - 1000 р.
Цемент для пола ямы - 2100.
Бетон для стен ямы 5м3, с доставкой в 2 приема - 23500 р.
Плита
____________________________
ЭППС - 4200 р.
Арматура в плиту 325 кг с доставкой - 14500 р.
Проволока вязальная + "стульчики" ~1500
Бетон для плиты 16500 р.
Итого 96500.
Подвал и яма, как видите, получились "золотыми", но что поделать.
