Мой загородный дом, ч.3...
Первая часть: https://pikabu.ru/story/moy_zagorodnyiy_dom_ch1_5940731
Вторая часть: https://pikabu.ru/story/moy_zagorodnyiy_dom_ch2_5945948
Предыдущая часть закончилась тем, что привезли окна, а мы в это время готовились к установке дверей и приезду штукатуров.
С окнами я сильно не заморачивался. У меня дома установлены 70-е, поэтому я решил не переплачивать за 80-е. Взять решил Veka Softline-70. К сожалению, я не придал большого значения тому, какой механизм устанавливается: ну, Maco и Maco. Других мне не предлагали. Только прижимы для поворотных окон внешние, поэтому я сказал делать все окна поворотно-откидными. Уже после установки я понял, какое это барахло... У меня дома стоят механизмы Roto, там и прижимы скрытые, и гребенки серьезные, а не то что в Maco - жалкая скобочка, если ей промахнуться, то ручка переводится в горизонтальное положение и окно вываливается по-диагонали. Короче, берите Roto...
Там же я заказал и входную дверь в подвал - она более герметична на случай затопления.
Входные двери решил взять финские, в частности, производителя Kaski. К сожалению, оказалось, что проем главного входа значительно превышал максимальные стандартные размеры данных дверей, а нестандартные двери выливались в +40%. Здраво рассудив, я решил уменьшить проем. Для этого я вставил три доски в виде буквы π и закрепил брусками к штатным. Снизу установил горизонтальную доску для поднятия двери до уровня будущего пола и стяжки крыльца, затем затянул это все снаружи изоспаном А и обшил обрезками GB600-25.
Крыльцо главного входа расположено над подвалом. Поэтому оно должно быть утеплено. Для этого мы купили 10 квадратных метров листов ПСБ-С-35 50 мм и приклеили их к площадке крыльца в два слоя (на последней фотографии главного входа предыдущей части виден первый слой наклеенного пенопласта), заранее ее загрунтовав. Затем наклеили на стены демпферную ленту и связали арматуру, поставили ее на специальные "камушки", которые я сделал из раствора заранее - это параллелепипеды где-то 5х2,5х7 см, причем 2,5 - это фиксированный размер, остальные четко не нормировались. Далее я лазером отбил уровень и выставил маяки таким образом, чтобы вода текла от стен. Замесил немного раствора и уложил его под маяки, чтобы они не прогибались при затирке. Спустя некоторое время (уже не помню, день или неделю) я взял таджика в помощь, и мы с ним замесили несколько ванн довольно густого раствора (подвижностью П1-П2, очень жалею об этом - замучался разглаживать) с использованием пластификатора и малого количества воды. Этот раствор выкладывался на крыльцо и затирался мной правилом. В итоге получилась довольно ровная площадка.Поверх нее к стенам и дверному проему (дверной проем на ~5 мм выше уровня стяжки) я приклеил стеклоизол.
Приехали установщики дверей и установили их. Вот что в итоге получилось (на нижнем фото я со спины):
Все, дом готов для фасадных работ. Но, к сожалению, штукатуры заняты и отложили меня на середину-конец июля (они предлагали приехать раньше, но тогда еще не были установлены двери и я побоялся).
В июле у меня отпуск и мы с отцом в будни или моей женой в выходные (в выходные с детьми могли сидеть и бабушка, и дедушка) начали обивать плитами дом изнутри. Так как к этому времени рабочие из солнечного ближнего зарубежья уже успели уложить утеплитель в стены. Нам оставалось только натянуть пленку (черный полиэтилен 200 мкм) и привинтить плиты GB1050-10. Этим мы прозанимались весь мой отпуск. И даже половину августа по выходным. Но не успели сделать две стенки в последней спальне, как приехали штукатуры... К сожалению, продолжить нашу работу мы не могли, так как строители заняли помещение аккурат под комнатой, в которой мы пилили, а от пиления циркуляркой этих плит поднимается столько пыли, что продолжать работы рядом с их местом сна было мягко говоря некрасиво.
По проекту, дом должен в итоге стать таким:

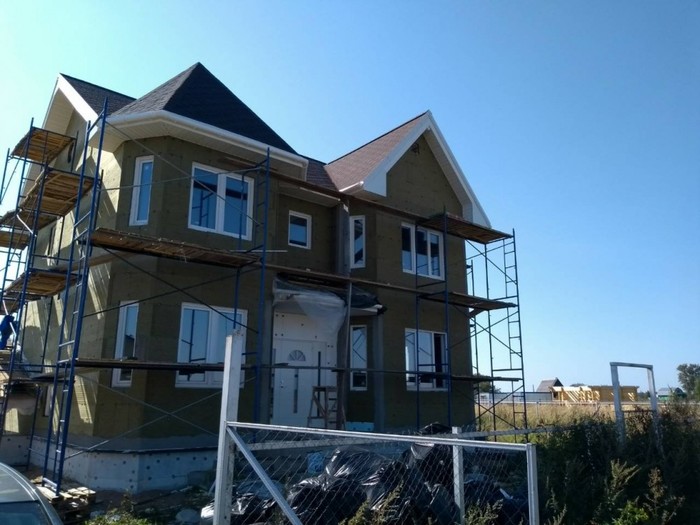

В первый же день они завезли кучу чернового материала и установили леса. Через три дня уже наклеили часть утеплителя (клеили его по ранее натянутым ниткам, чтобы было ровно):
Еще через неделю дом уже весь был обклеен начали класть базовый слой:
Неделю спустя почти весь дом был замазан базовым слоем и наклеена часть декоративных элементов вокруг окон и дверей, отделан цоколь:
На следующие выходные дом уже был почти закончен - оставались две стены непокрытые декоративной штукатуркой. Как мне объяснили, из-за сухой погоды (а сентябрь в этом году просто какой-то невероятный был) штукатурку наносили рано-рано утром (с 5 утра), чтобы не слишком быстро высыхала.

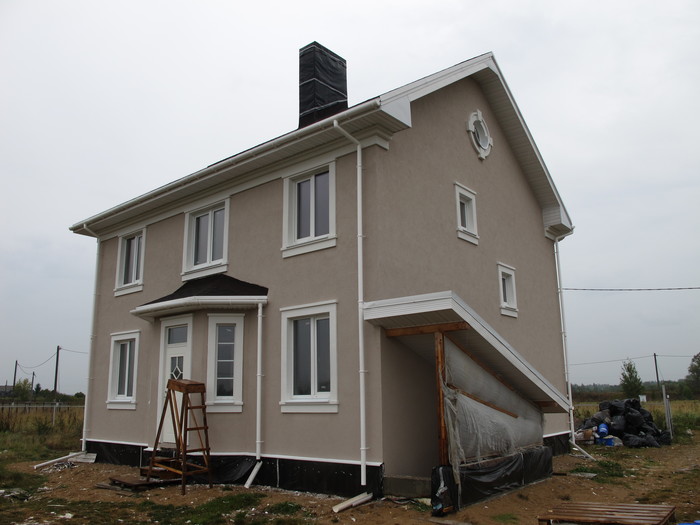

В середине недели мне отзвонились и сказали, чтобы приезжал принимать работу:
Что мне не нравится - некрасиво установлены отливы у круглых окон. Надо как-то их иначе переустановить.
У входа в подвале правую стену сделали ровной, хотя изначально она была адски кривой (опалубку при заливке изогнуло). А вот левая была вообще на другом уровне нежели фасад, но оторвали утеплитель и приклеили заново, но ровно.
Затем я нанял рабочих (других), чтобы установили декоративный элемент на главный фасад, вот что получилось (леса пока не сняты, так как надо еще установить декоративную решетку на вход вентиляции:
На данный момент работы с домом почти полностью завершены. Возможно, еще успеем доделать оставшиеся стенки на втором этаже, закрыть пароизоляцией утеплитель на чердаке и начать обшивку веранды бани. Но не факт.
Примерный бюджет за этот этап:
Фасады и цоколь: 1.2 млн.
Окна: 360 тысяч
Финские двери: 268 тысяч.
