Записки МСП строителя
Не буду здесь писать и рассказывать, что такое строительный контроль, это скучно и никому не интересно.
Расскажу как он ведется на примере меня.
Ни один из инженеров не знает и не обязан помнить все нормативные документы, которые регламентируют строительный контроль и приемку работ, он должен знать где это нужно посмотреть, но будучи в роли строительного контроля необходимо оперативно принимать СМР, в связи с чем была проведена огромная работа в компании и были внедрены чек-листы строительного контроля.
Данные чек-листы создавались на протяжении 5 лет факультативно без ущерба работы инженерам, всего у нас на вооружении порядка 500 чек-листов по которым можно принять абсолютно все виды СМР с точки зрения строительного контроля.
Сейчас конечно на объектах предусмотрены программы строительного контроля и чек-листы уже автоматизированы там и каждый инженер по поиску находит перед приемкой необходимый для него чек-лист и через эти программы собственно и ведется приемка работ.
Всего есть 3 вида СК это входной, операционный и приемочный контроль.

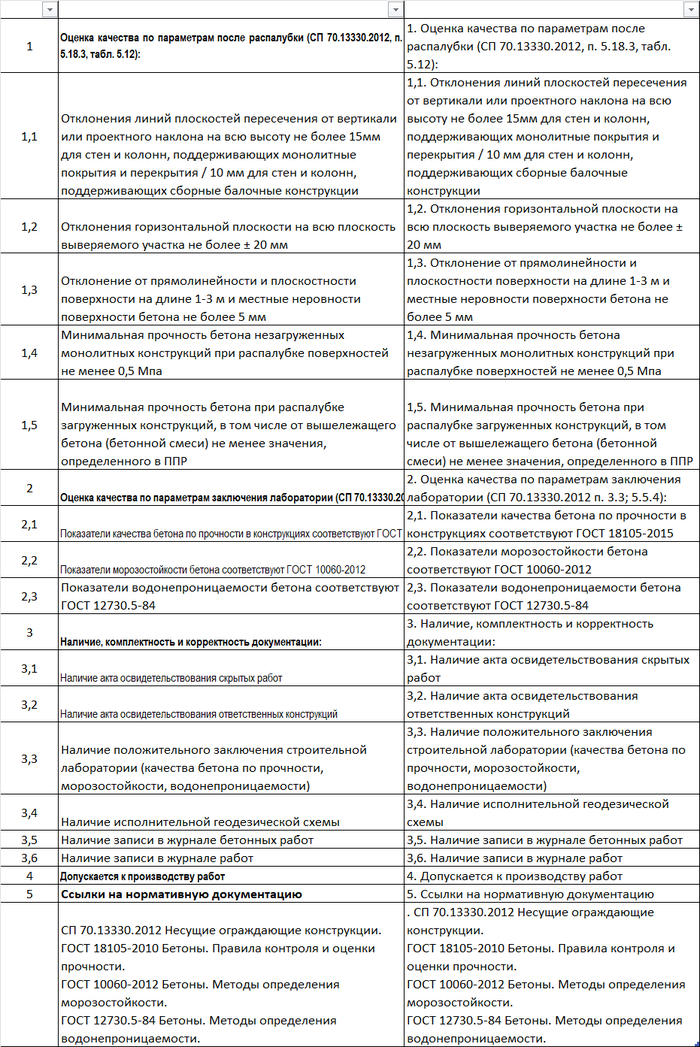

На примере покажу как выглядит чек-лист приемочного контроля "бетонирование стен".
Чек-лист помогает грамотно осуществить приемку СМР и не искать судорожно нужный СП и перечитывать его вдоль и поперек. После приемки работы инженер СК и генподрядчик ставят свои визы внизу чек-листа и данный чек-лист отправляется в ПТО и вкладывается к АОСР, как подтверждение, что данные работы действительно предъявлялись и к ним не было вопросов.
Единственное, что каждый год с выходом актуализированных СП необходимо их обновлять, но это уже мелочи жизни.
