Моя стройка 2023 - 2024
4 поста
4 поста
Итак...новую бригаду нашли. Новая бригада долгое время перебирала первый этаж. Накидывала второй этаж. Оставшийся этап контролировал "внешний" эксперт на предмет схождения плана и факта :) сходимость примерно на 85% (ну плюс минус, там еще вопросы к проектантам...)
По итогу, вызвал аэродверь. Показатели по АЭ - 2.85 что-то там в час, спустя часовую продувку на -50Па
В целом, показатели удовлетворительные. Есть Были локальные косяки, связанные с использованием (не умением пользоваться) 2 сторонней ленты. Много проблем были по полу 1 этажа, которые были оперативно устранены.
Показатели как общие, так и локальные, меня, в принципе, устраивают. Потому просто фоточки
Осталась внутряночка :)
Итак, список косяков, которые еще не устранены:

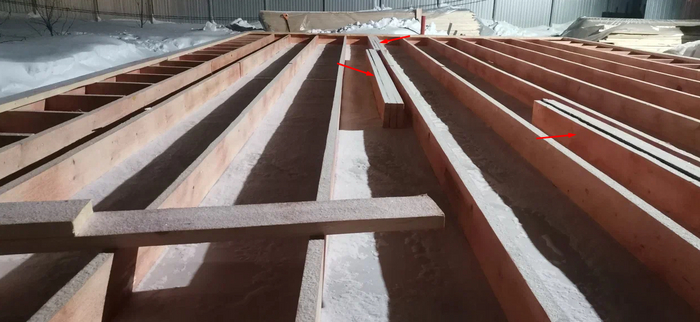

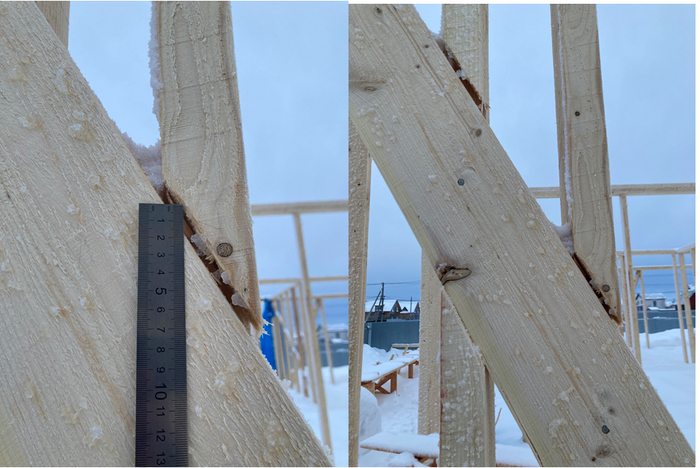

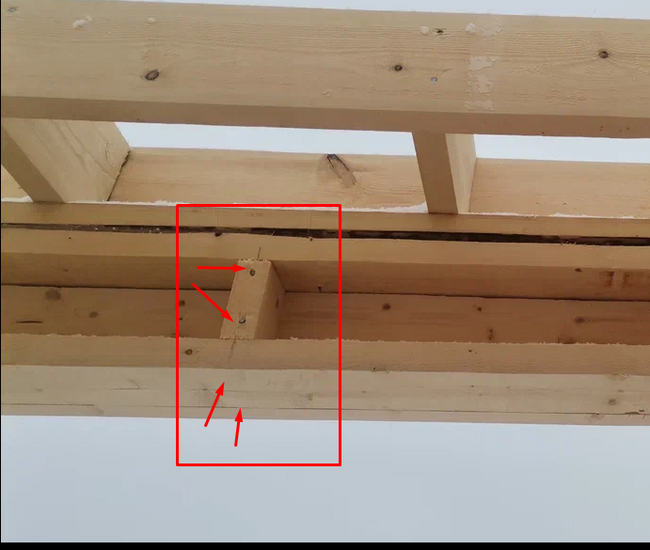

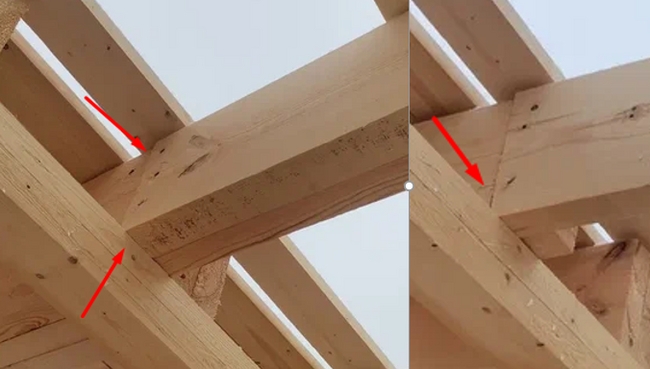

1. Лаги цокольного перекрытия. Устранение путем установки метровой накладки:
2. Прое...анное окно, укосины не проектные, стык лежня ровно над стыком лобовой доски перекрытия. Как будут 2 этаж исправлять - не знаю, жду прораба:

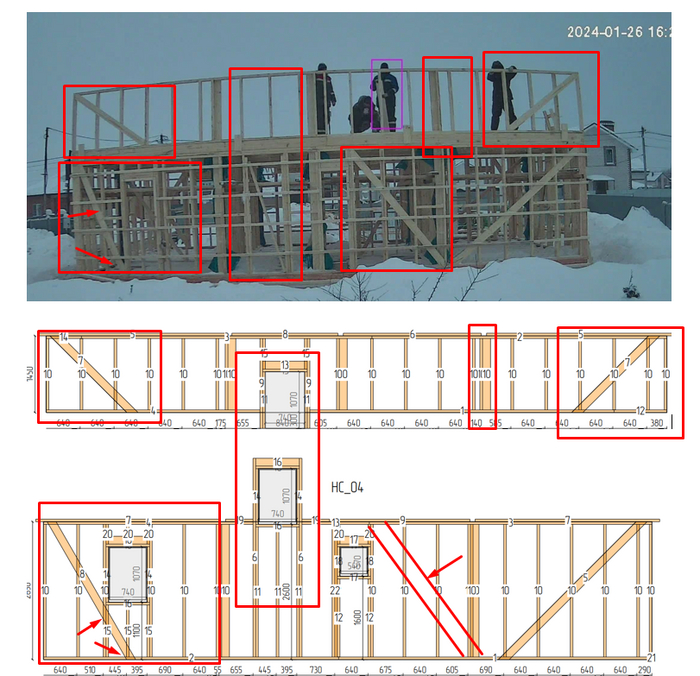

Тут да. Окно проипали, доп.укосины (не в тему), расположение стоек. Самое главное - геометрические размеры. Верхняя стена должна быть длиной 11.7м, эти бахнули - 12м.
3. Угол внешней стены. Висячая верхняя обвязка

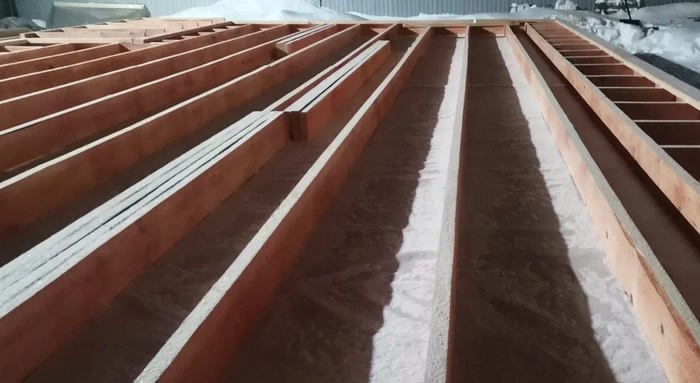

4. Лаги перекрытия 1 этажа:
Тут вообще трэш!
Непонятная е...ала, аж из счетверенной доски:

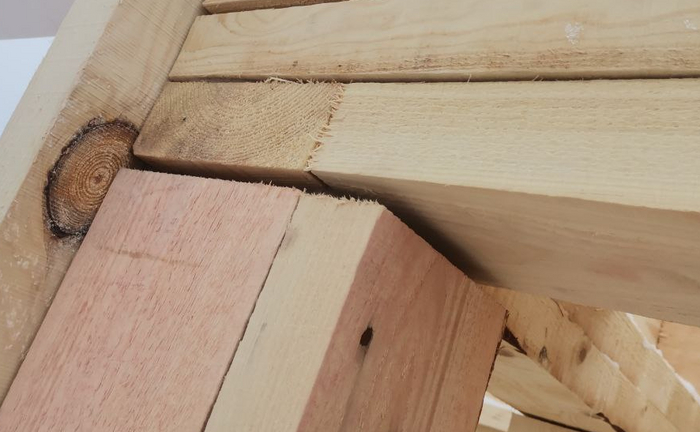

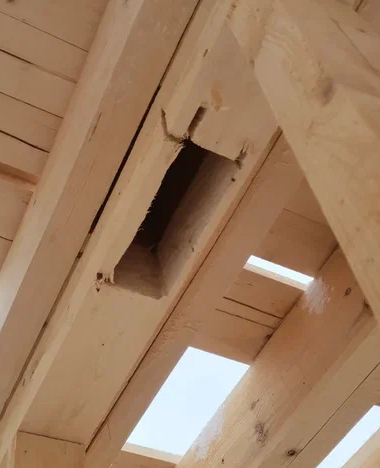

Вент.канал, однако

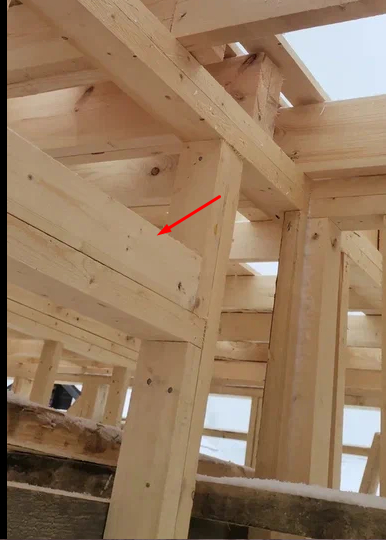

хэдер, кстати, должен быть сдвоенный из доски 50х200
Ой, а это у нас что?
Очень спорное решение по щабиванию гвоздей:
Здесь из разряда - "доебаться" просто. На фоне всего остального - это ничто:

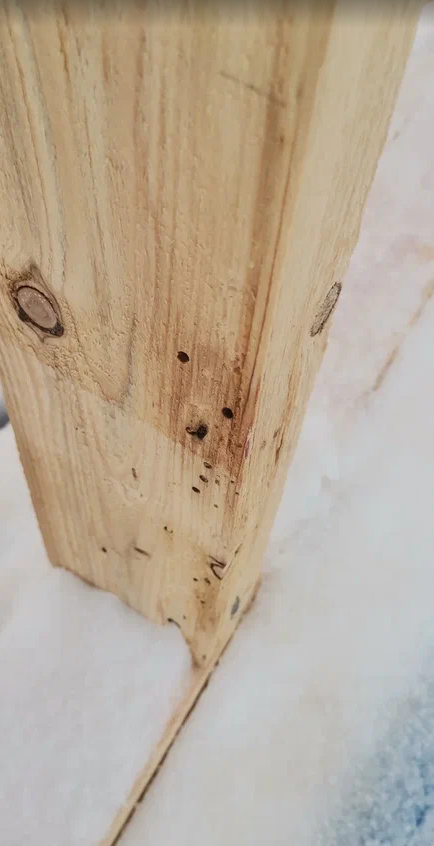

А как же брус крепится?

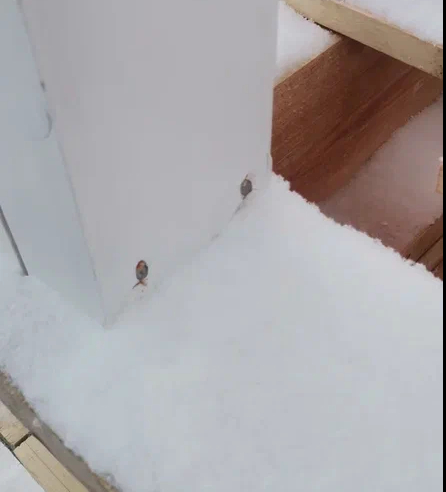

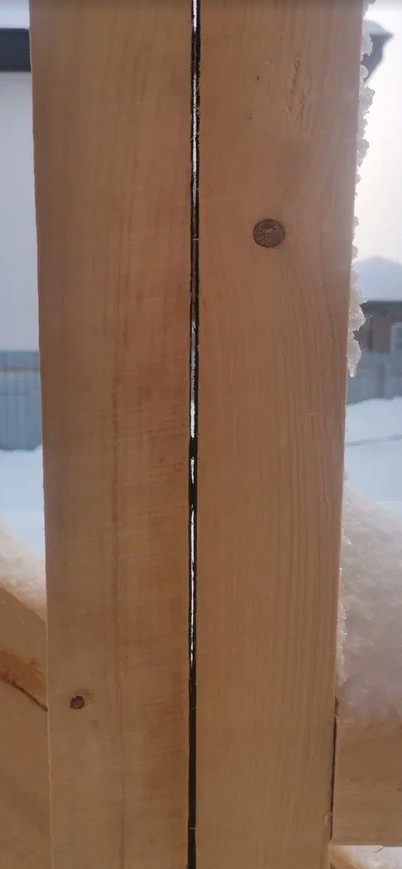

Ой, а тут межвенцовый утеплитель забыли...ай-яй-яй
Итак, прошлый пост закончился..как и прошлый, 2023 год.
А теперь, как говорит один блоггер занимающийся ремонтом скутеров - "Пах*ярили".
Начнем с того, что этим товарищам я, за свой, с*ка, счет притащил синий толкан
Ну и бытофка засветилась (когда они уехали, за толканом все было обоссано, походу им не пользовались)
Все же, товарищи начали что-то делать (пока открыли калитку)
Архиважно все покрыть кровью антисептиком особенно в 20 градусный мороз. Правда, почему-то, основная часть этой х..ни осыпалось (да и правда, с чего бы это?)))
Спустя какое-то время запилил обвязку.
Потом накидали подложку под сетку и ветроизоляцию
Закрывают кровать сеткой и ГИ тряпкой

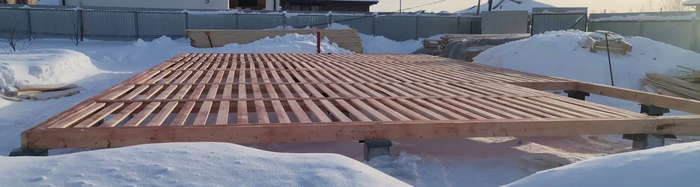

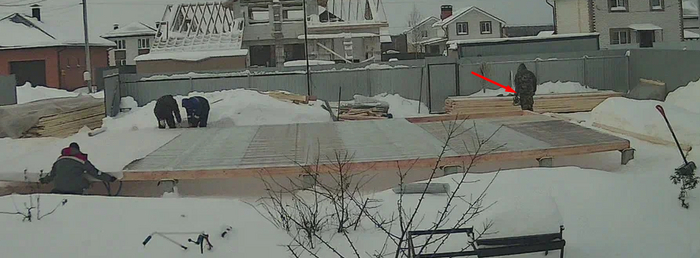

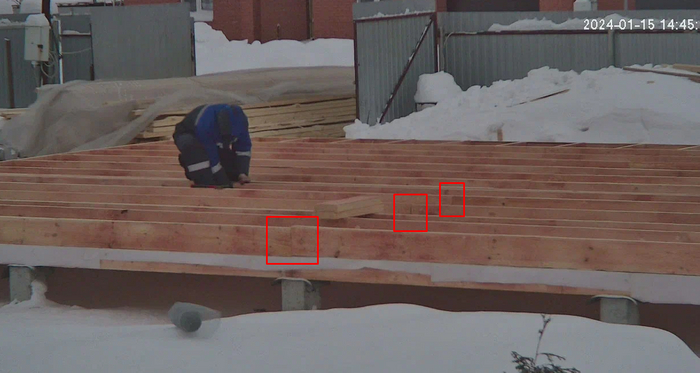

Мм, мое либомое. Устройство лаг перекрытий цоколя.
Т.е. уже тут начались трудности с чтением проекта

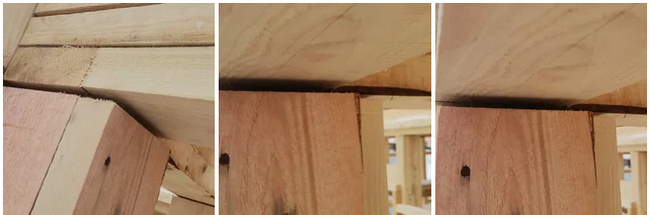

Кое-как лаги прикрутили.
Правда немного не так
С противоположной стороны
Ну..подумаешь. не попали немного в проект. С кем не бывает.

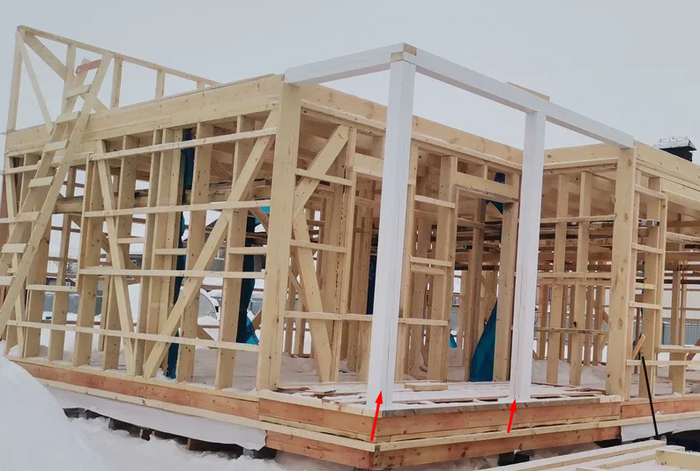

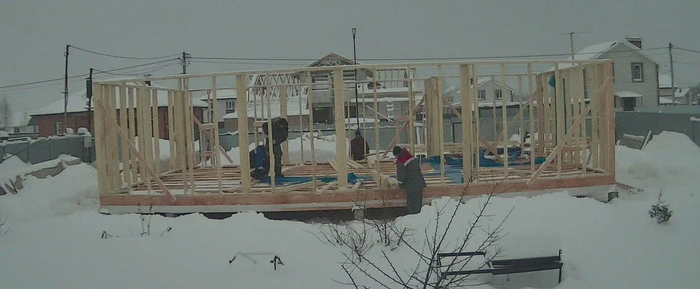

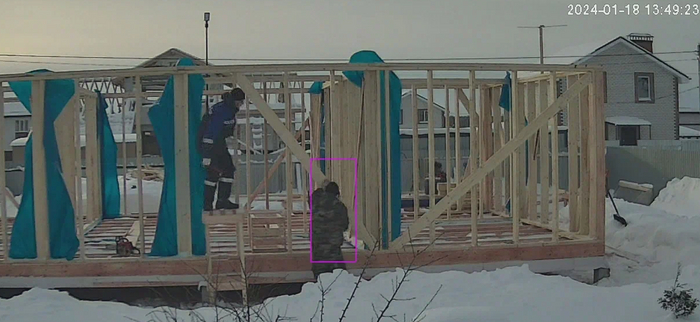

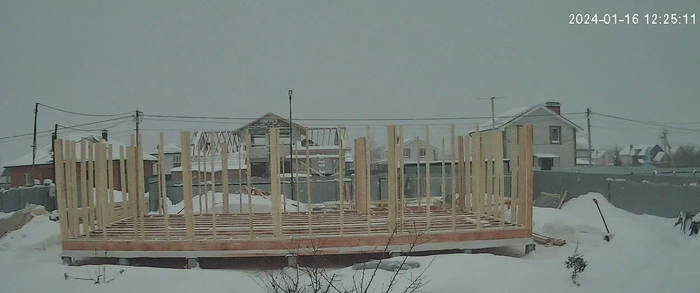

Спустя 4 дня начали вырисовываться стены и общие очертания. На косяки было указано прорабу. Обещался исправить (но не успел).
На этапе стен мои сомнения в квалификации подтвердились. На что было указано прорабу. Заодно попросил установить закладные перед установкой внутренних стен. Закладные поставили, правда не с первого раза. Пришлось срываться с работы и ехать, на эмоциях высказывая все, что я думаю об этой стае долбо...ов!

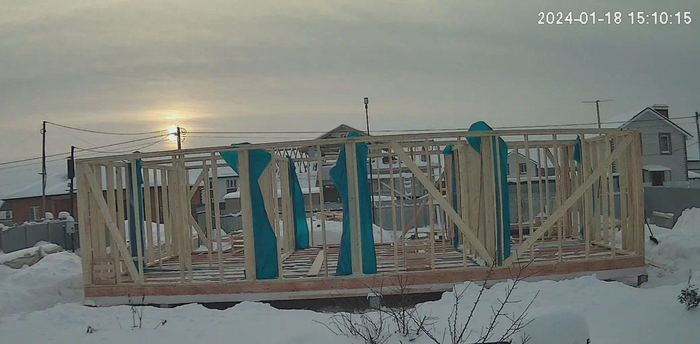

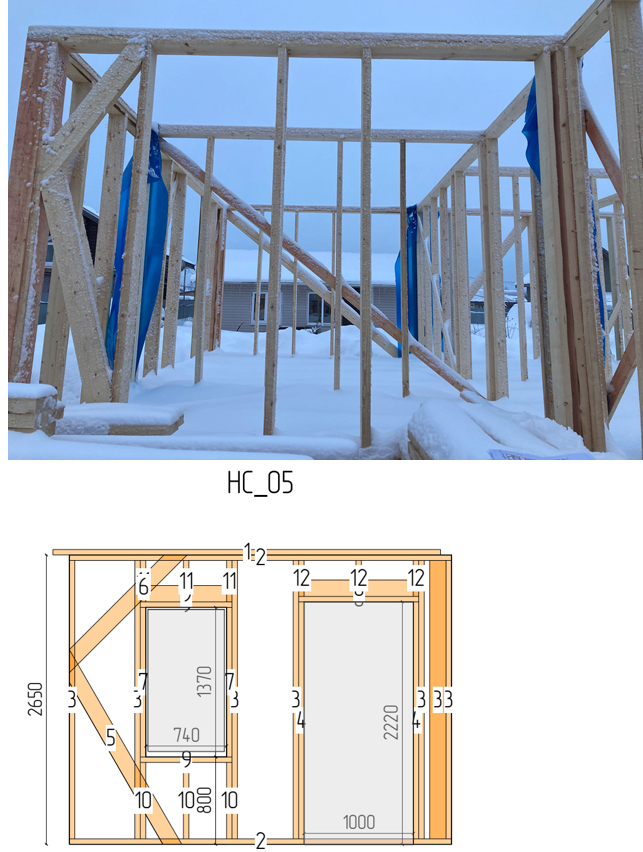

Настало время укосин.

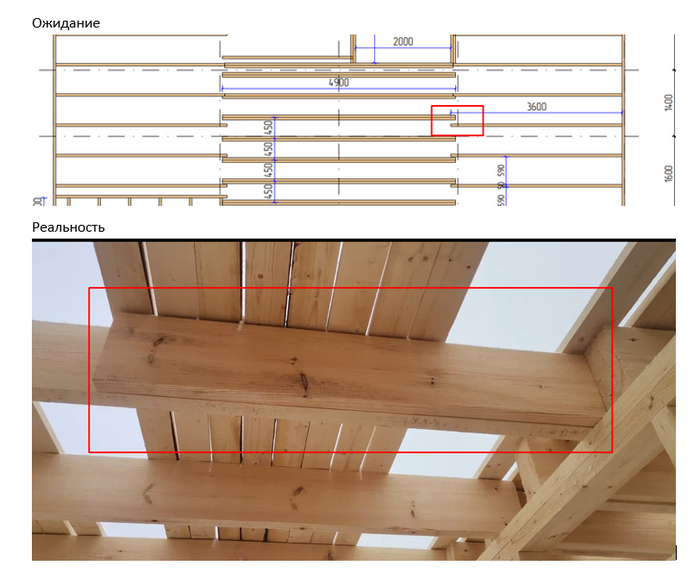

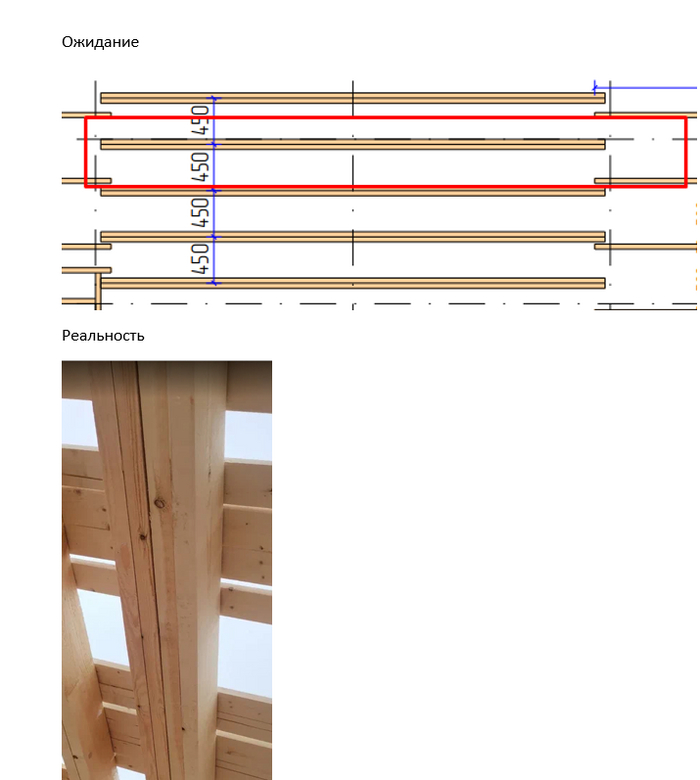

Ожидание:
РЕАЛНОСТЬ:
Звоню прорабу, спрашиваю, на ломанном французском: "Ув. прораб, а ху..и же?".
Обещает подъехать разобраться (приехать - приехал, но разобраться не смог)
Ну и вишенка на торте:
Попутно вызываю Технадзор О_О. Тк вакханилия на стройке уже невооброзимых масштабов. Степень угадываемости рабочего проекта около 40%. Вызваниваю прораба, техдира, инженера проекта по теме исправления косяков.

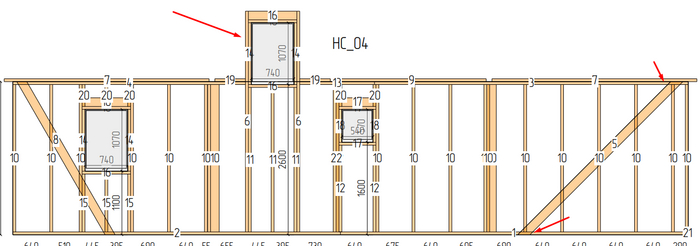

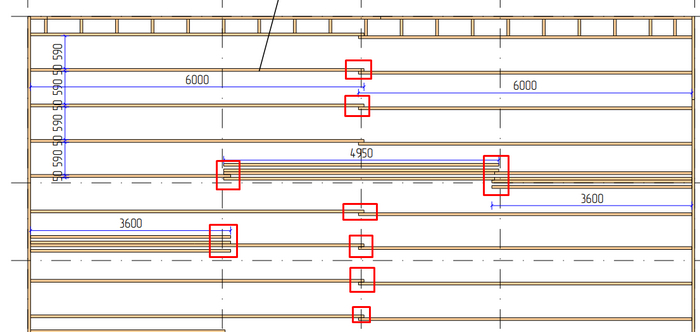

Итак, косяки по связям жесткости:
А как-же другие стены?
Температура выхлопа от горения моего пердака приближалась к критической.
Прорабу уже в красках описываю что будет с его бригадой, и куда я затолкаю их чертову бензопилу, если эти куски идиотов не начнут делать, с...ка, точно ПО ПРОЕКТУ! И что они решат с косяками 1 этажа?
По косякам 1 этажа, ввиду того, что он, в принципе, построен и достаточно крепок (ну дык, е...ть, там неучтенных укосин как г...на, и да экспертиза качества "на глаз"). В принципе, меня это устраивает, т.к. перебирать весь этаж - хлопотное действо. Решили усилить продольными связями. Стойки некоторые заменить, укосины перезапилить или "чопиками" заткнуть.
Ну и ввиду того, что я их в край заебал, начали эти товарищи делать все от п...ды
Второй этаж, ообещались сделать точь-в-точь как в бамажке написано
Даже проект взяли в руки

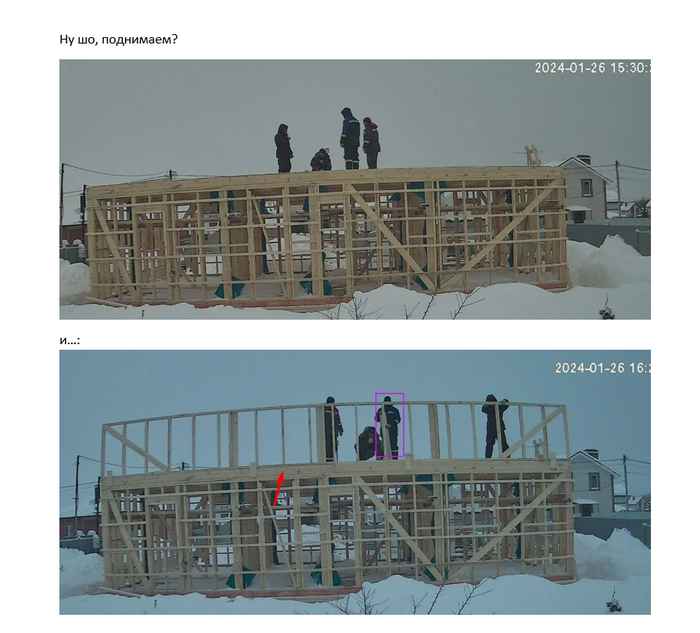

Ну я то думаю - "ну наконец-то, добился от них исполнения". Ага, х...ев болото!
Звоню в контору, прорабу, в спорт-лото, пишу письма с требованием убрать нахер этих уе*анов со стройки. Или я их сам уберу.
Вот, собственно, 27.01.2024 эта стая жопоруких кретинов покинула участок и стройку.
Следующая часть будет..с фотками косяков по внутрянке.
А пока все, наслаждайтесь :)
Вот вам котики:)
На самом деле на участке уже есть домик гостевой. Строил сам в 1 (ну иногда в 2) пару рук. Там и жили, особенно в ковидные времена было хорошо.
К 2023 году подкопили денежек и решили построить домик. Домик каркасный (газик подорожал непомерно), 1.5 этажа. 12х7.5м. На забивных ЖБ сваях.
И в конце июля подписали кредитный договор, затем я превратился в "ждуна" ))
Ждали до сентября.

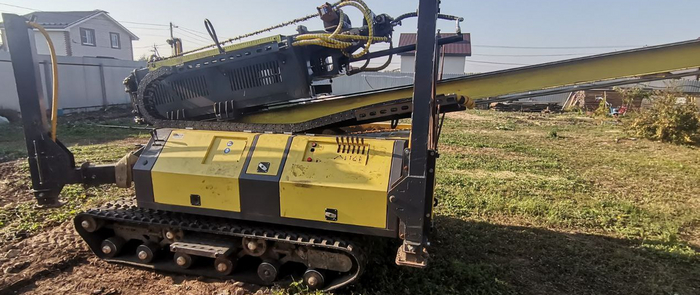

В сентябре приехали сваи

Затем приехали ребятишки с молотком на гусеницах и начали делать вещи:

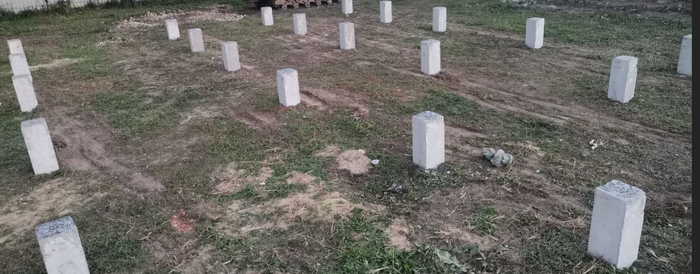

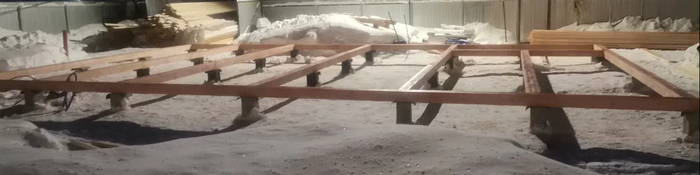

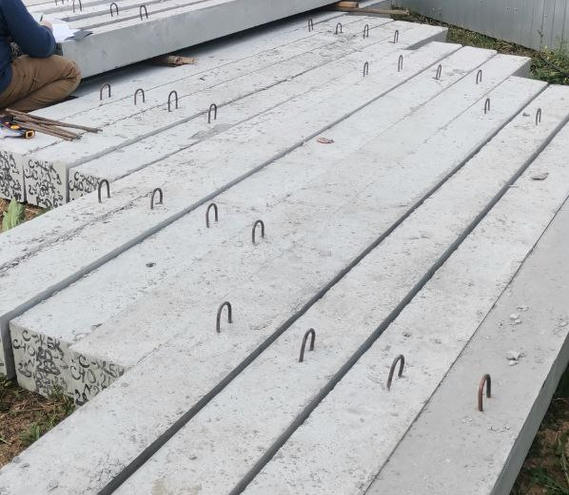

ну и по быстрому заколотили 28 "карандашей"

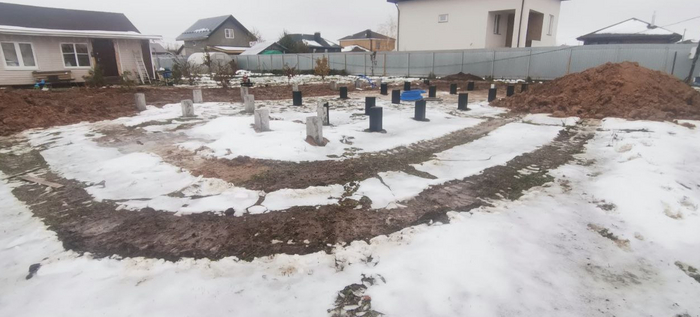

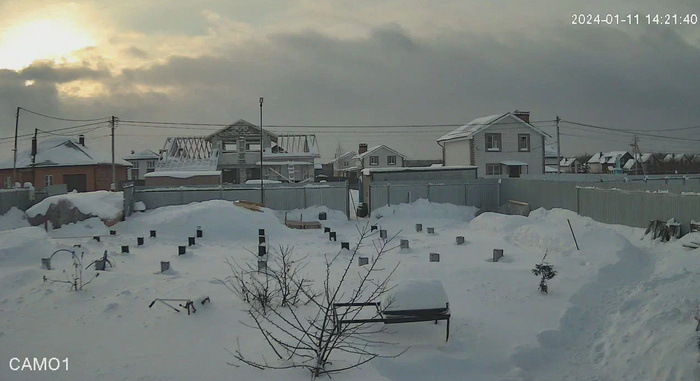

Работа по устройству фундамента завершена! )
После чего, подрядчик пропал (аж до конца декабря).
Следующий этап - надо к дому подвести воду и отвести каналью. На участке уже есть скважина и проложен централизованный водопровод (так себе водичка...жесткость 14мг/л)
Пока время есть - нашел других ребятишек, обговорили нюансы, хотелки и...10.10.2023 привезли станцию "Мир" (двусмысленно однако) и остальную фигню (гранитный щебень, песок, кольца).
Я ведь думал, что погода так и будет радовать отсутствием снега, но небольшим морозцем...но нет, в тот день было все и солнышко, и ветер, и дождь, и снег.
Настольгически взглянул я на последнее фото участка, чтобы запомнить его таким:

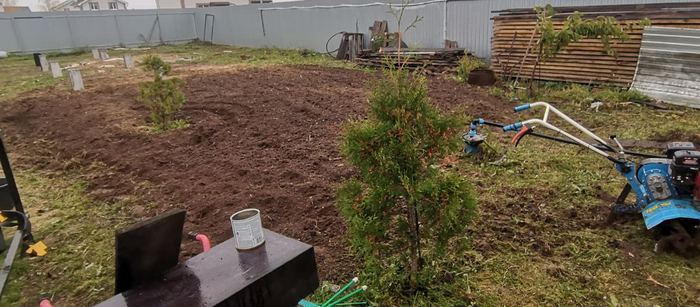

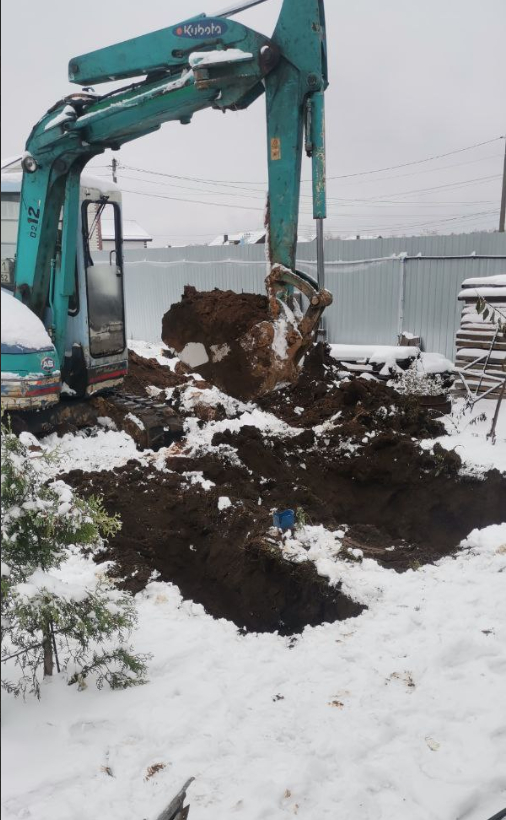

Первым делом миник начал копать под установку кессона:
По водоснабжению. У меня хотелка такая была - управлением подачи воды в водопровод (на дом, гостевой дом, летний водопровод) надо выполнять из дома, а не лазать каждый раз в кессон. Таким образом к дому подведено аж 3 трубы 32ых (со скважины, с централки и вывод на летний водопровод/гостевой дом). Так-же, нельзя прекращать подачу воды в гостевой дом.
В общем прикинув все, решили сделать врезку в действующий водопровод, заводением всего этого дела в кессон и дальше в дом.

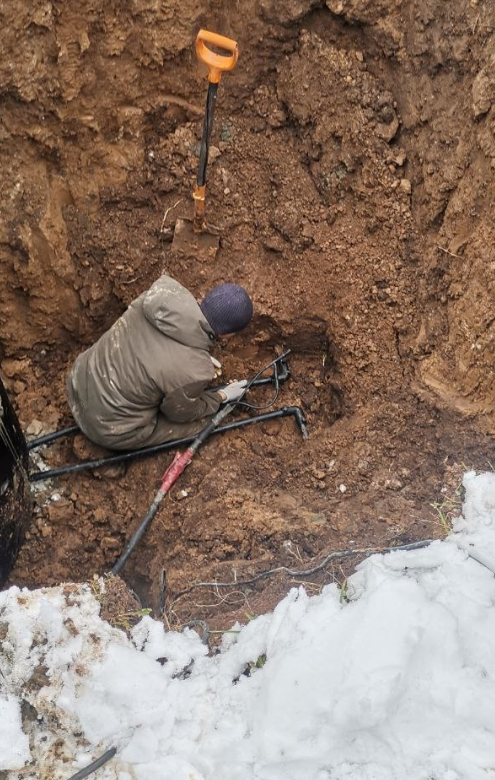

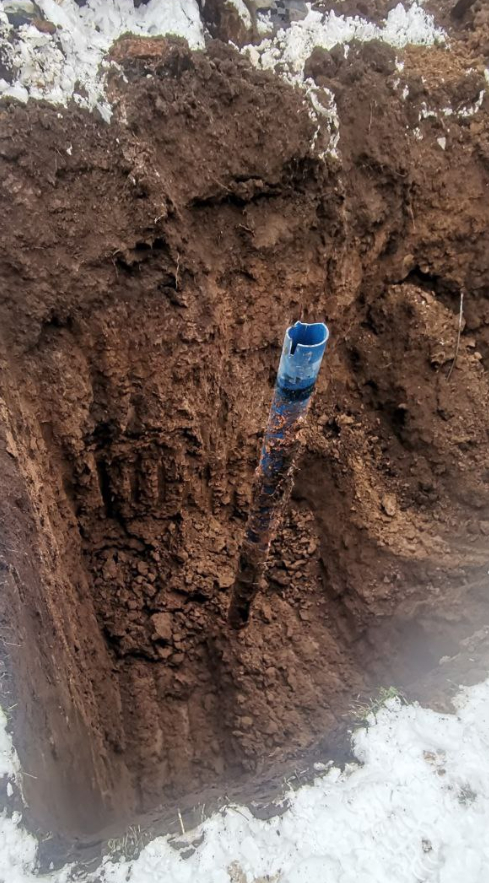

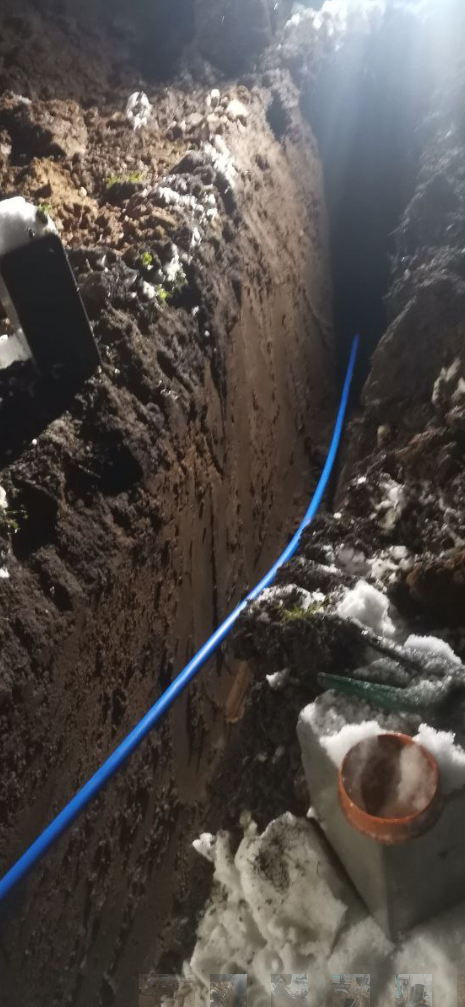

Врезку производили электросварными муфтами

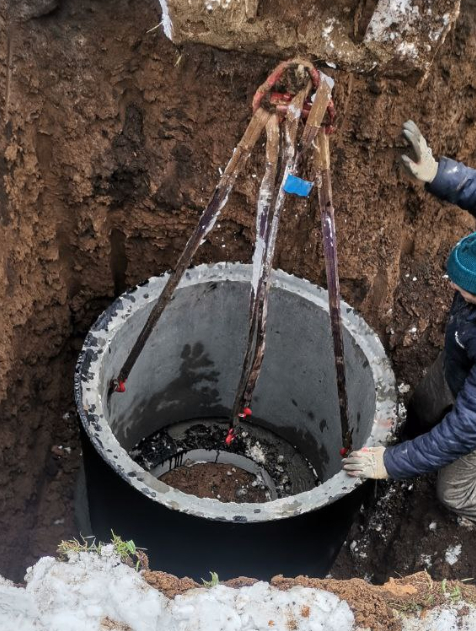

Дальше неинтересно. Кольца поставили и отсыпали.

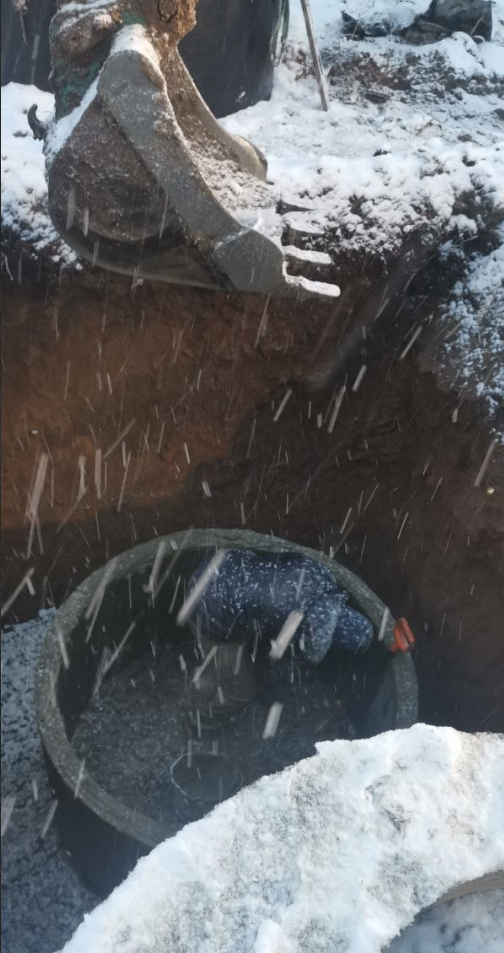

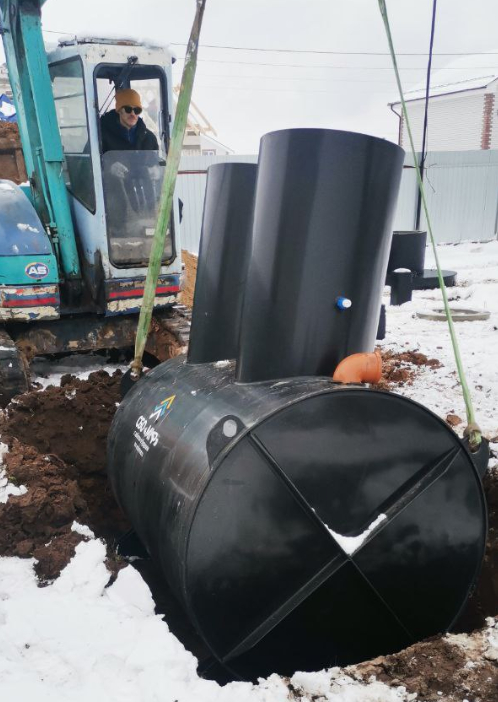

Пока ребятишки исполняли мою хотелку, миник весело портил ландшафт на месте установки ЛОС, когда я обратил на него внимание - они уже упаковывали эту бочку в траншею
Погода в край испортилась, т.к. пошел мокрый снег, и дренажный колодец ставили под плотной атакой разобранных снеговиков
По темноте укладывали трубы в траншею:
В общем, за день товарищи все упаковали, вывезли (не все) и засыпали.
Мне же предстояло скоммутировать водоснабжение в кессоне:

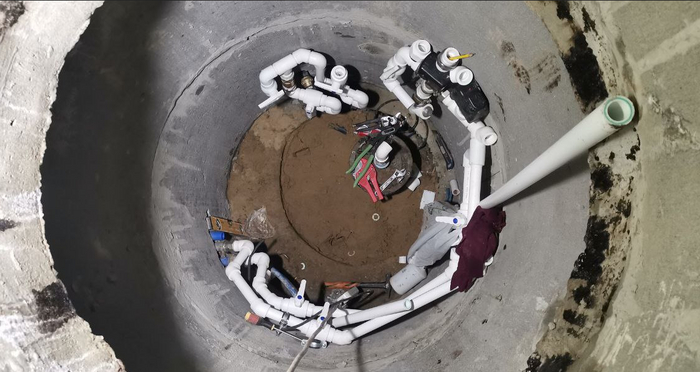

готовность - 55%. Не хватает ГА на 50л. и обвязка еще не завершена. Сейчас (03.02.24) - все работает. Без фото :)
Ну и относительно ровный участок превратился в хлюпающее нечто:

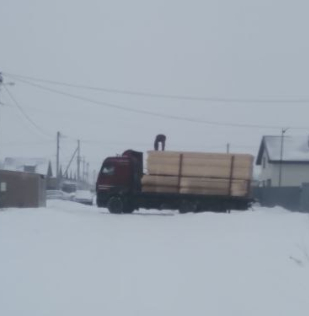

Ну а 28.12.2023 привезли лес для дома
На этом, заканчиваю первую часть своего, тэксзать, опуса. Пока оставлю тизер второй части и раскрою, заодно, тайну названия поста:
Посты были, что их все заебали.
А у меня все прекрасно!!!!
