Серия «Каркасный дом, полтора этажа»

319

Продолжение поста «Каркасный дом, полтора этажа»1

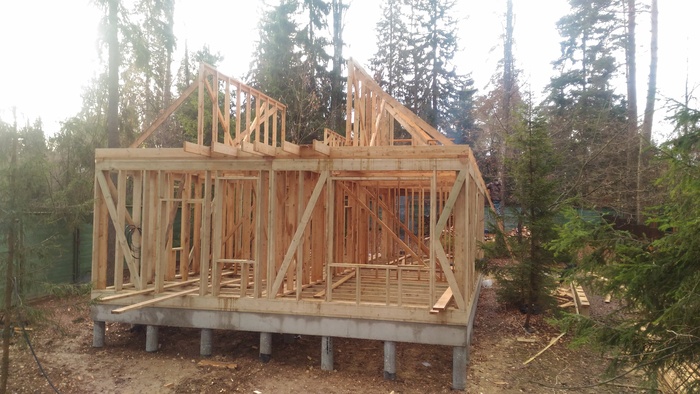

Ставим опорные стены на втором этаже

Продолжение поста «Каркасный дом, полтора этажа» Строительство, Стройка, Дача, Строители, Ответ на пост, Длиннопост

подготавливаем и выставляем стропильные ноги, так как длина ската больше 6 метров, стропило нужно нарастить, по проекту свесы кровли должны быть на 150мм.

Продолжение поста «Каркасный дом, полтора этажа» Строительство, Стройка, Дача, Строители, Ответ на пост, Длиннопост

в соединение укладываем джут

Продолжение поста «Каркасный дом, полтора этажа» Строительство, Стройка, Дача, Строители, Ответ на пост, Длиннопост
Продолжение поста «Каркасный дом, полтора этажа» Строительство, Стройка, Дача, Строители, Ответ на пост, Длиннопост

у основания стропильные ноги крепим к каркасу на металлические уголки а в коньке на пластины.

Продолжение поста «Каркасный дом, полтора этажа» Строительство, Стройка, Дача, Строители, Ответ на пост, Длиннопост
Продолжение поста «Каркасный дом, полтора этажа» Строительство, Стройка, Дача, Строители, Ответ на пост, Длиннопост

крыша имеет восемь плоскостей, рассчитываем и запиливаем место соединения(они же ендовы)

Продолжение поста «Каркасный дом, полтора этажа» Строительство, Стройка, Дача, Строители, Ответ на пост, Длиннопост
Продолжение поста «Каркасный дом, полтора этажа» Строительство, Стройка, Дача, Строители, Ответ на пост, Длиннопост

к контр бруску закрепляем уплотнительную ленту,  во избежание  попадания влаги, в местах крепления бруска к стропилам через гидроизоляцию

Продолжение поста «Каркасный дом, полтора этажа» Строительство, Стройка, Дача, Строители, Ответ на пост, Длиннопост

стелем гидроизоляцию,  и прибиваем контр брусок

Продолжение поста «Каркасный дом, полтора этажа» Строительство, Стройка, Дача, Строители, Ответ на пост, Длиннопост

под первую обрешетку подкладываем  реечки по толщине равные высоте ступеньки металлочерепицы.

Продолжение поста «Каркасный дом, полтора этажа» Строительство, Стройка, Дача, Строители, Ответ на пост, Длиннопост
Продолжение поста «Каркасный дом, полтора этажа» Строительство, Стройка, Дача, Строители, Ответ на пост, Длиннопост

что бы не жечь покрытие металлочерепицы используем  Электроножницы

Продолжение поста «Каркасный дом, полтора этажа» Строительство, Стройка, Дача, Строители, Ответ на пост, Длиннопост
Продолжение поста «Каркасный дом, полтора этажа» Строительство, Стройка, Дача, Строители, Ответ на пост, Длиннопост

закрываем фасад ветрозащитной мембраной под контррейку, стыки проклеиваем лентой

Продолжение поста «Каркасный дом, полтора этажа» Строительство, Стройка, Дача, Строители, Ответ на пост, Длиннопост
Продолжение поста «Каркасный дом, полтора этажа» Строительство, Стройка, Дача, Строители, Ответ на пост, Длиннопост
Показать полностью 15
800

Каркасный дом, полтора этажа1

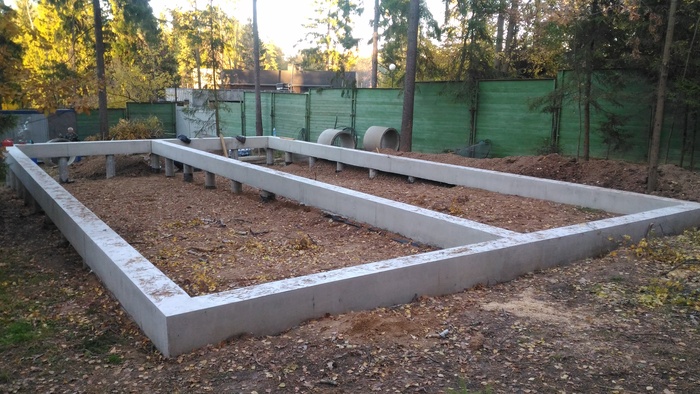

Свайно-ростверковый фундамент, перепад по плоскости около 90см.

Каркасный дом, полтора этажа Строительство, Стройка, Дача, Длиннопост

первый делом снимаем с материала остатки коры и обрабатываем огнебиозащитой.

Каркасный дом, полтора этажа Строительство, Стройка, Дача, Длиннопост

затем по периметру фундамента стелем гидроизоляцию, и закрепляем на анкера обвязочную доску.

Каркасный дом, полтора этажа Строительство, Стройка, Дача, Длиннопост

далее монтируем лаги, по проекту лаги идут в 2 доски, между досками укладываем джут

Каркасный дом, полтора этажа Строительство, Стройка, Дача, Длиннопост
Каркасный дом, полтора этажа Строительство, Стройка, Дача, Длиннопост

Когда закончили с лагами, переходим к внешним стенам. Нарезаем стойки, ригель, лежень и вершник  "рамки"

Каркасный дом, полтора этажа Строительство, Стройка, Дача, Длиннопост

когда все нарезано, собираем стойки вместе, замеряем ширину и толщину  ригеля и переносим размеры на стойки

Каркасный дом, полтора этажа Строительство, Стройка, Дача, Длиннопост
Каркасный дом, полтора этажа Строительство, Стройка, Дача, Длиннопост
Каркасный дом, полтора этажа Строительство, Стройка, Дача, Длиннопост
Каркасный дом, полтора этажа Строительство, Стройка, Дача, Длиннопост
Каркасный дом, полтора этажа Строительство, Стройка, Дача, Длиннопост

после соединяем параллельно вершник и лежень и отмечаем расположение стоек.

Каркасный дом, полтора этажа Строительство, Стройка, Дача, Длиннопост

сшиваем стойки

Каркасный дом, полтора этажа Строительство, Стройка, Дача, Длиннопост

выравниваем диагонали и отмечаем укосины. врезку производим циркулярной пилой

Каркасный дом, полтора этажа Строительство, Стройка, Дача, Длиннопост
Каркасный дом, полтора этажа Строительство, Стройка, Дача, Длиннопост
Каркасный дом, полтора этажа Строительство, Стройка, Дача, Длиннопост
Каркасный дом, полтора этажа Строительство, Стройка, Дача, Длиннопост

по низу стены прибиваем на степлер джут. Часть стены готова.

Каркасный дом, полтора этажа Строительство, Стройка, Дача, Длиннопост

и так собираем внешние стены и внутренние перегородки

Каркасный дом, полтора этажа Строительство, Стройка, Дача, Длиннопост

дальнейшие действия в следующем посте)

Показать полностью 18
Отличная работа, все прочитано!
