Я строю дом более менее я описываю это на Пикабу, нужна помощь наших гуру по фундаменту(я понимаю что без геологии и конструктора точно информацию дать не кто не может), но все же. К дому будет пристраиваться лестница и гараж думаю на счёт ушп или такой же ленте как и под домом , единственное что меня смущает в ленте что приидется копать рядом с фундаментом дома, гараж 6*6 а пристроика под лестницу 3*2 м.
Строим дом сами
Давно я не выкладывал новые посты, появилось время напишу, что было сделано за это лето. Дом приобрел почти законченный вид. Крыша, окна и двери нет только лестницы на второй этаж, но об этом позже.

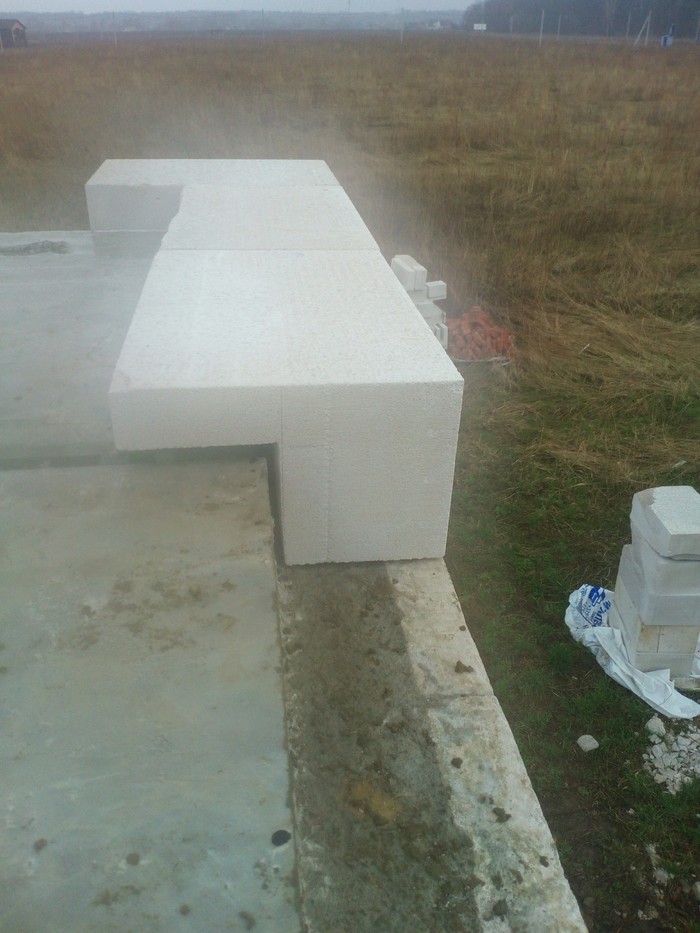

Так был выполнен первый ряд блоков после плит перекрытия, блоки были закреплены на раствор, а уже следующие ряды крепились на клеи.

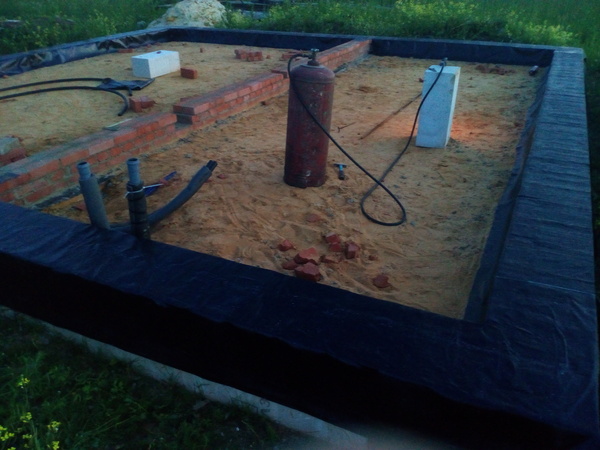

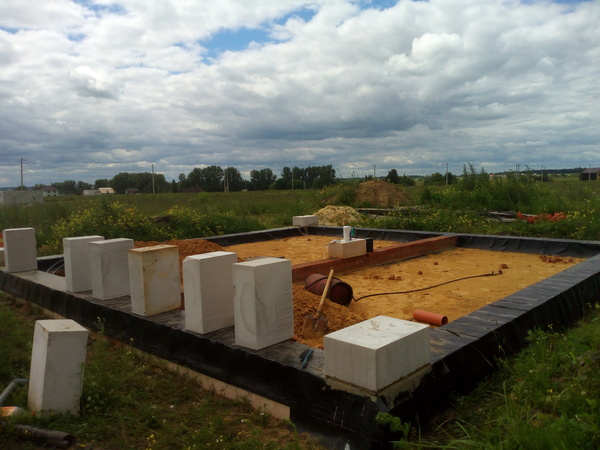

Залили мини фундамент под внутреннюю перегородку из 30 блоков

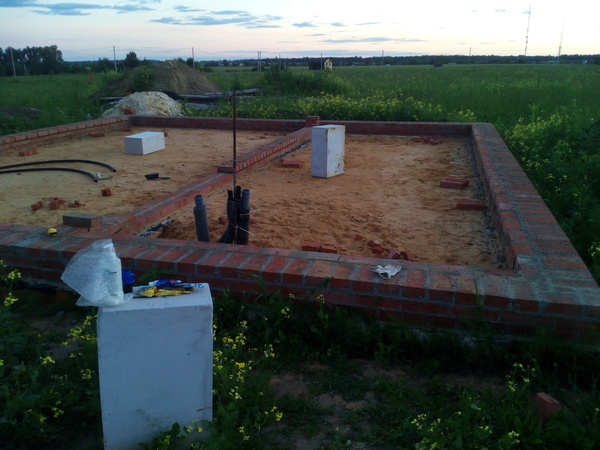

Так это выглядело внутри нашего домика.

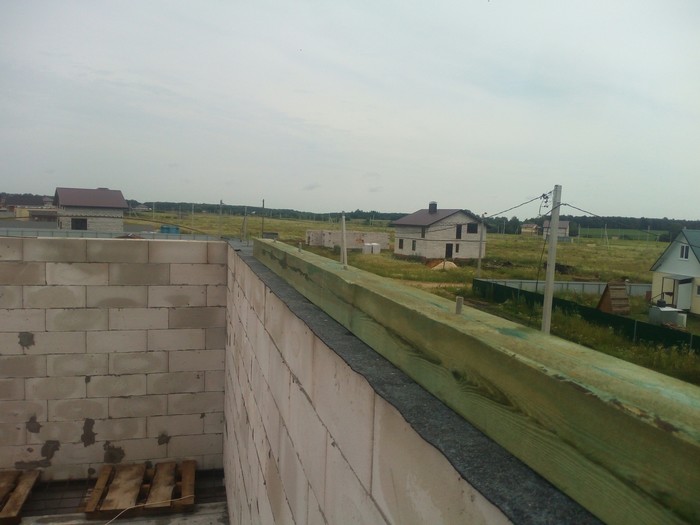

Медленно, но верно мы приблизились к концу второго этажа, был залит армопояс такой же как и под плиты перекрытия, но в него сразу были заложенные шпильки, чтобы закрепить первый брус крыши вернее мауэрлат 150*150 покрытый огнебиозащитой и под ним гидроизоляция из рубероида на картонной основе, затаскивали все четыре бруса вдвоём с другом, не лёгкое это занятие

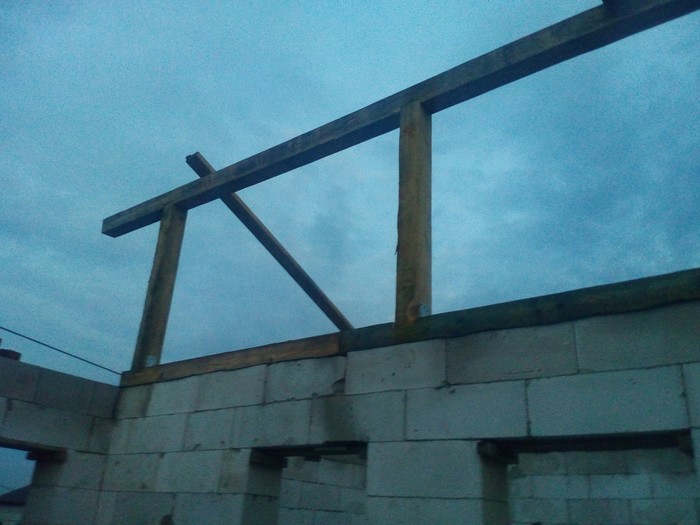

Про верхний брус слов нет вообще уж очень неудобно его поднимать.

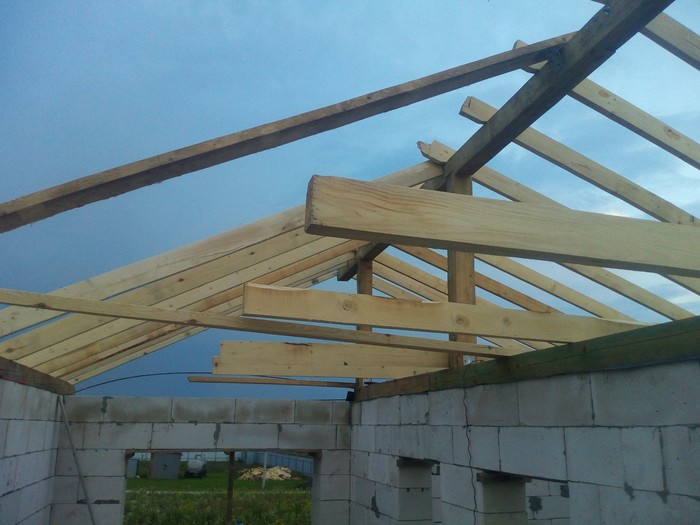

Потом была стропильная система, с нижними затяжками они потом будут служить потолком 2 этажа.
Поверх стропил была натянута с провисом ветра защита она же гидроизоляция изоспан D на фото ниже она под брусками контор обрешётки.

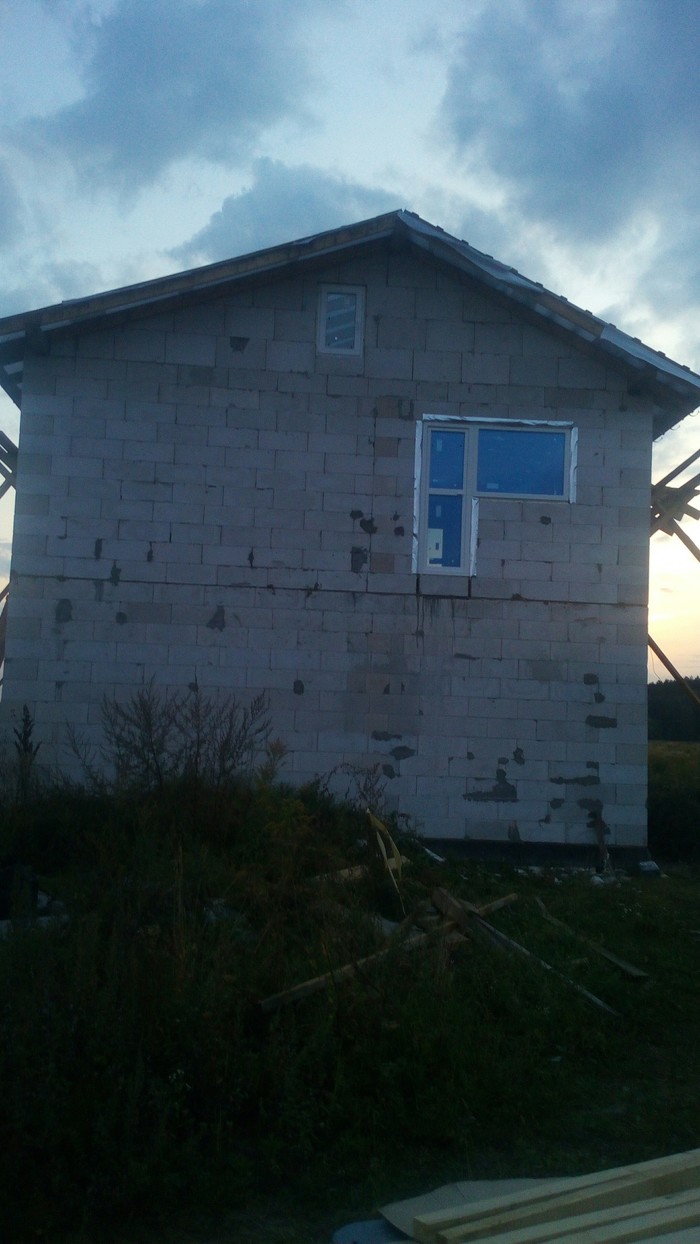

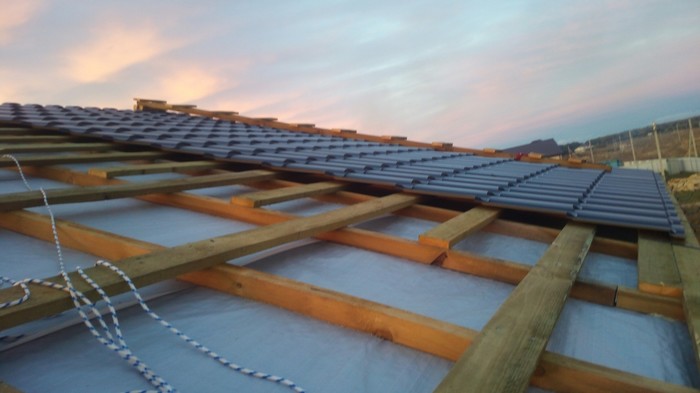

Ну и листы металлочерепицы первую сторону делали в 5 и она была покрыта за день, а вот вторую сторону я растянул на 2 недели помощники были заняты пришлось делать с женой доносили листы до направляющих досок которые свисают с крыши до земли дальше лист привязывался верёвкой и я его затаскивал на верх, укладывал и прикручивал, конечно неудобно все делать одному, но вариантов не было. На этом пока все, но скоро будет продолжение
Строим дом сами
С чего все начиналось:
https://pikabu.ru/story/stroim_dom_sami_4579992
https://pikabu.ru/story/stroim_dom_sami_podklyuchenie_yelekt...
https://pikabu.ru/story/stroim_dom_sami_5049245
https://pikabu.ru/story/stroim_dom_sami_5253914
https://pikabu.ru/story/stroim_dom_sami_5494931
С начало выкладываю как и обещал примерную смету. Мы пытались вести ее подробно, но что то пошло не так.

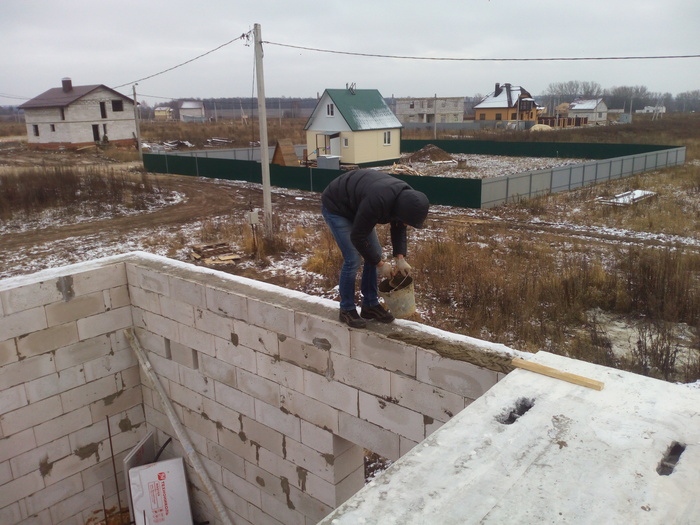

На данный момент мы перекрыли дом плитами перекрытия взяли ПБ 160*120 8 нагрузка длинна 4,30 и 3,30 м плюс оставили участок для прокладки коммуникации на 2 этаж потом его зальем монолитом

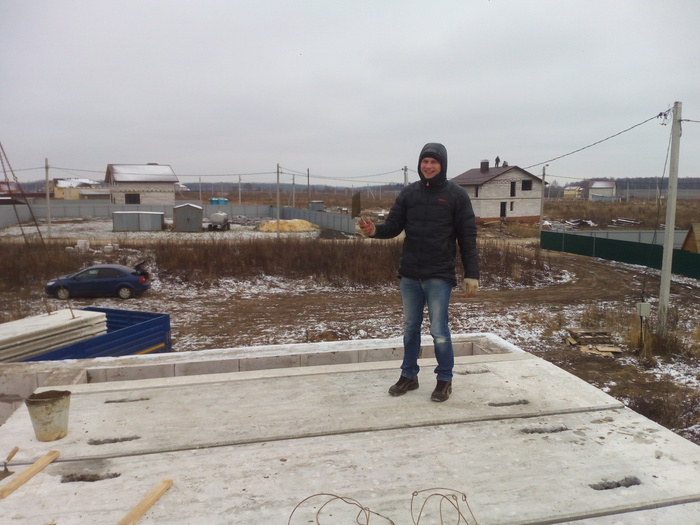

Дождались мороза чтобы можно было подъехать к дому и в бой. Плиты клали в троем. Двое на веру и один внизу мешал раствор и цеплял плиты на манипуляторе.

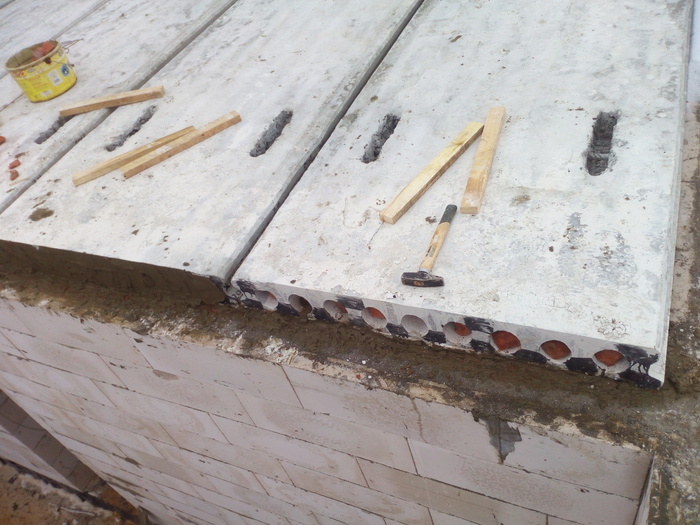

В торцы плит вставляли битый кирпич и закидывали раствором

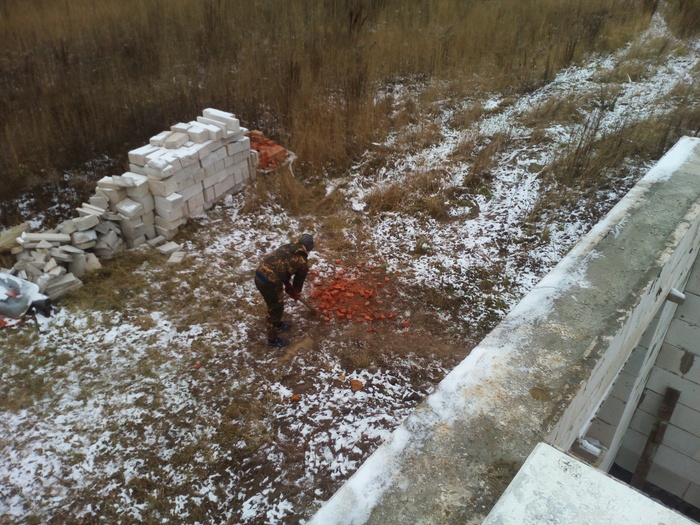

Наш добытчик битого кирпича.

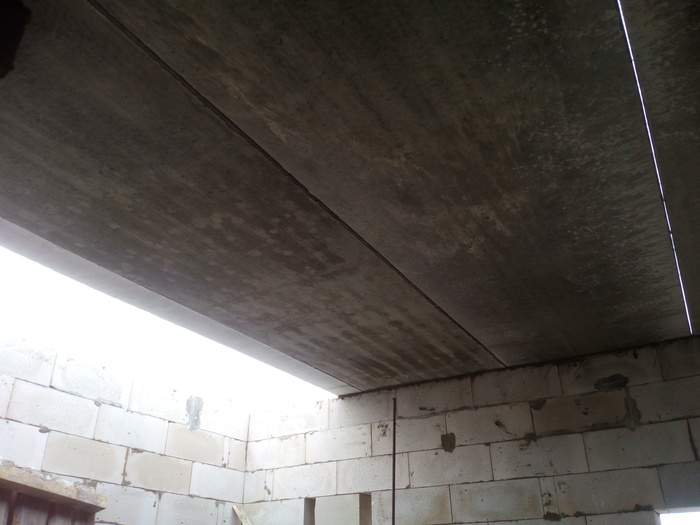

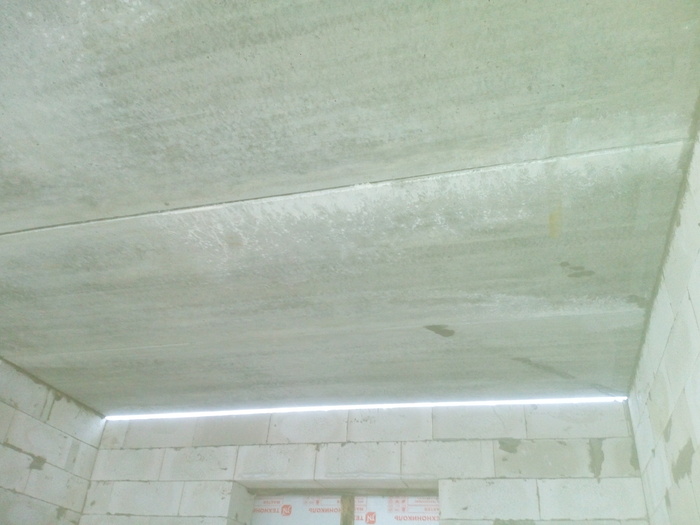

На все про все у нас ушло 2,5 часа так как мы люди не опытные правильно сказать мы делали это в первый раз. Вот что получилось с низу

На следующий день была выполнена анкеровка плит 10 арматурой

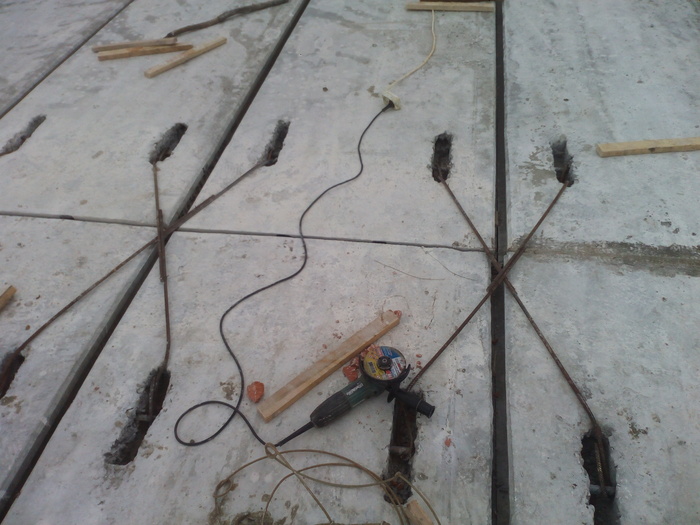

Арматура была проварена, на фота она связанна проволокой чтобы легче было варить. Забетонировать петли и стыки было решено перенести на весну так как щебень и песок замерзли, тогда еще не знал что наступит весна и опять пойдут дожди. Так же был куплен тент тарпаулин в качестве крыши на зиму
Думал закрыть сезон, но в доме довольно тепло и если поставить тепловую пушку можно заниматься по мелочам, но это пока под вопросом
Строим дом сами
Давно не выкладывал посты, сезон подходит к концу значит и свободного времени стало больше. Сейчас мы ждем чтобы перестали идти дожди и немного подморозило землю, чтобы мог проехать манипулятор с плитами перекрытия, а то у нас сейчас только стенки стоят

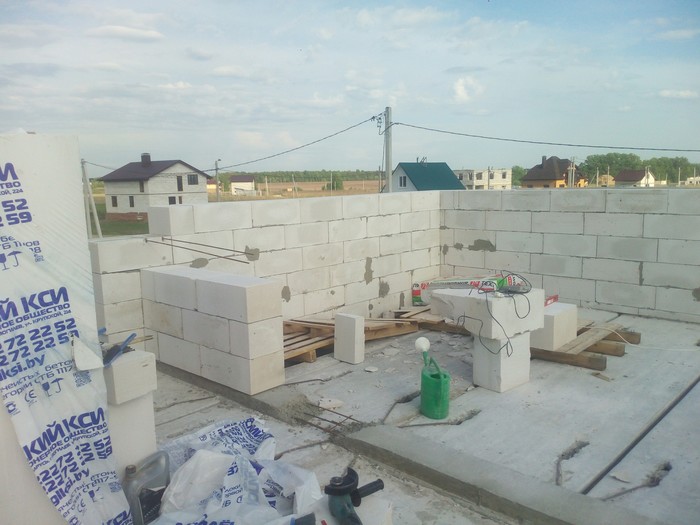

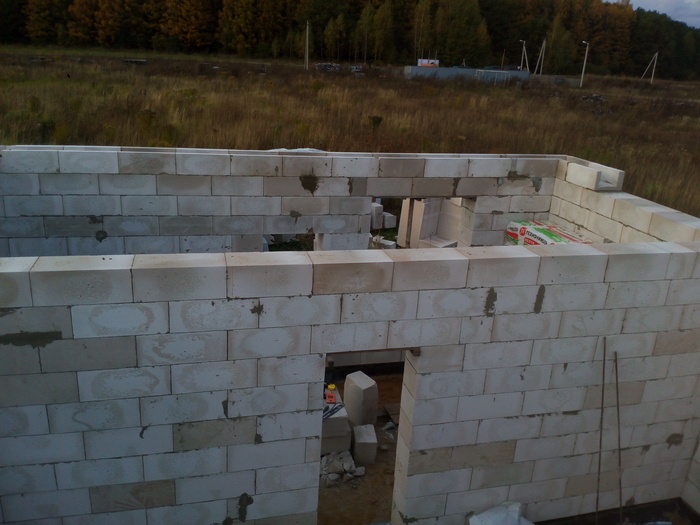

это этап последнего ряда он же армопояс, куда лягут плиты перекрытия. Выпиливал у блоки электропилой, специально купил самую дешевую пилу, сколько раз она ломалась и сколько раз я ее чинил, но блоки выпилил и она еще в принципе жива для второго этажа.

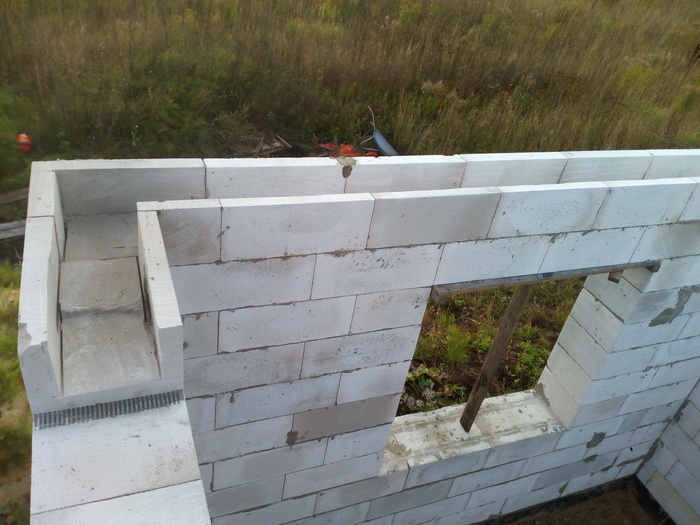

Так делал углы, мне показалось так проще чем запиливать под 45 градусов.
Тут уже вставлен утеплитель с внешней стороны дома и связаны первые метры арматурного каркаса из 12 арматуры. Процесс заливки не фотографировал, это был не самый легкий этап. Миксер привез полтора куба бетона вывалил это все на подготовленный целлофан. Дальше 2 внизу и я один на верху они носят бетон в ведрах а я на тросу поднимаю его на 3 метровую высоту потом проходил все вибратором, руки к вечеру просто отвалились.
Это уже после заливки как раз был первый мороз и я перестраховавшись накрыл бетон сверху пеноплексом. Следующий пост будет как положим плиты перекрытия.
Строим дом сами
Продолжение постов о строительстве нашего небольшого домика своими силами. После заложенных первых углов, проложили первые ряды под шнурку, не очень ровно и красиво за то сами.

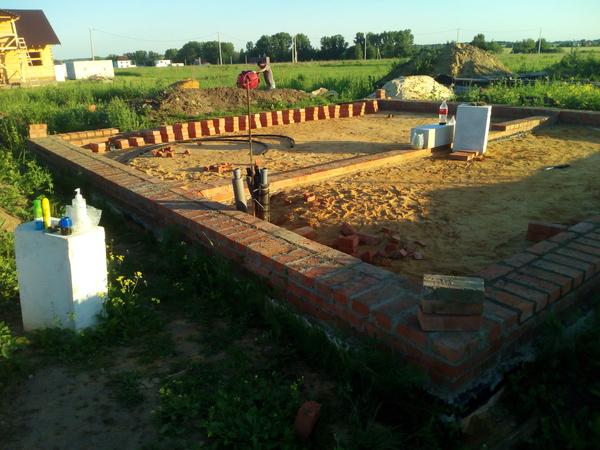

По плану было поднять цоколь на 3 кирпича, так как основной фундамент был всего 20 см от земли.

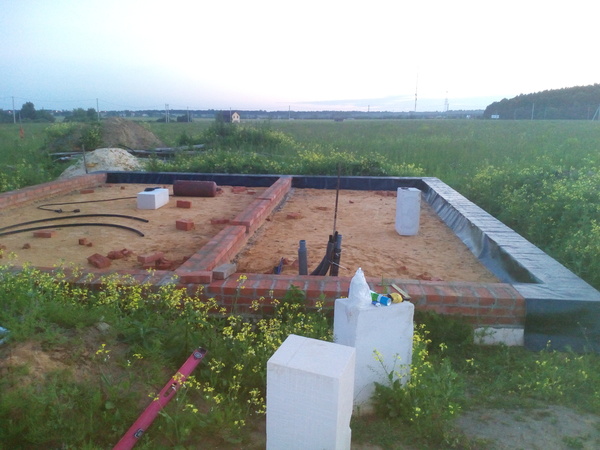

Кирпич был отделен гидроизоляцией от фундамента, а дальше по плану идет газобетон. Опять наплавляем гидроизоляцию чтобы влага не поднималась от цоколя в газобетон.

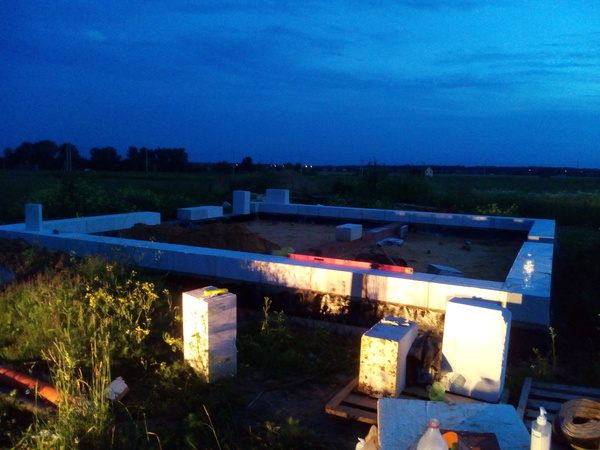

Были заложены первые блоки газобетона, один правда просел и его пришлось отрывать и перекладывать,но это уже не столь важно.
И наш первый ряд с которым пришлось помучатся, одновременно мешали раствор и клей+ еще это все выставляли по лазерному уровню.
Кстати газобетон не такой и легкий если брать мои блоки они 400*625*25 весит килограмм под 40 если не тяжелее. На данный момент нам осталось выложить 4 ряда и стены будут готовы, но об этом подробнее напишу в следующих постах.
