Строительство станции метро Очаково
Всем доброгл времени суток! Решил запилить небольшой пост перед майскими. Итак строительсво идет уже почти полтора года. За это время практически завершили проходку одного перегонного тоннеля (длина 2807 м.п) второй тоннель на отметке 2027 м.п. должны завершить к 15 июня.

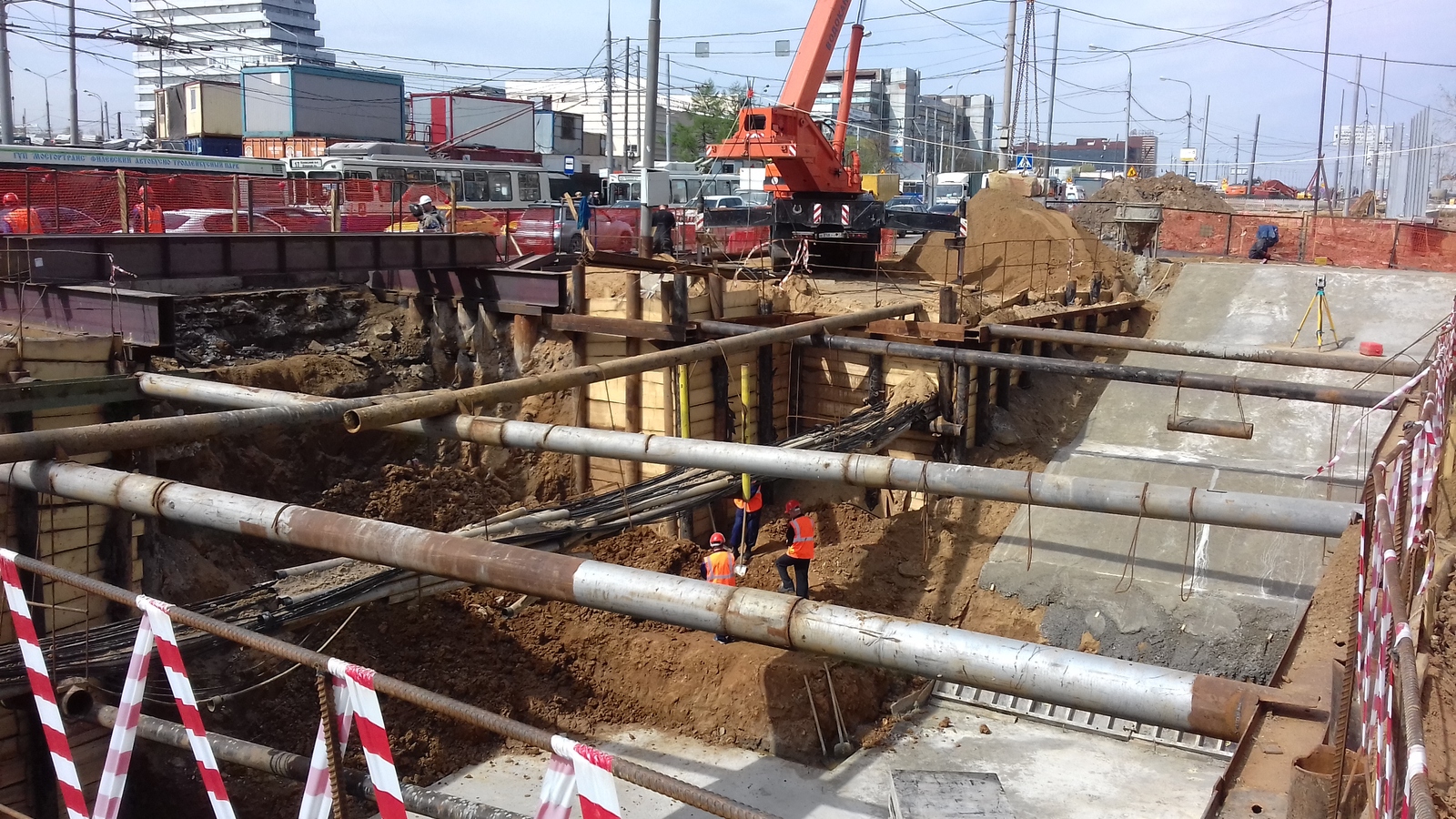

Приступили к строительству пешеходнохо перехода через Проектируемый проезд.

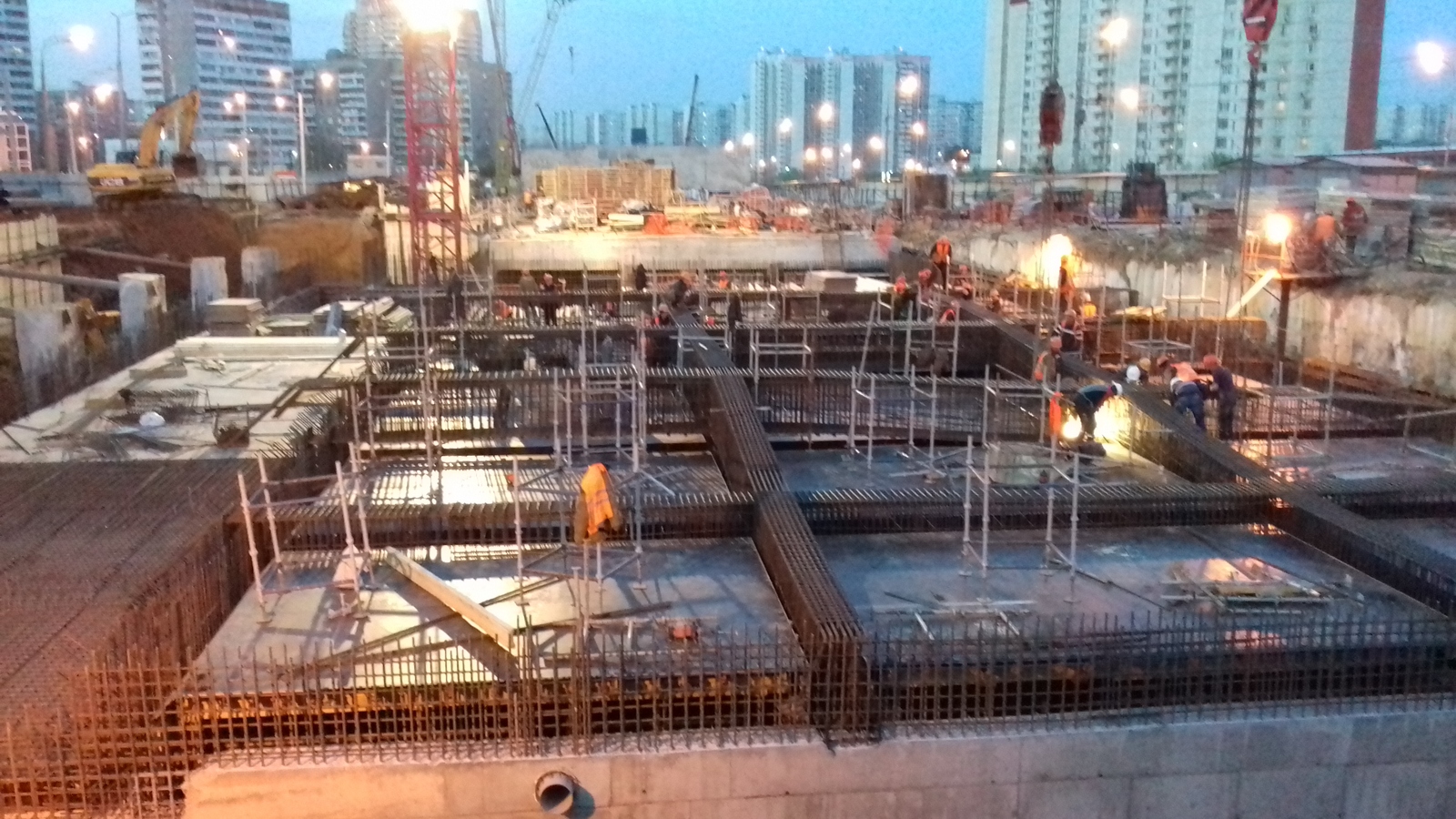

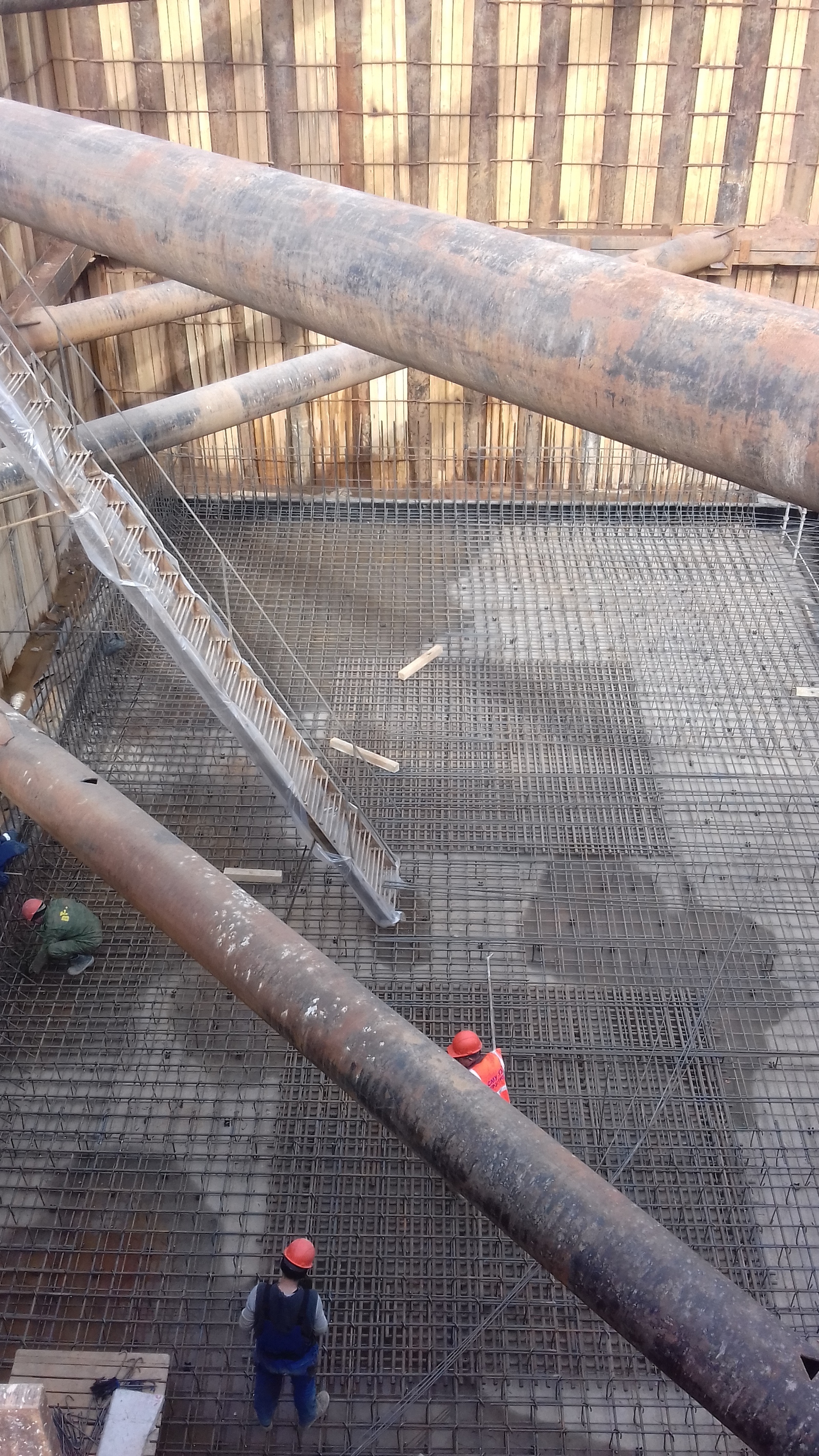

Активно идут работы на притоннельных сооружених ( на фото будущий вентиляционный киоск

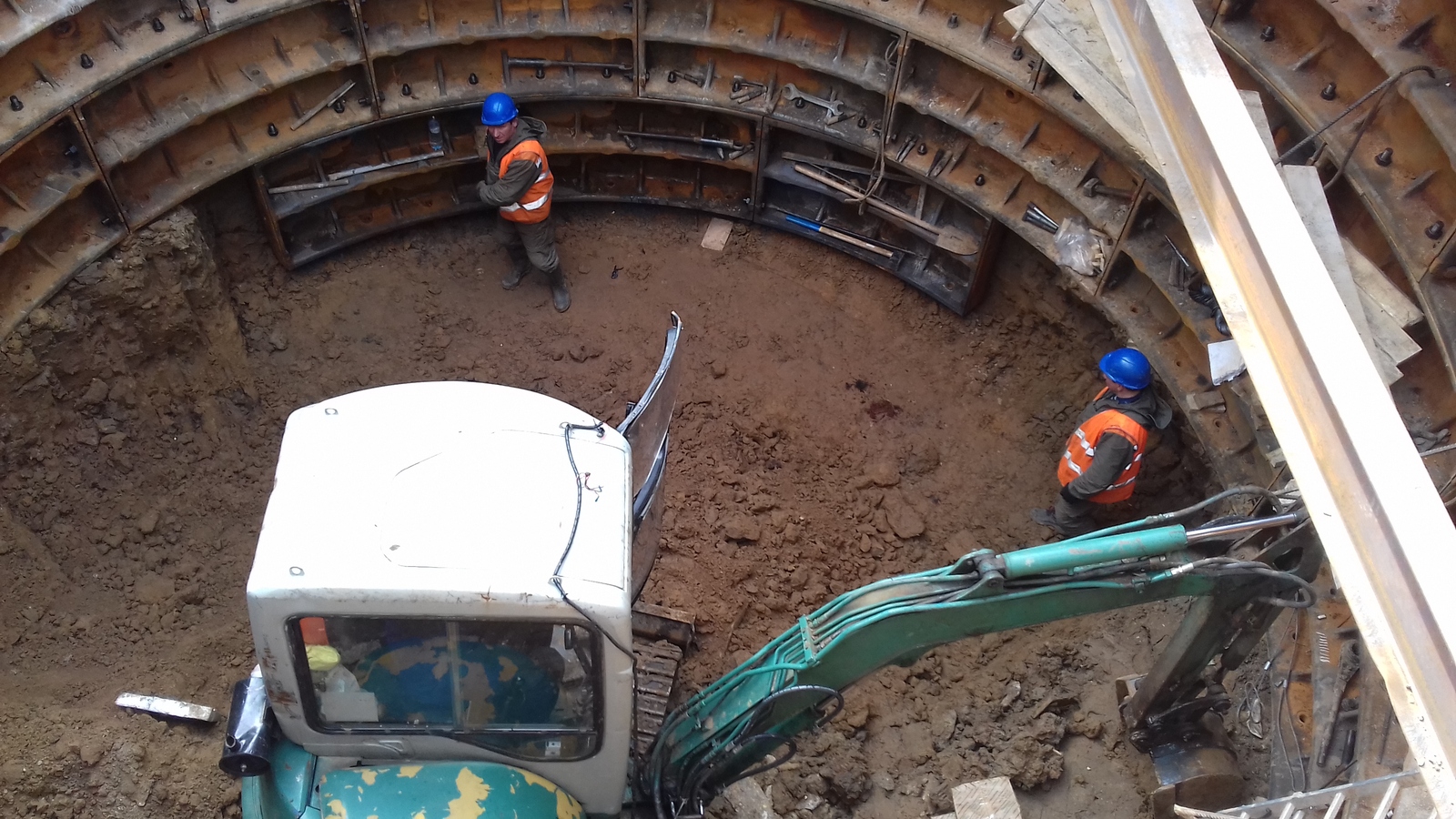

Вертикальная проходка ствола.
Все работы ведутся в круглосуточном режиме. Как говорится без обеда и выходных! Ну и напоследок хочу добавить, все фото сделаны сегодня.
П.с фото нашей метростроевской сторожевой! Всем удачных выходных! И хорошего настроения!
