2 моих ошибки при армировании газобетонного блока
Итак, в нашем проекте дома пришла пора возводить стены.
Чтобы дом стал "конструкцией" и перерос из дизайн-проекта (эскиза) в сторону КР надо было морально пересилить безнадежность найденных архитекторов и думать самому. Если угодно, то рыть инфу и «Строиться по Ютьюбу».
Задача армирования в моем понимание: равномерное перераспределение нагрузок конструктива дома.
Поясню. У меня Дом весит 300 тонн: его конструкция, фасад, отделка, будущая мебель внутри – весит «все». Чтобы не появлялись трещины в отделке, признаки подвижек грунта, помочь фундаменту в передаче усилия земле, распределить нагрузку с несущих элементов на самонесущие и распределять нагрузки от элементов на которых будут нагрузки (перекрытия) – нужно армирование.
Сейсмику не учитываем. Особенность сейсмики в МО – практически полное отсутствие трясок грунта, малочисленность движимой породы скального грунта и минимальный риск подтопления.
Люблю Подмосковье – мой родной регион.
В каркасном строительстве тенденции иные – мы их изучали очень поверхностно.
Хитрости
Есть "хитрости", должно быть 2 пояса обвязки: один работает на распределение внешних нагрузок, второй – на распределение внутренних.
Планировали нахлесты арматур на 60 см
Предварительная укладка
Армирование кладки в 4-ом ряду. Оконные проемы армировали отдельно.

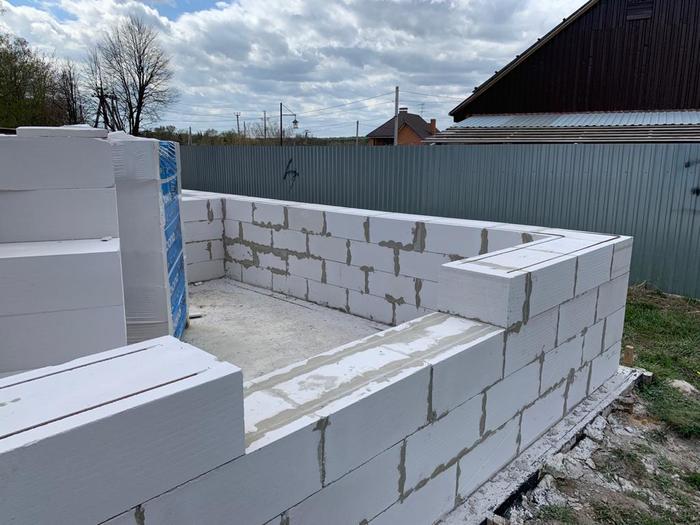

Центральная стена
Пролеты менее 4 метров обвязывать бессмысленно.
Закладывать армирование лучше в каждом 3-ем или 4-ом ряду, подгадывайте и учитывайте высоту окон и расположение дверей.
Армопояс под перекрытием несет другой функционал и делайте в нем кратное число арматур, чтобы нагрузки распределялись и по горизонтали и по вертикали, а в идеале еще и утепляйте.
Армопояс и ЭППС как утеплитель и деформационный шов.

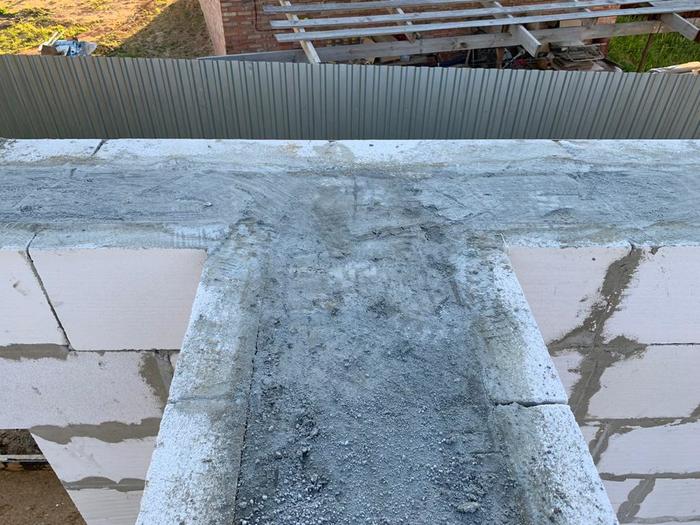

Замоноличенный угловой узел армопояса
Ошибки
1. Армирование армированных перемычек. Я думаю по названию Вы поняли… мы переборщили.
2. Важное! Заливайте цементный раствор / пену / клей перед тем как закладывать арматуру в обеспыленную штробу.
Последствия
1. Потеки ржавчины и полная бессмысленность дополнительной арматуры под заводскими перемычками. Зато сэкономили время на монолите надоконных проемов.
2. Так получилось, причем рабочие меня спрашивали, как делать, я им объяснил, но мы друг друга недопоняли и вышло, что вышло….
Работяги тоже советовались со мной по тому как «класть арматуру» в штробу:
- Мы штробу сделаем, арматуру положим, клей от следующего ряда блока все сравняет, ок?
- Ок
Оказалось , что это неправильно, для правильного распределения нагрузок и защиты арматуры - кладите в штробу клей, потом арматуру и теребонькайте ее в этом, излишки состава сразу снимайте, чтобы, когда состав затвердел не было проблем с кладкой следующего ряда.
Если есть возможность, то соблюдайте условия хранения арматуры - будет меньше коррозии. Но это утопия. Я вообще в жизни не видел не ржавой арматуры.
Штробу надо обеспыливать, проще всего это делать выметанием пыли обычной шваброй или веником. Нужно для адгезии (скрепления) связывающего раствора с блоками.

План армирования

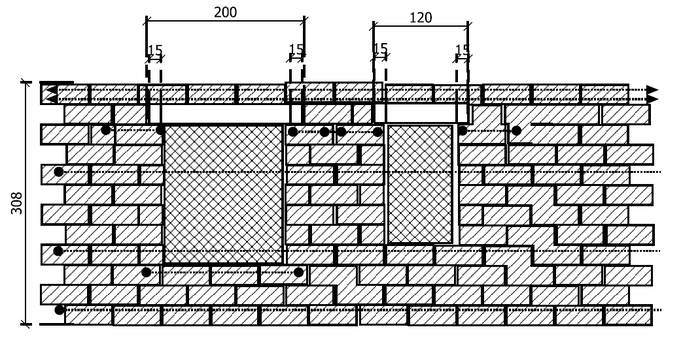

Общий вид плана армирования
Вид "в разрезе"
Изометрия, для наглядности
План армирования чертил для двух целей: для объяснений с рабочими и чтобы потом, когда буду сверлить отверстия не воткнуться в арматуру.
Смета:
Арматура класс А3 8 мм 6 м рифленая (500м,~1/4 тонны) 83 штуки * 157 р = 12 284
Арматура класс А3 12 мм 5.85 м рифленая (300м, ~1/3 тонны) 60 штук * 360 р = 21 600
Проволока вязальная = 600 рублей
Работа 15000 рублей
ИТОГО: 49484 рублей
Дом стоит, "плачет" ржавыми потеками, но ни одной трещинки не появилось.

Строительство и ремонт
10.9K поста48.6K подписчиков
Правила сообщества
Правила оформления постов.
Посты видеоролики должны обязательно иметь описание о чём видео. Если видео длинное, то крайне желательно указать время, когда и о чём рассказываете.
В случае нарушения пост выносится из сообщества.
Правила общения.
Запрещено регулярное хамское и неуважительное обращение к другим участникам сообщества в рамках общения в комментариях. В случае первого нарушения бан в сообществе на 2-3 недели. В случае повтора постоянный.
Про нейросети
Тексты сгенерированные нейросетью, выносятся из сообщества, пользователь блокируется на неделю. При повторном нарушении перманентный бан для пользователя.
Про рекламу
Рекламные посты от платных/бесплатных аккаунтов запрещены. За первое нарушение блокировка на 7 дней. За второе перманентная блокировка.
Только для профессиональных участников рынка строительных услуг. (публикующихся регулярно)
Пост должен быть основан на личном опыте.
Должен быть информационно-познавательным (разъясняет/ объясняет что-то связанное с материалом/работой/организацией/и.т.д.) или пищей для ума (Взгляд на проблему, с другой стороны)
Запрещается публикация видео длиной более 5 минут без текстового таймлайна. ( надо указать где и о чём вы рассказываете в видео)
Не злоупотребляйте тэгами. Количество своих тэгов не более 4х шт. Тэги проставляемые системой не учитываются. (Длиннопост, видео, и.т.д.)
