Лайфхак для ПТО1
Хорус 3 Pro
Автор рукописи "Пособие инженеру ПТО по исполнительной документации" https://t.me/PTOmanual
Хорус 3 Pro
Автор рукописи "Пособие инженеру ПТО по исполнительной документации" https://t.me/PTOmanual
Автор рукописи "Пособие инженеру ПТО по исполнительной документации" https://t.me/PTOmanual
Никто не спорит, что цифровизация полезна, нужна и это наше будущее. Тут дело в другом.
Цифровизаторы видят проблему только в отсутствии прозрачности (не считая бумаги). Якобы все так плохо едет из-за того, что руководство не видит более полной картины, там ежедневных срезов и т.п., а вот когда это получит, качество их решений повысится до небес и как попрёт! И произойдёт цифровая трансформация...
Полнота информации - это, конечно, хорошо. Хотя зачем тогда нужно руководство среднего звена?
Но есть куча нерешенных проблем с проектированием, ценообразованием, закупками, исполнительной документацией и строительным контролем. И, судя по планам и дорожным картам, решать их никто не собирается. Только усилить контроль всех и вся. И бесплатно цифровизоваться.
Вроде как цифра должна дать некую прозрачность. Хорошо. Скажите, заказчик разве не знает, какие у него проекты выходят с экспертизы? Он разве не знает, что сметы с проектом и рабочкой не бьются на старте? Что смету контракта по ним можно сделать только такую же кривую? Он же сам вынуждает подрядчика платить за корректировки, потому что проектировщик естественно не хочет это делать бесплатно, или вообще отказался от авторского надзора.
Разве для кого-то тайна, почему на госзаказе подрядчик так нагло себя ведет, про%ирает все мыслимые сроки и с ними все равно не расторгаются?
Все это всем известно. Только сделать ничего не могут. Не они же законы пишут и решают. Низы - не могут, верхи - не хотят. А что могут сделать низы? Подсветить виновного ГИПа? Найти больше ПТОшников на исполнительную и приковать их к батарее?
Вопрос, для кого нужна эта прозрачность и кто не видит всего этого? Есть ещё люди, которые не сняли розовые очки и хотят, чтобы все делалось правильно и по закону?
Уже даже ежу понятно, что дело в системном кризисе и косметикой тут не обойтись.
Что нельзя получить за такие сроки и за такую цену проект и рабочку со сметами, чтобы было как в плане, чтобы потом почти ничего не корректировалось и не выходили за размер резервов непредвиденных.
Нельзя в принципе вовремя вести настолько забюрократизированную исполнительную документацию даже в цифре. Зачем вообще тянуть в цифру бумажные формы и правила из прошлого века?
Нельзя физически собрать 5-7 человек на освидетельствование всех скрытых и не скрытых работ.
Нет столько в стране ПТОшников, чтобы вбивать и по десять раз исправлять цифры с объёмами в исполнительной, чтобы просто облегчить заказчику сверку с КС-2 из-за кривой сметы. И чтобы потом у него было меньше проблем с прокуратурой и другими органами.
Нельзя в принципе построить объект, если снизить уже заниженную цену, посчитанную не подрядчиком. Кто вообще додумался снижать цену на проектно-сметном (не рыночном) способе определения цены и назвать это конкуренцией?
Нельзя считать факт затраты подрядчика на договорных ценах, заставлять его все делать бесплатно, только потому, что на это нет средств в смете, а потом удивляться, почему же меня все хотят обмануть? Ты же согласился на такие цены и должен был просчитать все риски, в том числе с поправкой на мой проект, в котором я много чего упустил.
И вот когда чуть ли не на каждое такое нельзя цифровизаторы бойко кричат - можно! Что цифра все порешает... Реально смешно. И грустно.
В итоге кто-то неплохо заработает, а манагеры по идее наконец увидят (и то не факт), что все также плохо, как было всегда. Но изменить это они также никак не смогут.
Почему нам вместо пересмотра и изменения бизнес-процессов подсовывают бездумную цифровизацию как есть и называют это цифровой трансформацией?
Автор рукописи "Пособие инженеру ПТО по исполнительной документации" https://t.me/PTOmanual
Мы уже писали, что с ростом цифры фриланс (аутсорсинг) будет испытывать давление.
Но пока этого не произошло идет обратный процесс. ПТОшники толпами уходят на фриланс, калымят или на худой конец выбивают себе удаленку или не хлопотную работу чтобы освободить время для калыма.
Никто не хочет горбатиться в офисе, где тебе каждые 10 минут накидывают новые задачи.
Из ста резюме ПТОшников на традиционный БДСМ соглашается от силы пара человек. С другой стороны, идут встречные вопросы, типа а вам, случаем, на удаленку люди не требуется?
При этом только скажи, что требуется и тебя замучают звонками. Все от того, что исполнительная стала настолько дифицитным функционалом, что можно заниматься только ею и ничем больше.
Но что такое удаленка? - Это скачанные с интернета паспорта и сертификаты, это перебитые данные на документах в пэинте, это фуфлыжные схемы в допусках и выдуманные даты в журналах. Это исполнительная под КС-2, а не под факт. Все по проекту и ни одной живой подписи подрядчика.
В принципе, все тоже самое, только еще липовее. ПТОшникам конечно норм, но что там с качеством?
Запускаю новый формат: буду разбирать вакансии, связанные с управлением знаниями и технической документацией. Не в формате «всё плохо», а по-честному: что хорошо, что вызывает вопросы и кому такая позиция может подойти.
Сегодня смотрим вакансию технического писателя/контент-менеджера базы знаний в компании «Сканпорт». Наткнулся на эту вакансию на днях. Она уже закрыта, но на ней можно наглядно разобрать плюсы и минусы.
Начну с плюсов
Первое: работодатель дал ссылку на публичную базу знаний. Кандидат может заранее посмотреть, с каким продуктом, структурой и контентом ему предстоит работать. Уже на этом этапе можно примерно оценить объём задачи и понять, что ждёт впереди.
Второе: зарплата указана – 110 000 рублей. Соискатель может сразу решить, подходит ему такая сумма или нет.
Третье: компания пишет, что готова рассматривать начинающих специалистов и обучать их. Это немного расширяет воронку поиска. Для человека, который хочет перейти в технические писатели из других направлений, это может быть хорошей точкой входа. По крайней мере, из описания не складывается ощущение, что новичка посадят перед незнакомым продуктом и скажут: «Ну, разбирайся».
Теперь к вопросам
Главный – кого всё-таки ищут: начинающего специалиста или самостоятельного сотрудника? Формально компания готова рассматривать новичков, но одновременно хочет видеть опыт от года, понимание таксономии баз знаний, Markdown, Confluence, таск-трекеры и Kanban. Знания REST API, JSON, складских и логистических процессов указаны как преимущество, а не обязательное требование, но даже без них задачи выглядят не совсем стартовыми.
Нужно будет не только работать с текстами, но и разрабатывать стандарты документации, переводить материалы разработки на человеческий язык, анализировать обратную связь, поддерживать базу в актуальном состоянии. Для новичка это может быть тяжело.
При этом более опытного специалиста может насторожить ширина роли. Здесь и техническая документация, и развитие структуры базы знаний, и взаимодействие с поддержкой, и фактчекинг маркетинговых материалов. То есть название должности одно, а рабочих направлений внутри несколько. Отсюда ещё один вопрос: какая часть времени будет уходить непосредственно на базу знаний, а какая – на сопутствующие задачи?
Отдельный момент – удалёнка. Она предусмотрена, но обсуждается индивидуально. При этом график фиксированный: пять дней в неделю с 9:15 до 18:00. Работать из дома, вероятно, можно. А вот работать из любого часового пояса и самостоятельно выбирать часы – надо уточнять. Если нет, для кандидатов из удалённых регионов это заметно сужает возможности.
Мой вывод
Вакансия может подойти не абсолютному новичку, а скорее начинающему специалисту с некоторой базой. Например, человеку из технической поддержки, тестирования, аналитики или контента, который уже сталкивался с документацией и хочет развиваться в этом направлении.
Перед откликом я бы уточнил:
— кто и как будет обучать нового сотрудника;
— какие задачи займут большую часть рабочего времени;
— что компания ожидает получить в первые три месяца;
— действительно ли можно работать полностью удалённо и насколько строго привязан график.
Напишите, если было полезно. Стоит ли продолжать такой формат?
Я веду свой телеграм-канал про управление знаниями, делюсь в нём граблями из проектов для лидеров рынка: Банк СПб, Билайн, Делимобиль, Купер, МЭС и других. Подпишитесь, чтобы не пропустить следующие посты.
Автор рукописи "Пособие инженеру ПТО по исполнительной документации" https://t.me/PTOmanual
Все эти инициативы с изменением форм и разработки найправильнейшего перечня документов, борющиеся в том числе с превалирующей бухгалтерской составляющей, очень важны и нужны. Но они не учитывают один не явный источник такой проблемы как отсутствие границ ответственности.
У нас как-то исторически сложилось, что в исполнительной документации нет ни границ ответственности, ни их уровней. Только групповая снизу доверху начиная от мастера и заканчивая ГСН.
Если брать самый нижний уровень контроля при освидетельствовании работ, то по факту вот это размазывание ответственности приводит к тому, что чем больше людей подписывает тот же АОСР, тем меньше они проверяют собственно работы.
Мало того, что система документации такая, что некоторые люди, назначенные подписантами АОСР физически не имеют возможности явиться на освидетельствование и их подпись становится формальностью, тормозящую процедуру, так еще и сама система ГСН выстроена таким образом, что инспекторы в процессе не проверяют практически ничего, но в итоге при выдаче ЗОС ответственны за все.
Конечно, тут инспектор либо должен быть уверен на основании только бумаг, которые даже за месяц не просмотришь, не говоря уже за неделю, или тупо требовать свою ренту, покрывающую риск на основе отсутствия или неправильного оформления тех же бумажек.
У нас сейчас на новых территориях проходит очень примечательный в этом плане эксперимент, когда именно специалист строительного контроля заказчика выдает ЗОС. Можно спорить, что над заказчиком теперь не будет контроля, что он будет сдавать в эксплуатацию что пожелает и тому подобные минусы. Хотя есть и противоположные примеры, когда ГСН выдает ЗОС с кучей неснятых предписаний от стройконтроля заказчика.
Тут больше речь о границах ответственности в рамках возможностей исполнения функционала. И в этом плане такое решение как минимум заслуживает внимание.
Но сути отсутствия границ ответственности в самих документах даже эта здравая идея не меняет. Мы уже писали про зарубежные формы сертификации и что, выдавая их они фактически заменяют собой все, что до них подписывалось. Просто хотелось бы подчеркнуть некоторые преимущества этой концепции.
Во-первых, проверяющие на сдачу будут смотреть только такие свидетельства (Certificates) не считая, конечно, остальных документов, нужных эксплуатации, типа паспортов на оборудование, отчетов по ПНР и испытаниям, откорректированной рабочки и пр.
Примерно так же, как мы сейчас смотрим сертификаты на материалы не смотря тонну бумаг, которая предшествовала получению сертификата, отсекается просто гигантский пласт производственной документации, которую на сдачу никогда, и никто не успеет проверить.
Откройте буржуйский классификатор MasterFormat. В нем вообще нет документов на подобие исполнительных схем и даже аналогов наших АОСР – чек-листов. Они просто не регулируют это. А вот свидетельства там являются в большинстве единственной группой документов о качестве, которые требуются для получения аналога нашего ЗОС.
А теперь гляньте на свалку КСИ. Куча дублирующих друг друга, по сути, и по содержанию документов, которые невозможно систематизировать, а дальше по ним нужно работать еще и в цифре.
Во-вторых, если эти свидетельства выдает проверяющий, а не подрядчик, то тут тоже очень четко устанавливается граница ответственности. И с существующей системой документирования такой документ имеет принципиальную разницу.
Сейчас же представитель заказчика может бесконечно требовать все новые и новые документы, находить замечания в старых, занимаясь этим после сдачи работ бесконечно просто потому, что он только расписывается в предоставленных ему документах. Ну и перестраховывается на случай замечаний от ГСН.
Уже видно, что существующий подход с кучей формальных подписей и контролем всеми всего давно не работает и является благодатной почвой для коррупции. Почему не поменять?
Автор рукописи "Пособие инженеру ПТО по исполнительной документации" https://t.me/PTOmanual

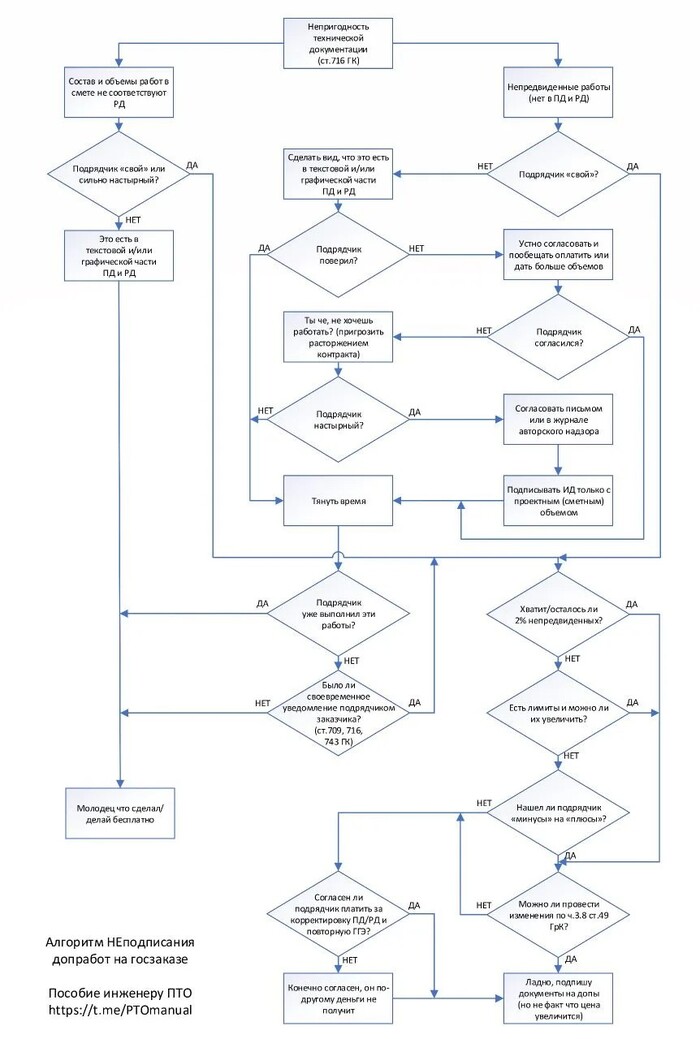

Единого алгоритма подписания допработ не существует и делается это везде по-разному.
Поэтому часто гораздо полезнее будет знать, как допработы могут НЕ подписываться. Особенно на госзаказе
Что не вошло в алгоритм, но нужно обязательно учитывать. Есть такая интересная статья 744 ГК РФ «Внесение изменений в техническую документацию». Так вот согласно ней заказчик вправе вносить изменения в проектную документацию, если допработы не меняют характера работ (состав работ уже был в смете) и по стоимости не превышают 10% от общей стоимости строительства.
При этом (ВНИМАНИЕ!) подрядчик может рассчитывать на увеличение стоимости работ если эти дополнительные объемы перевалили за 10% от стоимости контракта.
То есть объёмы, состав которых был в сметах и которые увеличивают стоимость контракта до 10% подрядчик делает бесплатно. Типа его риски. Но мы же знаем, что проектировщик никогда подобные запасы не закладывает в смете, а если и заложит их скрыто в объемах, то заказчик всегда в процессе старается это выявить и порезать.
Тут даже чтобы посчитать в моменте, превышают ли эти допы 10% от всей стоимости контракта, можно попросить дождаться конца стройки. А там уже и простить.
Это как бы совсем не справедливая ситуация для подрядчиков именно на госзаказе, потому что они не формируют цену и никак не могут зашить соответствующий запас в цене под риски увеличения объемов работ. А 10% от цены контракта это, наверное, вообще вся возможная прибыль на объекте. Ну и 2% непредвиденных – это ни о чем.
Но где-то в комментариях по правоприменительной практике встречал, что это условие все-таки работает только тогда, когда подрядчик сам формирует свою цену. Поэтому в блок-схеме этого нет.
А так, конечно, если возможности не делать эту дополнительную (потенциально бесплатную) работу нет, то в первую очередь нужно как можно раньше и не один раз письменно уведомлять заказчика о дефектах технической (проектной, сметной и рабочей) документации.
В противном случае вас прокатают по всему началу алгоритма протянув время до того момента, когда все претензии к цене будут уже не уместны.
Автор рукописи "Пособие инженеру ПТО по исполнительной документации" https://t.me/PTOmanual
Термины и определения.
Многие считают, что операционный контроль – это лишь контроль операций на ряду с геодезическим, лабораторным и другими видами контроля. Считают настолько, что это уже проникло в стандарты типа СП 48.13330.2019, еще больше запутав строителей.
В старом СНиП 3.01.01-85 и ГОСТ 16504-81 под операционным контролем подразумевалась именно стадия (этап) контроля, которая начинается после входного и заканчивается перед приемочным. Это и контроль операций, и геодезический контроль, и лабораторный, то есть все то, что предшествуют приемке (освидетельствованию).
Действующее же определение термина ведет ко многим проблемам и спорам. Согласно ПП №468 ответственность за операционный, как и входной контроль несет подрядчик, а заказчик лишь контролирует правильность проведения контроля подрядчиком (верифицирует).
И тут возникает вопрос, должен ли представитель строительного контроля заказчика расписываться в документе подрядчика за свою верификацию? С одной стороны, это логично. Ты же проверил геодезию подрядчика – будь добр распишись. Но при этом никому не приходит в голову подписывать, к примеру, протоколы от лаборатории. Типа к лаборатории подрядчика больше доверия чем к геодезистам? Ага)
Определение термина операционного контроля как стадии, которая включает все остальные виды контроля мог бы установить четкие границы ответственности за контроль. Сейчас же подрядчик всеми силами пытается подписать заказчиком подложный документ, чтобы разделить ответственность.
Документирование.
Второй проблемой операционного контроля является его документирование.
Почивший раздел 5 ОЖР, как носитель всех стадий строительного контроля доставлял больше проблем, чем пользы.
Многие просят его вернуть. Но с необходимыми данными типа фиксации произведенного геодезического контроля опалубки и армирования согласно требованиям СП 70.13330.2012 мы возвращаем весь ворох дублирования данных об остальном контроле, зафиксированном в других документах.
Спецжурналы фиксируют контроль операций, но не всех, а наиболее сложных процессов, которым необходимо уделять больше внимания. Где-то нужен контроль температуры, где-то последовательности или момента затяжки болтов.
Но журналы непрактичны во всем, где это возможно. Их сложно таскать на строительной площадке. Легче вписать данные на отдельном листе черновика, а потом уже в прорабской переписать в чистовик, что сразу увеличивает риски ошибок при переносе данных.
Журналы пишутся в одном экземпляре и хранятся подрядчиком. Поэтому существуют риски их утери, порчи и подлога. По итогу достоверность данных в этих документах никакая.
Их неудобно проверять. И часто требуется прилагать их заверенные копии к другим документам.
Плюс формами спецжурналов часто предусмотрена регистрация АОСР и ответственных лиц, дублируя данные ОЖР.
Все эти проблемы сейчас пытаются решить цифрой. Сложно, дорого и, если есть альтернативы – бессмысленно. А они есть.
Чем можно заменить? Простое решение с ведением самостоятельных документов на каждый конструктив или сеть могло бы дать удобство заполнения, хранения и их сдачи в составе исполнительной документации.
Самостоятельный документ в виде отчета легче автоматизировать, в том числе с концепцией чек-листа. Его удобнее прилагать к документам, фиксирующим приемку работ и дальше легче проверить и легче сдать. Заказчик может сразу хранить оригинал документа, а не его копии.
Кроме того, технически XML-схема любого журнала состоит из нескольких отдельных схем каждого из раздела. Получается в погоне за эффективностью мы допускаем дробление документа в цифровом формате, но никак не можем отказаться от аналогичных изменений бумажных форм.
Поэтому спецжурналы, как продолжение бумажной архаики, можно и нужно заменить на более эффективные самостоятельные документы с регистрацией их в электронных таблицах. А уже в таблицах удобнее что-то искать, сортировать и прослеживать динамику.
21-й век на дворе, а мы пытаемся цифровизовать амбарную книгу...
Автор рукописи "Пособие инженеру ПТО по исполнительной документации" https://t.me/PTOmanual
Проблема применения эквивалентов согласно 44-ФЗ не очень понятна и очень больная.
Поэтому есть смысл глянуть, как это работает там, откуда мы все это взяли - у буржуев.
Там, определение в рабочке торгового наименования под заданные тех. характеристики, указанные в проекте не является изменением. В этом вся цель требования описания объекта закупки (обезличивания).
Чтобы это сработало именно так, у них есть тех. спецификации (Technical Specifications), разработка рабочки (Shop Drawings) подрядчиком, запросы на информацию (Request For Information) и работа проектировщика (Architect/Engineer) до конца стройки.
А если торговое наименование прописано, как это делают у нас - сразу в проекте и рабочке, тогда применение аналога конечно же является изменением.
И если мы не хотим как те мыши плакать, колоться, но продолжать есть кактус, нам все-таки придется перенять рыночные инструменты.
Ну или нужно отменять конкуренцию и возвращаться к госплану.
