kukmor

kukmor

Пикабушник
113К рейтинг 2142 подписчика 272 подписки 663 поста 211 в горячем
Награды:
Пикабу 16 лет!15 лет на ПикабуС Днем рождения, Пикабу!более 1000 подписчиков объединение 100 и более тегов
5985

Как папа-одиночка, живущий с приёмной дочкой 10 лет (теперь один), могу сказать:2

В России живут десятки тысяч детей в детдомах. И их жизнь и жизнь их детей зависит от того, усыновит/удочерит их кто-то или нет.

Им нужны не подарки (от них вред по большому счету).

Им нужны внимание взрослых. Помощь в адаптации к реальному миру.

В идеале экскурсии на предприятия, любое ознакомление с реальной жизнь, практический опыт. Это как минимум. К сожалению до понимания этого не все доходят, даже мои хорошие друзья, которые регулярно помогают детдомам в своих регионах...

Амина - отказница, кровная мать выросла в детдоме в Перми (насколько я знаю).
Удочерили с женой в 10 месяцев, дочь всё знает. Год назад остались одни...

Фотографии из нашего участия в медиаэкспедиции "Победа в наших сердцах" на легендарных раритетных автомобилях Газ-М-20 Победа. Мы отработали маршрут Ленинград Псков Беларусь Смоленск Москва.
Впервые вдвоём. Я с ребятами 10 лет уже.

2024ый год, сентябрь. По пути в Мелитополь, на гуманитарный склад:

Показать полностью 13
17

Вернулся из Армении

Немного фотографий по итогам.

Ереван встретил теплом и моим любимым пейзажем, когда ты в городе, а над горизонтом нависают горы, обманчиво близкие, пока не попытаешься до них доехать.

Проехали знак, до Тбилиси 291км, как тут всё близко!

;-)

На закате перед Дилижаном

Рельеф Армении в основном гористый: при площади государства около 29 800 км², свыше 90 % территории находится на высоте более 1000 м над уровнем моря. Мы это ощутили на себе, акклиматизация начала ощущаться уже к вечеру, тем более весь день перепады высот были приличные.

А это наивысшая точка Армении — гора Арагац (4095 м.)

монастырь Сагмосаванк (арм. Սաղմոսավանք), открытый аж в 1221-м году!

Монастырь, как он нем говорят, стоит над "бездной".

Сагмосаванский Гранд Каньон - ущелья реки Касах:

Самый высокий крест в Армении, установленный в память провозглашения в 301 году христианства государственной религией этой страны.

Крест был возведен в 2012 году. Металлическое сооружение собрано у подножья высочайшей в Армении горы Арагац на 33-м километре трассы Ереван - Апаран.

Оно состоит из 1717 малых крестов. Крест виден со всех сторон, в ночные часы включается подсветка. Число крестов соответствует годам с момента принятия армянами христианства государственной религией, а высота в 33 метра – по числу земных лет Иисуса Христа.

Ну а знаменитый Арарат я смог разглядеть только из самолета.

;-)

Здание старого аэропорта

Следующий интересный объект - памятник армянскому алфавиту.

Здесь представлены все 38 знаков и авторы алфавита, который создан более чем 1600 лет назад и с тех пор практически не менялся. Качественно сделан!

;)

Проехали через печально знаменитый город - Спитак, который оказался в эпицентре страшного землетрясения 1988 года, толчки амплитудой до 10 баллов за 30 секунд уничтожили город полностью...

Слева направо видны вершины горы Арагац : Южная, Западная, Восточная, Северная.

А это уже Дилижан.

И памятник гороям легенадраного фильма "Мимино", которых сыграли Вахтанг Кикабидзе, Фрунзик Мкртчян, Евгений Леонов.

— Валик-джан. У нас в Дилижане, в кухне, открываешь простой кран — вода течёт, второе место занимает в мире!

— А первая в Ереване, да?

— Нет, в Сан-Франциско.

— А Боржом? Сначала подумай, потом говори.

Проверил - вода из под крана там течет хорошая

;-))

Показать полностью 19

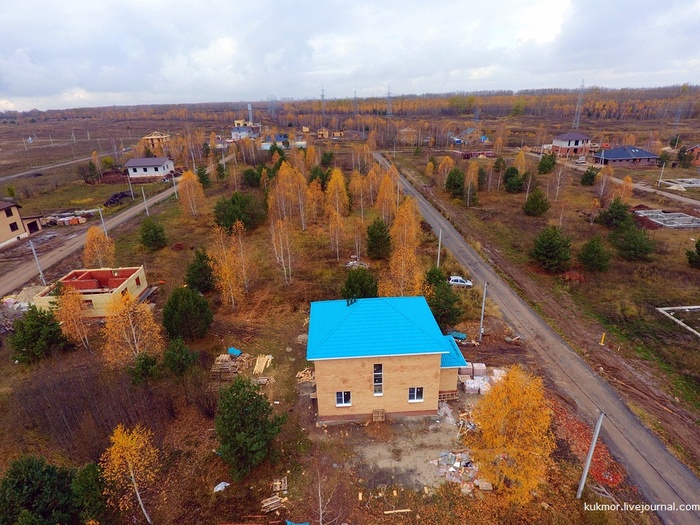

96,97-й дни - теплый пол и вода по дому. Как нам строят дом под ключ в Казани за 99 дней

Главную новость этих дней я получил когда обнимался с кубком фифа фотался в Саратове.

"Паспорт БТИ получен", написал строитель и прислал фотокопии документа.

Показывать не буду, назову лишь цифры - площадь всех комнат дома в итоге 140,1 кв.м, высота потолка первого этажа 3,05 метра, второго этажа 2,8 метра.

;-)

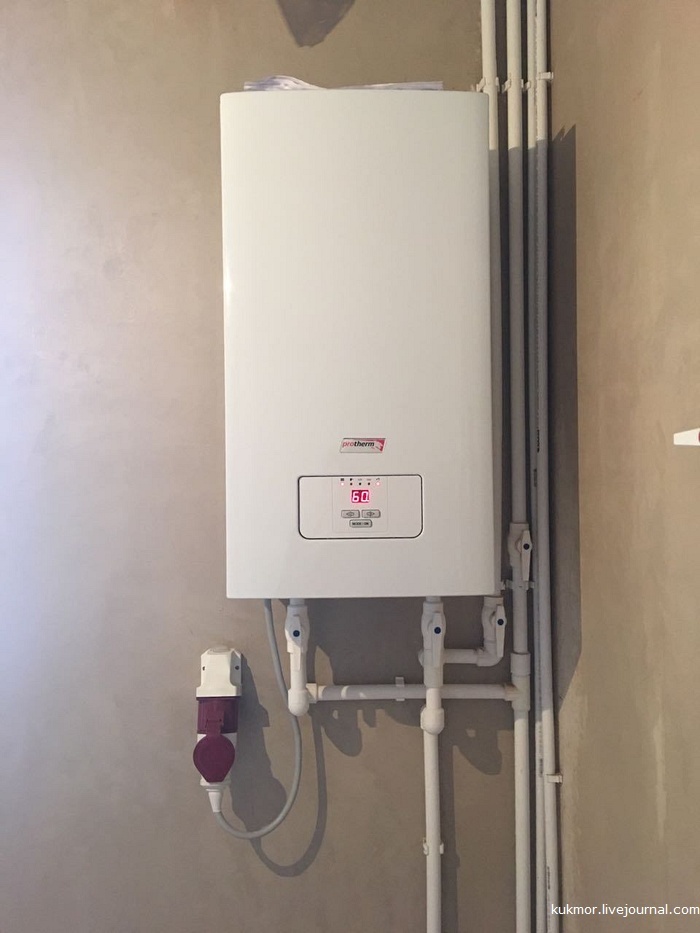

Второе важное событие - в доме включили отопление!

А теперь по порядку:

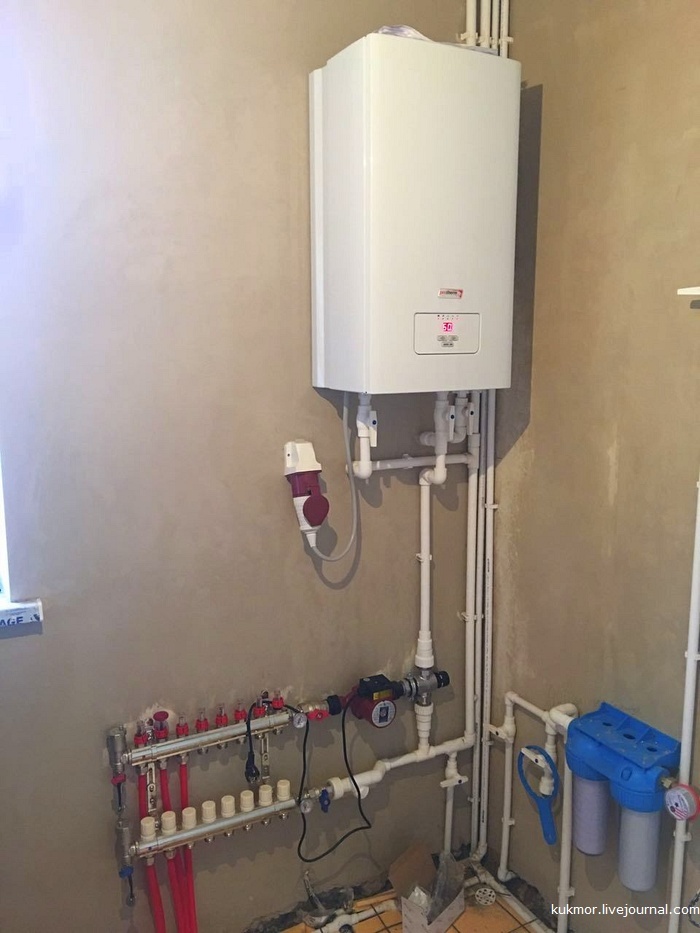

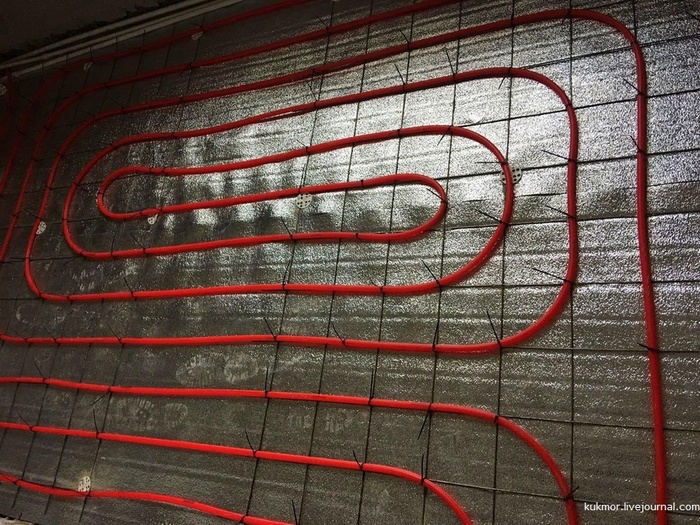

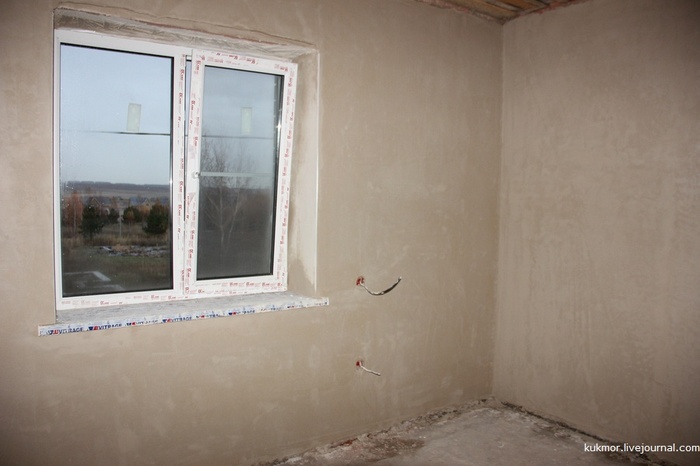

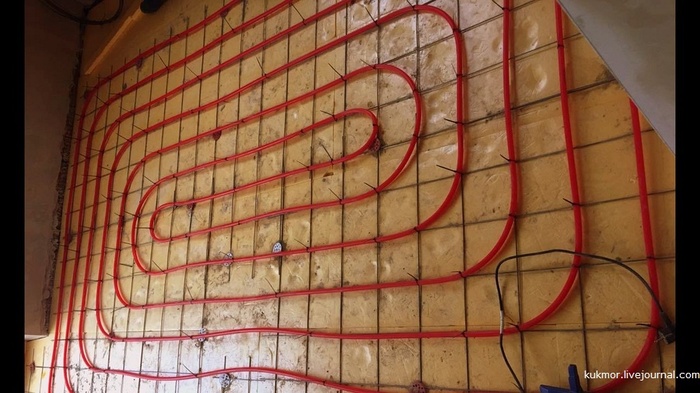

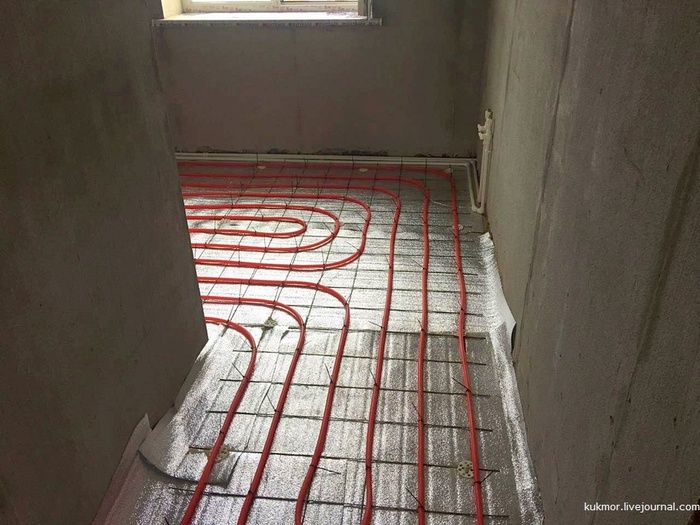

Давно хотел и наконец увидел как же выглядеть будут теплые полы до стяжки.

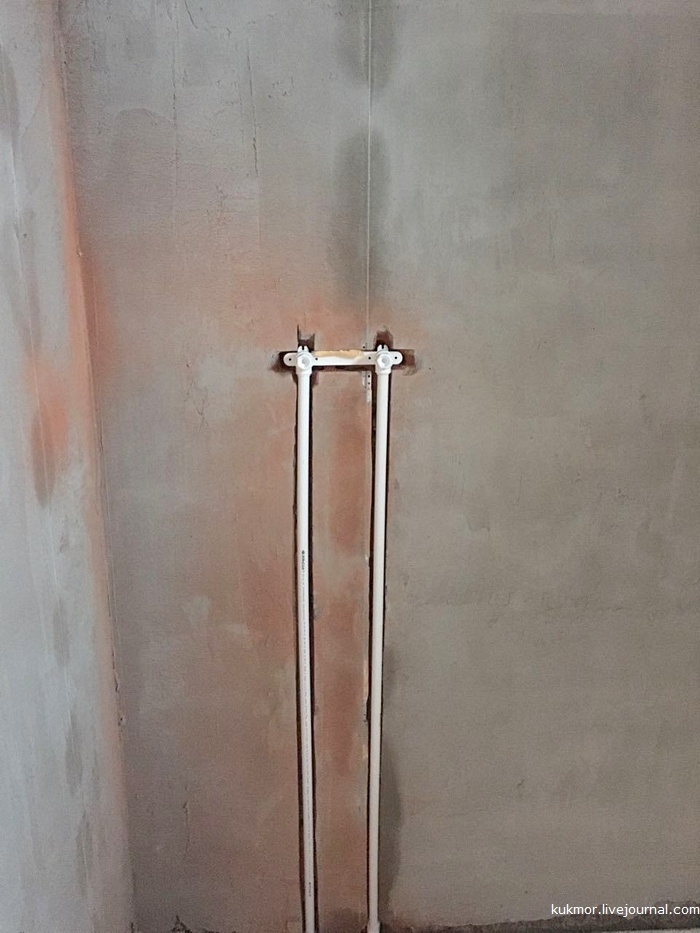

Будущий смеситель в душе

Для начала включили 60 градусов, чтобы прогреть.

При минус 5 на улице трех радиаторов на втором этаже хватило, чтобы сделать там "ташкент".

Окна периодически распахивали, как влажность в доме повышалась за счет влаги выходящей из штукатурки, влажность уходит хорошо, сказали.

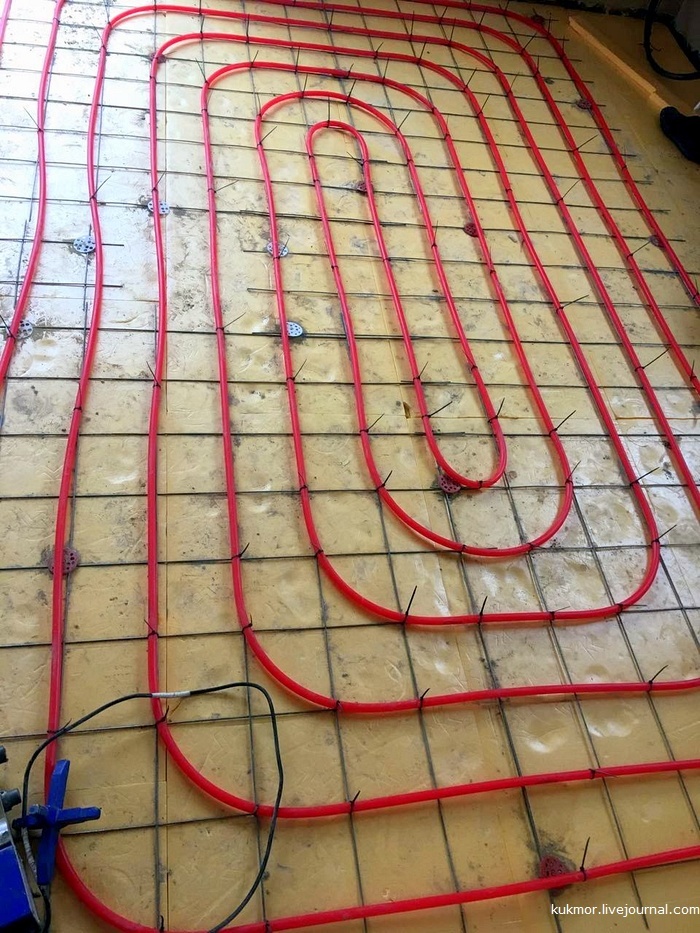

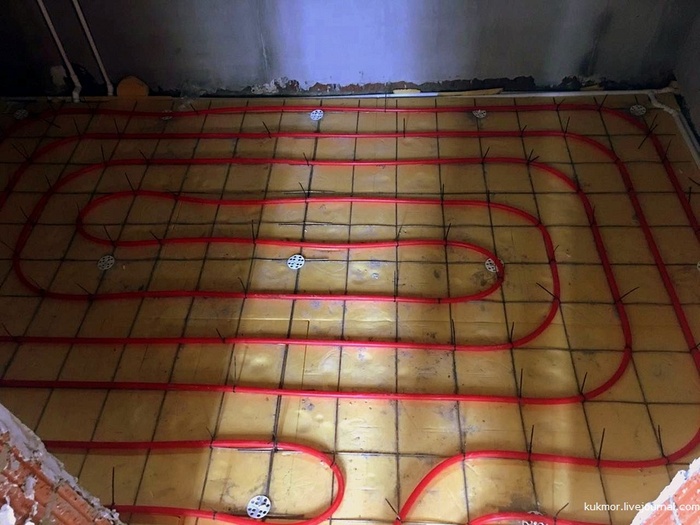

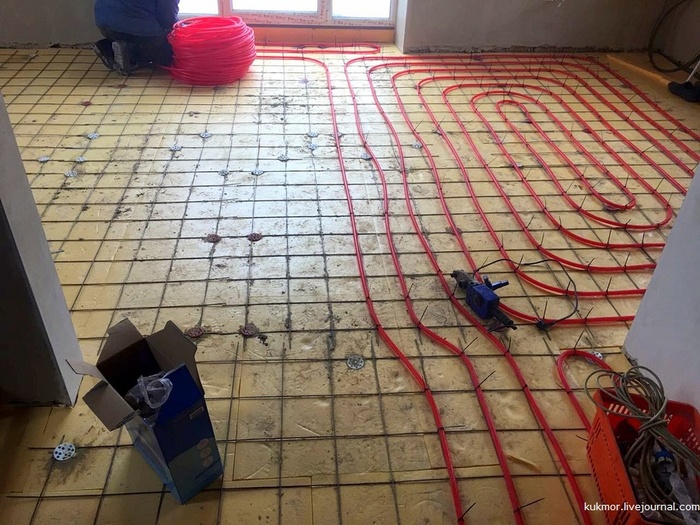

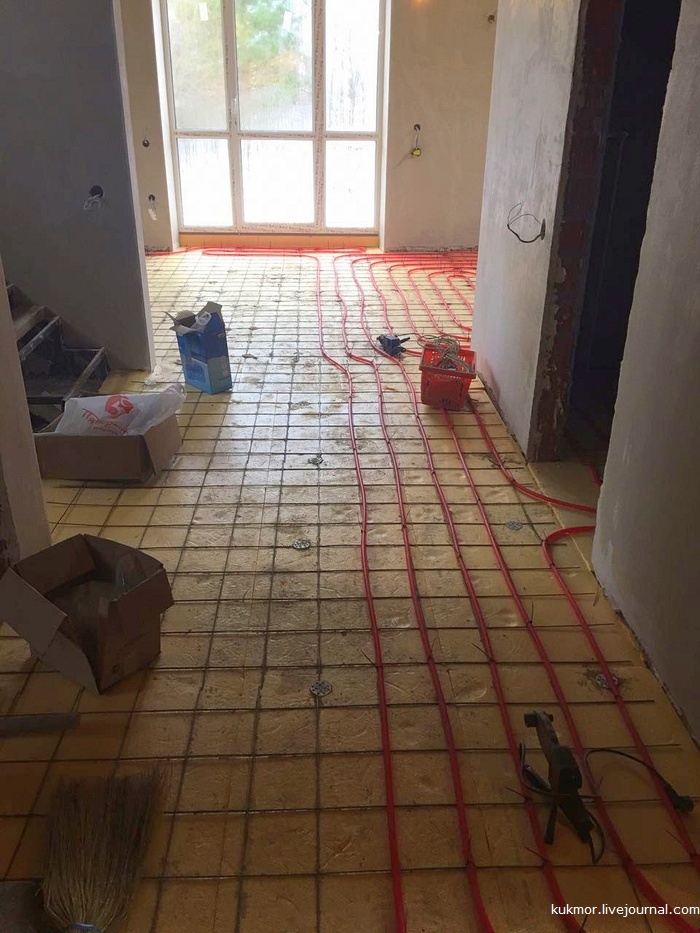

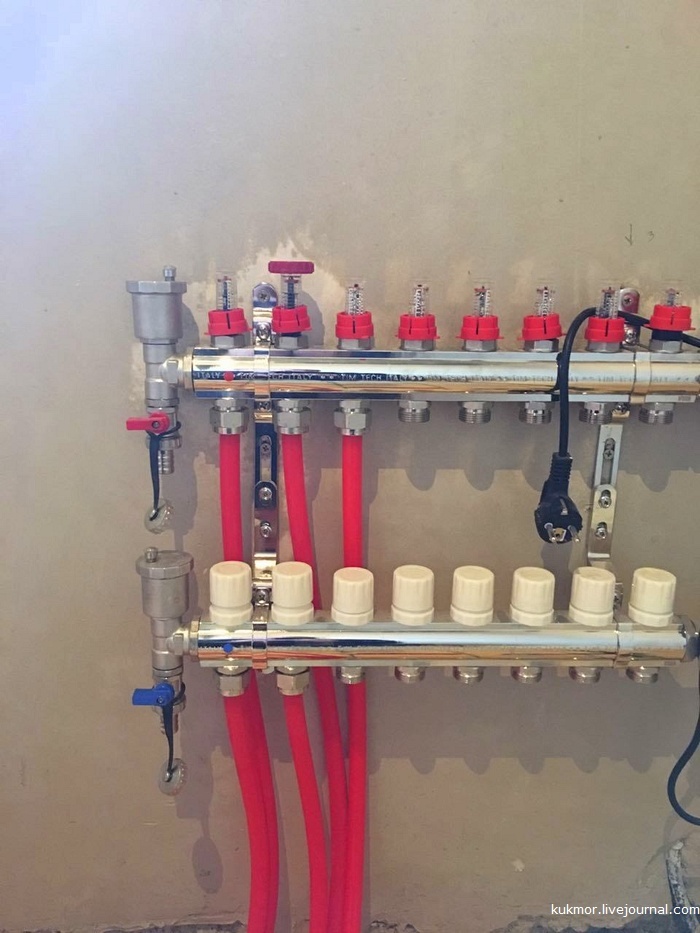

Всего будет 8 зон теплых полов в доме, которые можно будет регулировать отдельно, примерно по 60 метров шлангов на каждуюСанузел второго этажа

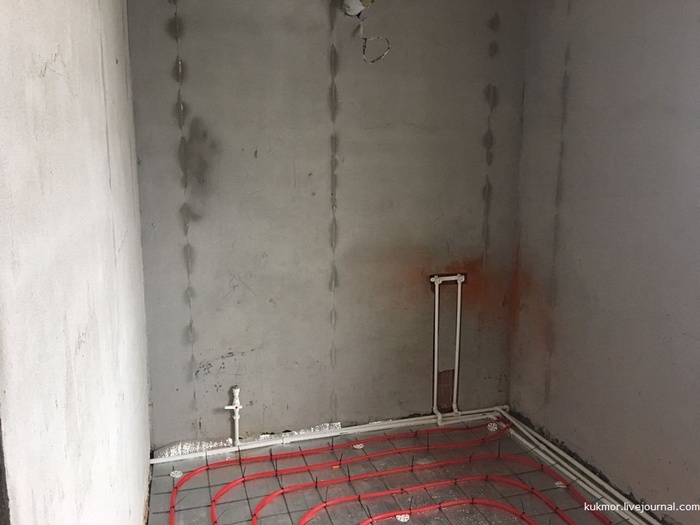

Санузел второго этажа

оригинал поста с ссылками на все серии сериала тут

Мне почти каждый день задают вопросы: кто, что, как и почем строит.

Будет проще, если я дам короткую справку что на наших 6 сотках было построено:

ЧТО: Дом с полноценными 2-мя этажами (потолки 3,05 метра и 2,8 метра), примерно 140,1 кв.м жилой площади.

ПОЧЕМ: 3 млн. рублей я плачу за готовый дом под ключ в предчистовой отделке (белые ровные стены + стяжка пола)

КАК: Сдается с уже подключенными и разведенными по дому коммуникациями (газ, вода, электричество), канализацией, розетками/выключателями, с уже установленным и включенным котлом отопления и теплыми полами на всем первом этаже и санузле второго этажа.

КТО: Сам я не делаю НИЧЕГО, на оформление всех бумаг выписана доверенность от нас с женой.

Экономия моего времени и соответственно денег просто колоссальная получается.

Строят нам дом ребята из дом-под-ключ-казань.рф

Дома, описанные на сайте мы с женой сами лично осматривали до принятия решения.

Я общаюсь только с главным, его зовут Адель, именно его телефон +7 (917) 901-34-24 указан на сайте, нашел его по рекомендации и очень благодарен теперь тем, кто меня с ним познакомил.

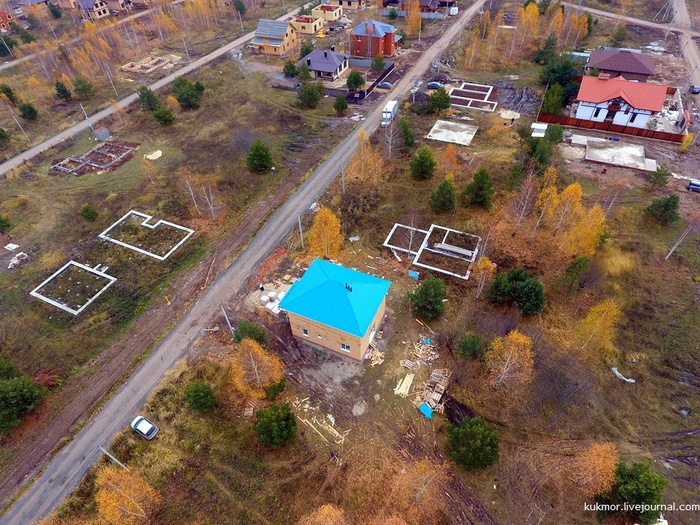

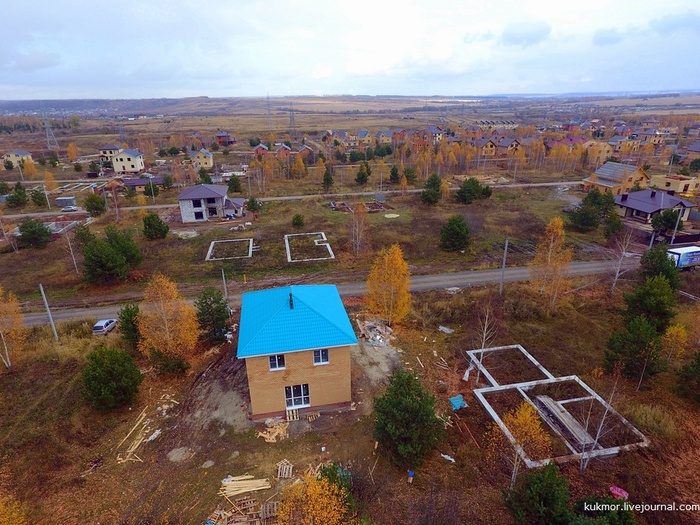

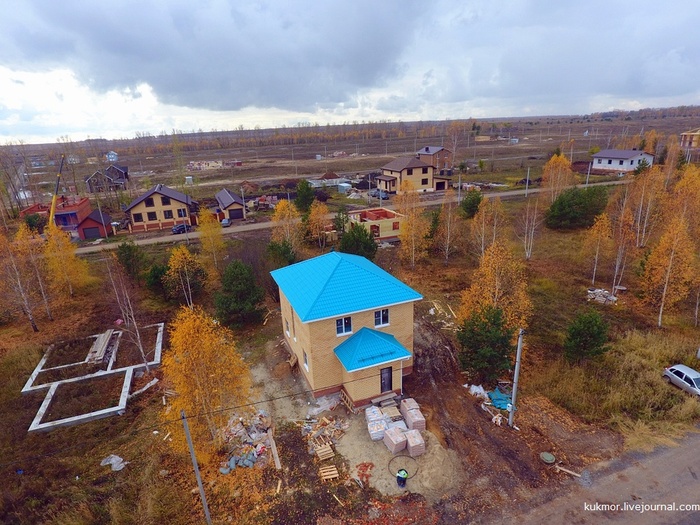

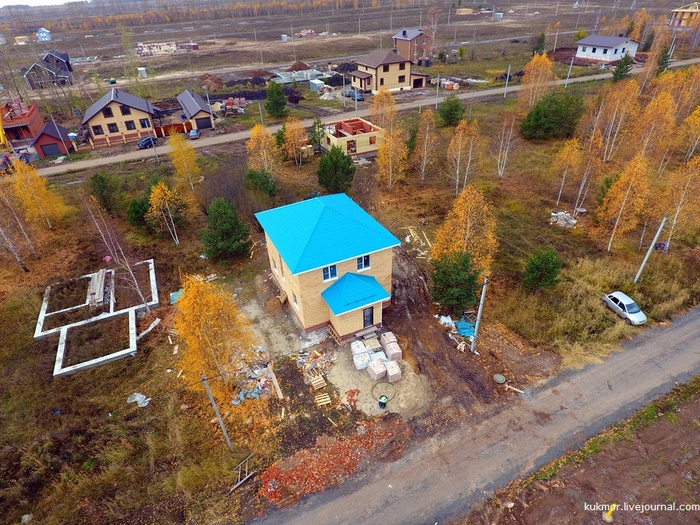

Дом выглядит вот так:

Видео облета вокруг нашего дома и панорама Новых Салмачей в точке над нашим домом:

Показать полностью 13 1
60

94,95-й дни - начали монтаж отопления. Сериал о том, как нам строят дом под ключ в Казани за 99 дней

В доме будут теплые полы на всем первом этаже и в санузле на втором этаже.

Еще в трех комнатах на втором этаже будут радиаторы под окнами, гардеробная без окон будет без радиатора.

Сейчас установили электрический котел. Был бы газ, установили бы сразу газовый и тема была бы закрыта.

Но газ включат только к следующей осени. Именно тогда я куплю газовый котел и строитель проведет в дом газ от магистральной трубы и подключит отопление на газу (работы/материалы эти уже входят в 3 млн, стоимость дома)

Радиаторы, кстати уже стоят:

А как будет выглядеть монтаж теплых полов самому уже не терпится посмотреть, но это будет только в следующей серии

;-)

Мне почти каждый день задают вопросы: кто, что, как и почем строит.

Будет проще, если я дам короткую справку что на наших 6 сотках было построено:

ЧТО: Дом с полноценными 2-мя этажами (потолки 3,2 метра и 2,8 метра), примерно 135 кв.м жилой площади.

ПОЧЕМ: 3 млн. рублей я плачу за готовый дом под ключ в предчистовой отделке (белые ровные стены + стяжка пола)

КАК: Сдается с уже подключенными и разведенными по дому коммуникациями (газ, вода, электричество), канализацией, розетками/выключателями, с уже установленным и включенным котлом отопления и теплыми полами на всем первом этаже и санузле второго этажа.

КТО: Сам я не делаю НИЧЕГО, на оформление всех бумаг выписана доверенность от нас с женой.

Экономия моего времени и соответственно денег просто колоссальная получается.

Дома, описанные на сайте мы с женой сами лично осматривали до принятия решения.

Я общаюсь только с главным, его зовут Адель, нашел его по рекомендации и очень благодарен теперь тем, кто меня с ним познакомил.

Дом выглядит вот так:

Видео облета вокруг нашего дома и панорама Новых Салмачей в точке над нашим домом:

оригинал поста и ссылки на все прошлые серии о ходе строительства тут

Показать полностью 6 1
34

Строим свой дом в Казани за 99 дней. 90-93 дни, штукатурка завершена, утром начался монтаж отопления

Дом приобрел финальные очертания теперь и внутри, теперь только отдельные штрихи будут его менять постепенно, сначала крупные мазки, потом прикосновения кисти будут чем дальше тем мимолетнее.

=)

Итак, почему 99 дней в итоге.

Изначально строитель не знал и не понимал, что такое блогеры. Поэтому и знать не знал, что я собираюсь иэ этого реалити шоу и объявлю ровно 90 дней. Я думаю он бы попросил подстраховаться и объявить поболе.

;-)

На самом деле договаривались мы с ним на 3 месяца, при начале в 13.00 28 июля 2017 года получаем финиш должен был быть в 13.00 28 октября 2017 года, то есть через 92 дня. Если своевременно и бесперебойно будут в наличии ресурсы, финансовые и прочие.

Но мы посчитаем куда делись 9 дней:

плюсуем 4 дня, которые были потеряны, когда во время разгара кладки второго этажа целую неделю периодически непредсказуемо отключали электричество в поселке, ставили новые столбы, правильный раствор делался в электрической бетономешалке

(я так понимаю, если бы не эти 4 дня стройка бы завершилась таки в 90 дней или даже раньше, возможно не было бы следующих задержек, эффект домино далее налицо)

плюс 2 дня было потеряно, потому что в разгар работ плотников по кровле случился ливень на два дня

плюс 1 день был потерян, так как кровлю завершили в субботу, а металлочерепицу отгружали только в рабочий понедельник, по плану был в пятницу

плюс 1 день был потерян, когда опять весь день не было электричества, во время работы штукатуров

плюс 1 день был потерян, когда воду подключили не в обещанный четверг, а в субботу утром (рассказывал ранее)

ИТОГО получаем ДЕВЯТЬ дней задержки не по вине строителя: 90 + 9 = 99.

зы. это я еще не посчитал, что электрик работал на 1 день дольше запланированного, так как проводов мы проложили в 2 раза больше чем обычно это делает Адель

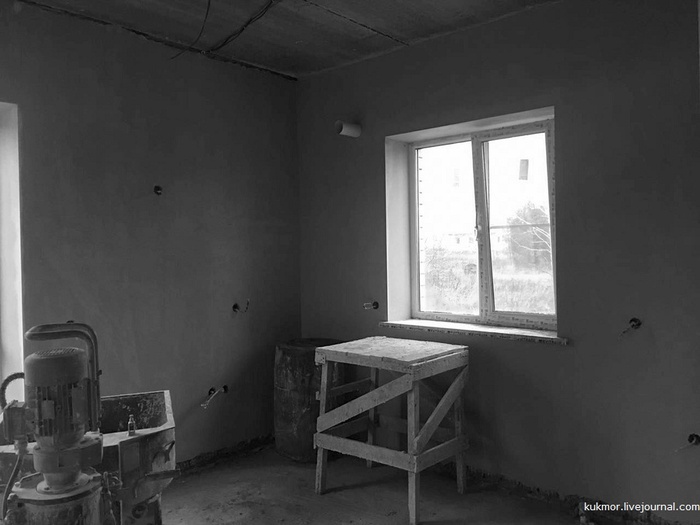

Сегодня черно-белая серия

;-)

моё

Показать полностью 10
152

Строим свой дом в Казани за 90 дней. 88, 89-й дни.

В день когда над домом полетали и в следующие два дня внутри дома во всю шли штукатурные работы, фотографии результата далее, а красиво будет когда всё это высохнет и станет белого цвета.

;-)

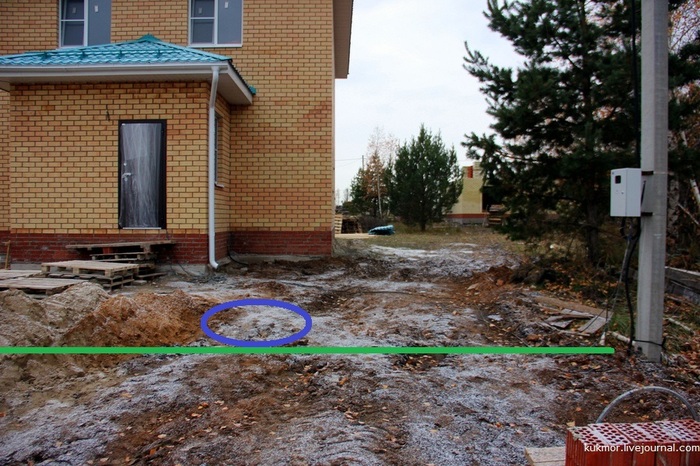

А это водопроводный колодец после того как в него врезали наш краник. Видно, что труба от дома сюда приходит утепленная.

Таким же способом будет утеплена канализационная труба (про это спрашивали), которая будет 110мм и уклон планируется 2 см на каждый метр от дома до кольца, на этой фотографии я показал границу участка и место где будут врыты 3 кольца по 1,5 метра в диаметре и в метр высотой каждый:

Внутри было тепло, забыл что надо фотик сразу из машины в дом заносить, сразу запотело

;-)

Но снял защитное стекло, это помогло.

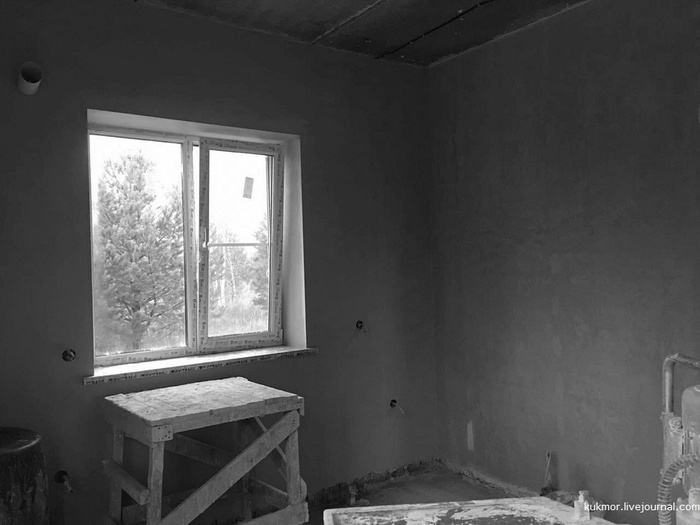

Так как на улице еще около 0 градусов, то все окна в доме приоткрыты, благодря чему внутри не "как в бане", влажность уходит потихоньку.

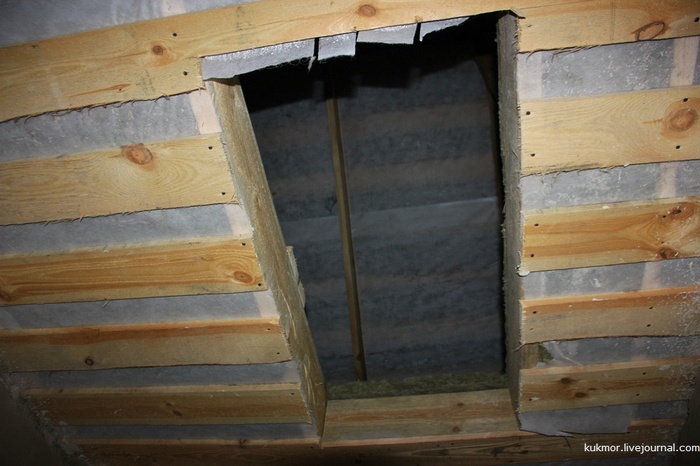

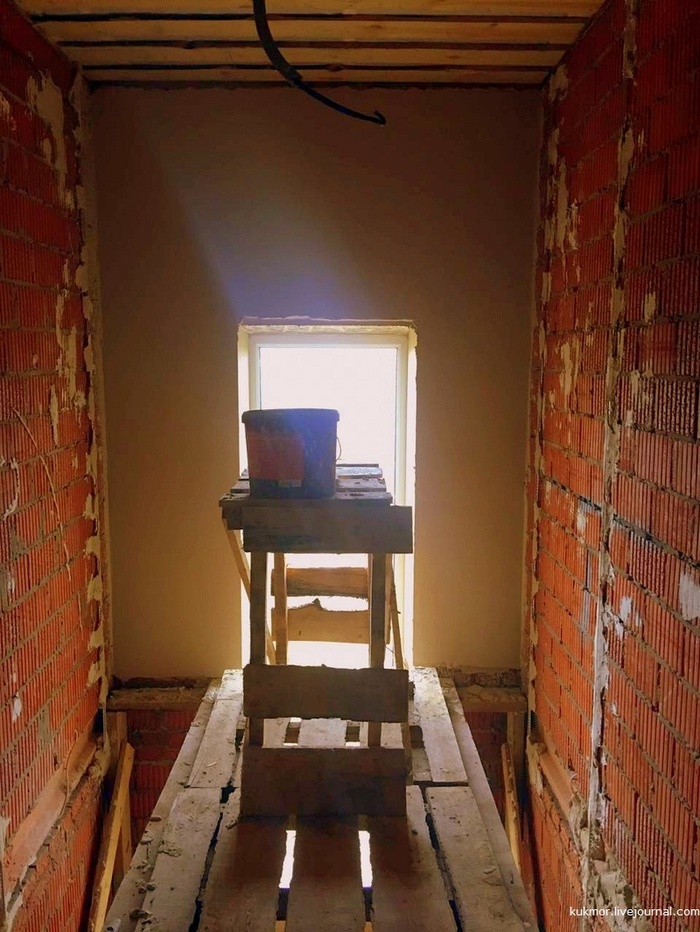

Проем на чердак, виден слой утеплителя.

Пока он открыт, после штукатурки будет утплен и закрыт пока наглухо, до времен, когда сделаю люк с лесенкой

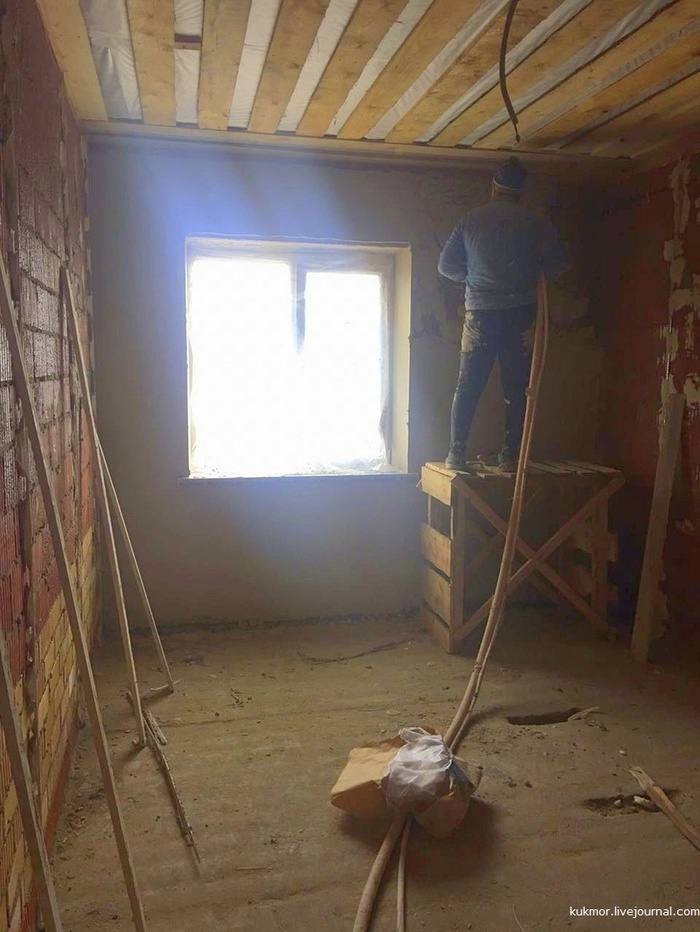

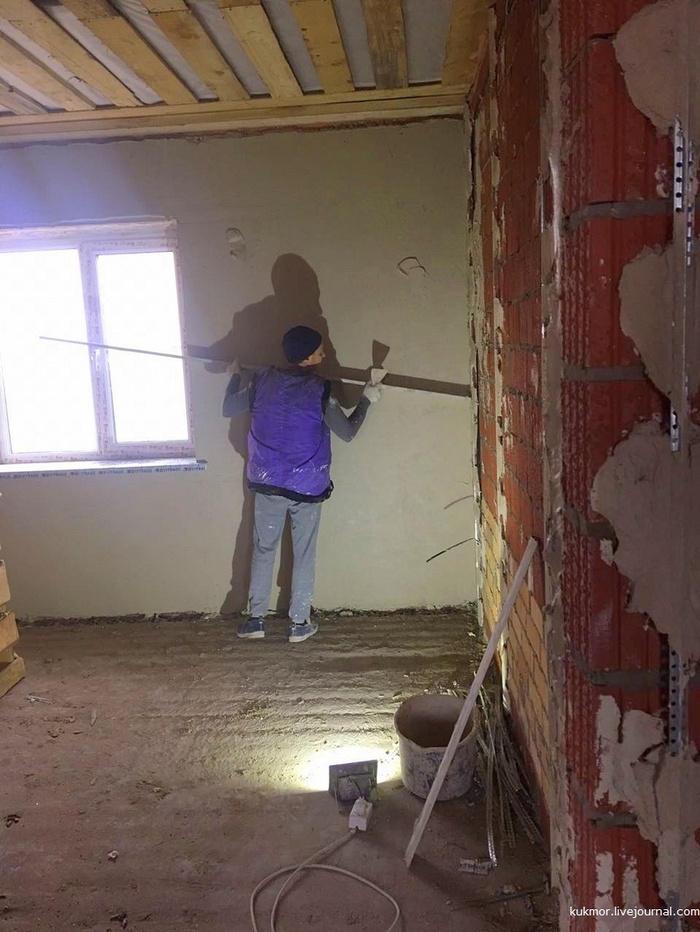

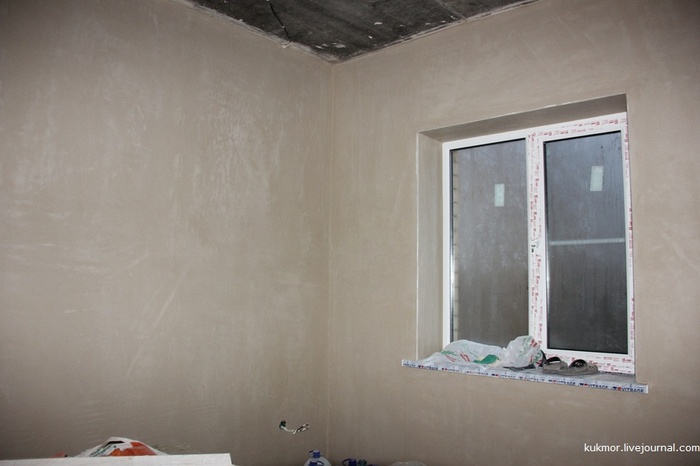

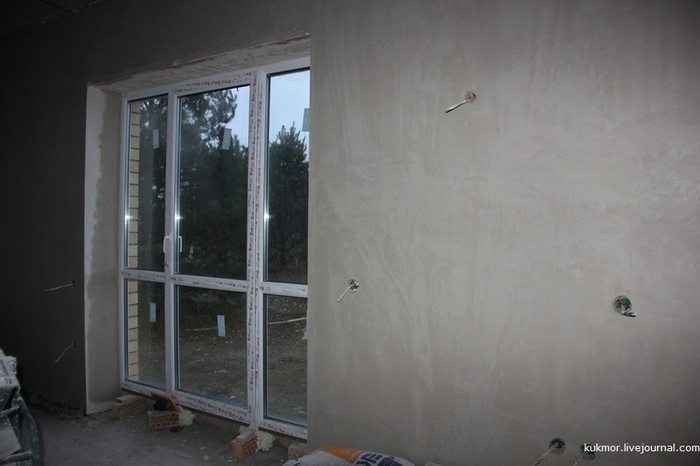

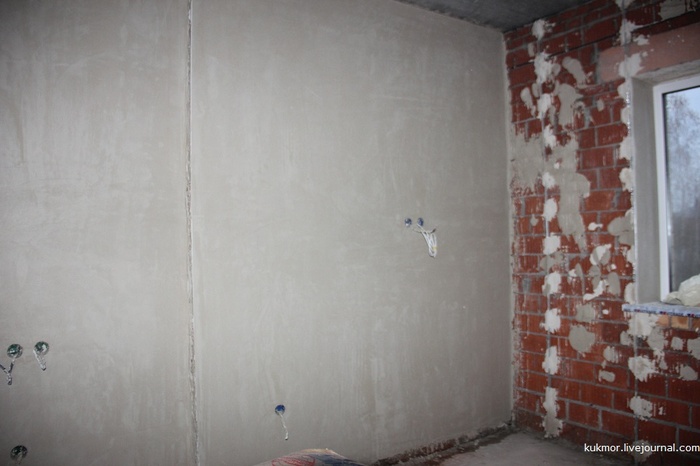

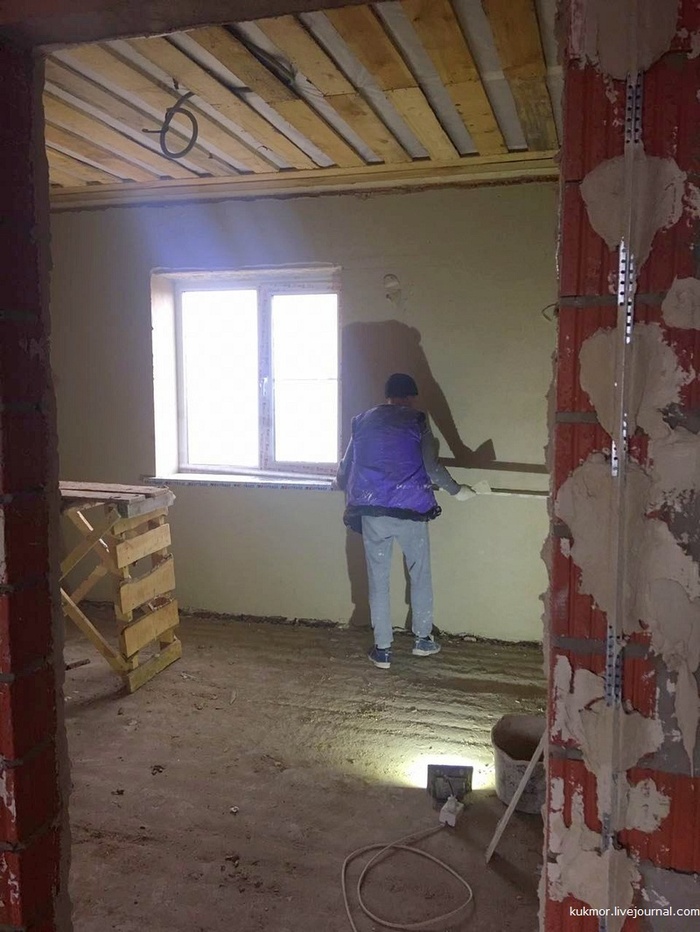

Красиво, ровненько. Но окончательный вид стены примут, когда высохнут и станут белыми (гипсовая штукатурка)

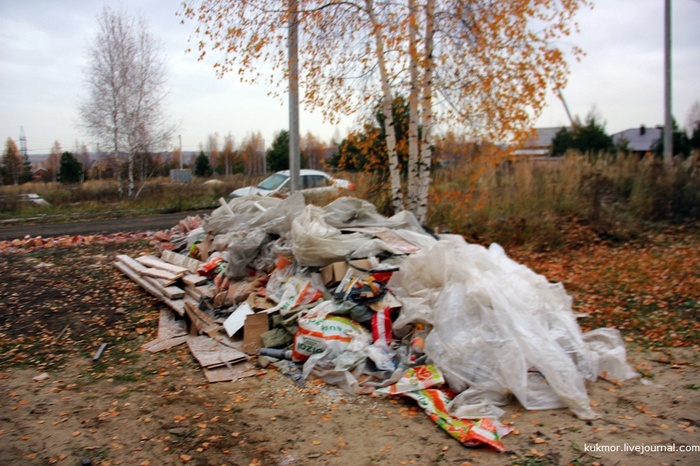

На улице уже в отдельное место сложен мусор, после завершения работ будет привезен контейнер, в который это все будет погружено и увезено.

А "сосед" сзади по диагонали всё растет.

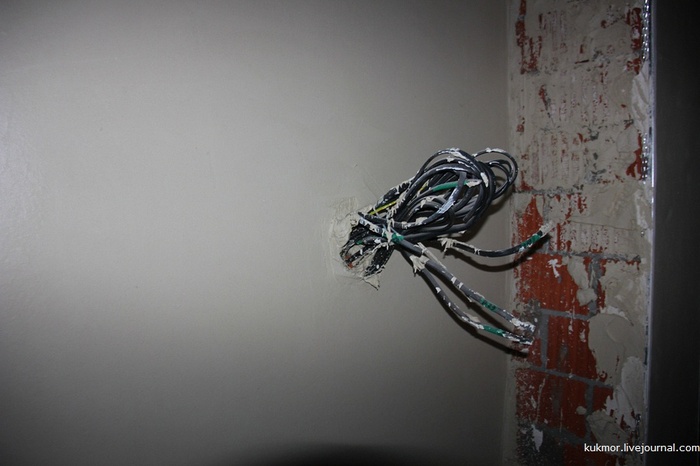

Здесь будет установлен щиток с автоматами.

Следующая серия будет на днях видимо уже после завершения штукатурных работ

;-)

Оригинал поста и ссылки на все предыдущие серии здесь

Показать полностью 12
71

Приглашаю полетать над нашим домом - подарок-сюрприз! Строим свой дом за 90 дней. 87-й день.

Друг рассказывает, проезжал мимо с квадриком в машине и решил посмотреть на наш домик.

В итоге снял два видео ролика в HD качестве - пролет над поселком к дому и облет вокруг дома с панорамой Новых Салмачей ну и сделал десяток фотографий с разных ракурсов!

;-)

Я просто обалдел, когда получил от него ссылочку на всю эту красоту!

Сюрприз так сюрприз, клевый подарок получился на прошедший ДР), спасибо Альберт!

Еще фотографии и два видеоролика в конце поста:

3. У нас однозначно самая яркая крыша в округе

;-)

4. Красотища же! Успел поймать уходящую осень.

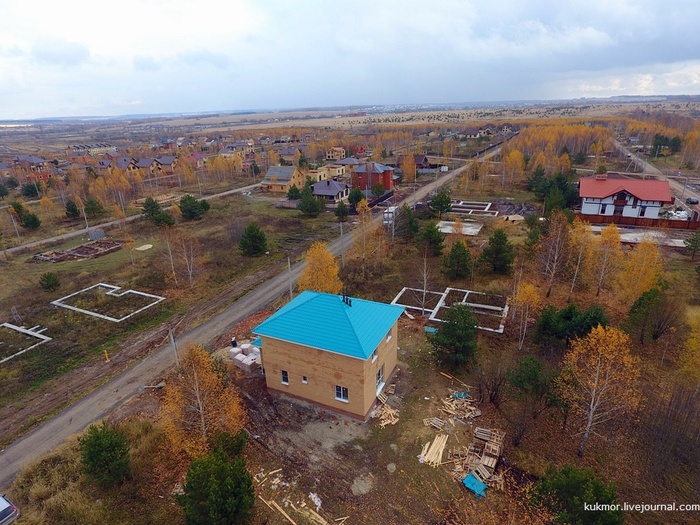

Видео №1 - пролет над Новыми Салмачами и подлет к нашему дому

Видео №2 - Облет вокруг нашего дома и панорама Новых Салмачей в точке над нашим домом:

оригинал поста и ссылка на все мои публикации сериала о том, как нам строили свой дом под ключ в Казани за 90 дней - ЗДЕСЬ

Показать полностью 10 2
42

Как нам строят дом под ключ в Казани за 90 дней. 84-86 дни. В доме появилась вода! Штукатурят во всю

84-й день увы прошел впустую, так как в нашем коттеджном поселке снова устанавливали столбы для электричества. Неизбежные издержки первых поселенцев, когда земля активно продается и поселок будущий расширяют, подводят коммуникации. Мы это уже проходили на этапе кладки, так что не удивились (в следующем посту посчитаем вместе дни простоев и их причины)

В этот день нам обещали врезку в водопровод. Но все оказалось не так просто. ТСЖ ведь еще не оформлено юридически, поэтому процедура подключения воды - нигде не прописана детально. Тебе говорят следующий шаг, ты его делаешь, тебе говорят "а вот теперь надо такую бумажку написать". Сразу где-то прочитать инструкцию пока нет возможности. В четверг не врезали, сказали в пятницу, в пятницу сказали что может в понедельник (еще день простоя).

Мы бы ничего не требовали срочно, если бы нам сразу сказали - врезку сразу не обещаем, ждите - у нас 30 заявок и один слесарь. Строитель бы просто оставил бочки с водой у дома и заказал бы водовоз, как и делалось всю стройку, но тут уже рассчитывали на водопровод и бочки увезли...

В этот момент я подключился к процессу (впервые! за три месяца), сделал несколько звонков и убедил представителей собственников окрестных земель, что лучше подключить нам воду как можно быстрее, пусть и вне очереди, о которой мы узнали час назад). СПАСИБО им за то,что пошли навстречу. В общем в субботу рано утром слесарь всё сделал и работа продолжилась

В прошлом посте была видео прогулка по второму этажу, с которого начали работу штукатуры.

А это видео прогулка по первому этажу и состоянию дел на текущий момент:

зы. в прошлой серии забыл сказать, что провод электричества от столба до дома уже зарыли

2.

3. Ровненько однако!

;-)

4

5. После штукатуров будет подключено электричество по всему дому, затем сделан монтаж теплых полов и водопровода внутри дома, затем останется только стяжку пола сделать.

Параллельно с этим будут врыты кольца для канализации и труба до них, ну и в доме розетки/выключатели/патроны установят. Вроде все оставшиеся работы входящие в предчистовую сдачу дому перечислил.

Но об этом в следующих сериях!

Оригинал поста и ссылки на все предыдущие серии тут
