Авантюра-дом. Часть 24, заборная
В жизнь бы не стал морочиться забором до момента заезда в дом, или даже позже. Я человек открытый и спокойный.
Однако оказалось, что "если нет забора, значит всё общее". И ко мне домой стали ходить разные люди (в основном дети и подростки, но заставал и взрослых). Купаться в бассейне, качаться на качелях, прыгать на батуте. Паркуя автомобили на моём участке. Оставляя мусор на моём участке. Нде, прикольно они придумали, конечно.
Чтож, придётся отвлечься от внутренних работ в доме (их я смогу продолжить и в холодные времена, отопление в доме то есть) и заняться земляными работами. Кои я, как вы помните, я очень недолюбливаю.
В прошлом посте я написал, как я отсыпал плошадку перед домом гранитным щебнем. 200м². А это значит, что техника по нему может спокойно перемещаться. Разве что мешает "сопля" над моим участком, которая появилась внезапно и на днях - провели соседям интернет. Через мой участок, воздухом. Ростелеком. Ок, звоним в Ростелеком, объясняем, что так делать не надо, оставляем заявку номер 341956659, чтоб соплю убрали. И обзваниваем объявления на авитах, в поисках того, ктоб мне забил ж/б сваи.
Зачем мне ж/б сваи? Я не хочу профлист. Ну вот органически его не переношу. Хочу камень. Вот прям натуральный. И брашированную доску. Хочу и всё тут. А камень - штука тяжёлая. Особенно если грунты у вас пучинистые. На раз-два всё повымораживает и поломает. Потому нужен надёжный фундамент.
В результате обзвона объявлений был найден Дмитрий. Интересный человек со своим производством ж/б свай. Он приехал ко мне в гости, посмотрел на размах, договорились о стоимости и погнали. Приехал в день Х он и его сын с помощником. Сын у него - оператор сваебойной машины. Первым делом парень спросил о грунтах, как бьём, сколько ударов на см нужно и т.д. Я поднял одну бровь и понял, что приехали нужные люди. Посмотрел, как загнали 2 сваи и поехал с женой на пляж, купаться. Жара стояла дикая, а следить за ребятами не имело смысла - работают профессионалы. Работа была выполнена качественно и оплачена без единого вопроса.
Соплю, кстати, Ростелеком не убрал по сей день, заявку просто закрыли. Хорошо, что оператор был опытным парнем и провод соседям сохранил, хотя поматерился знатно.
Итак, сваи есть, нужен ростверк. Вооружаюсь лопатой и начинаю оной усиленно махать. После таких "маханий" получается траншея длинной в 29 метров, шириной в 400 мм и глубиной в 500 мм.

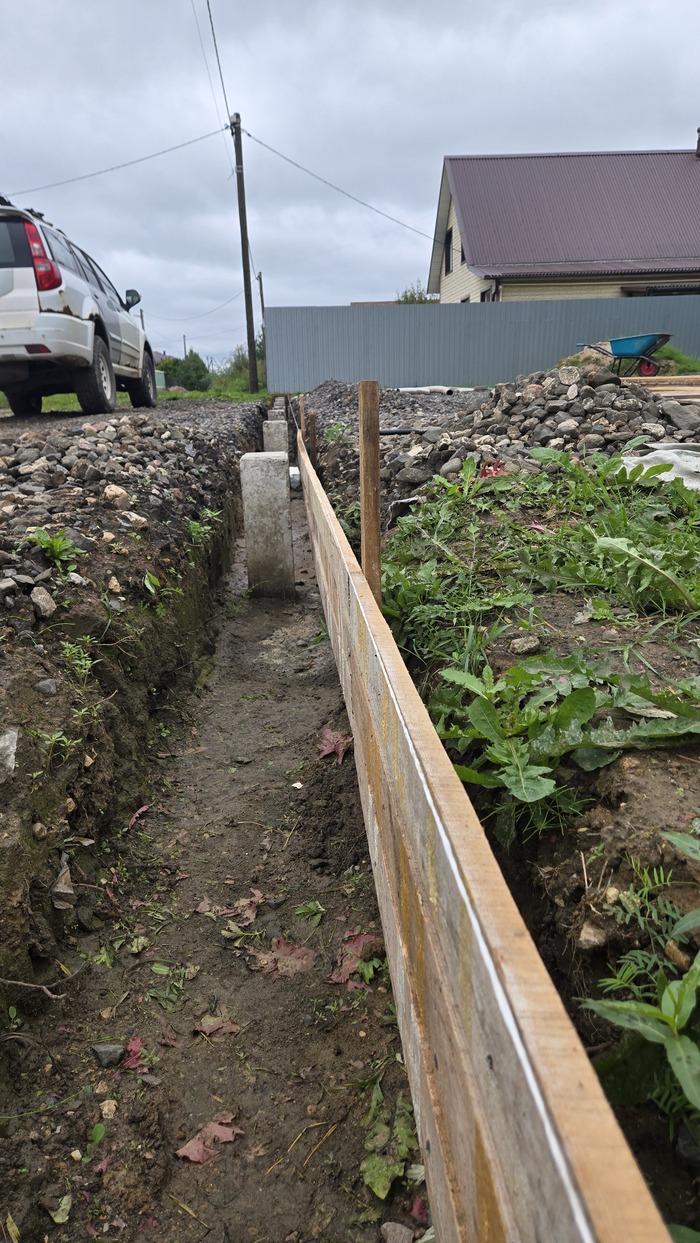

Выставляю опалубку из доски, которая уже третий раз в своей жизни будет работать опалубкой. Судьба у неё такая =)
Верёвка, даже очень сильно натянутая, как оказалось, прилично так провисает, опалубка получается кривая. Потому плюнул я на эти "дедовские" методы и достал нивелир оптический (лазера днём, на диком солнце, не видно). В комплект к нивелиру пришлось вытаскивать жену. Зато вместе веселее =)
Далее надо оголить арматуру свай, чтоб к ней привязаться. Ок, взял свой перф и 2 часа долбил 3 сваи. Перф в перегреве, я устал. Ладно, пойдём по иному пути. В аренде взял бетонобой макитовский, 1200р/сутки. 18 кг, 1,5 квт. Крушить им всё вокруг - одно удовольствие. Под Раммштайна, Sonne =)
Затем на землю подсыпал песочка - сгладить огрехи лопатные. И уложил слой демпфера под ростверк (из самого мягкого и дешёвого пенопласта). Его назначение - компенсировать морозное пучение земли, не допустив его силы до ростверка, который, в теории, должен свободно висеть на сваях. Но я его хочу в уровне земли.
Пенопласт, кстати, остался от перекрытия второго этажа Авантюра - дом. Подробнее о перекрытии По этому случаю снова был вытащен самодельный станок для резки пенопласта. В итоге всё слиплось. В конце выстелил опалубку плёнкой, чтоб молочко не убежало =)

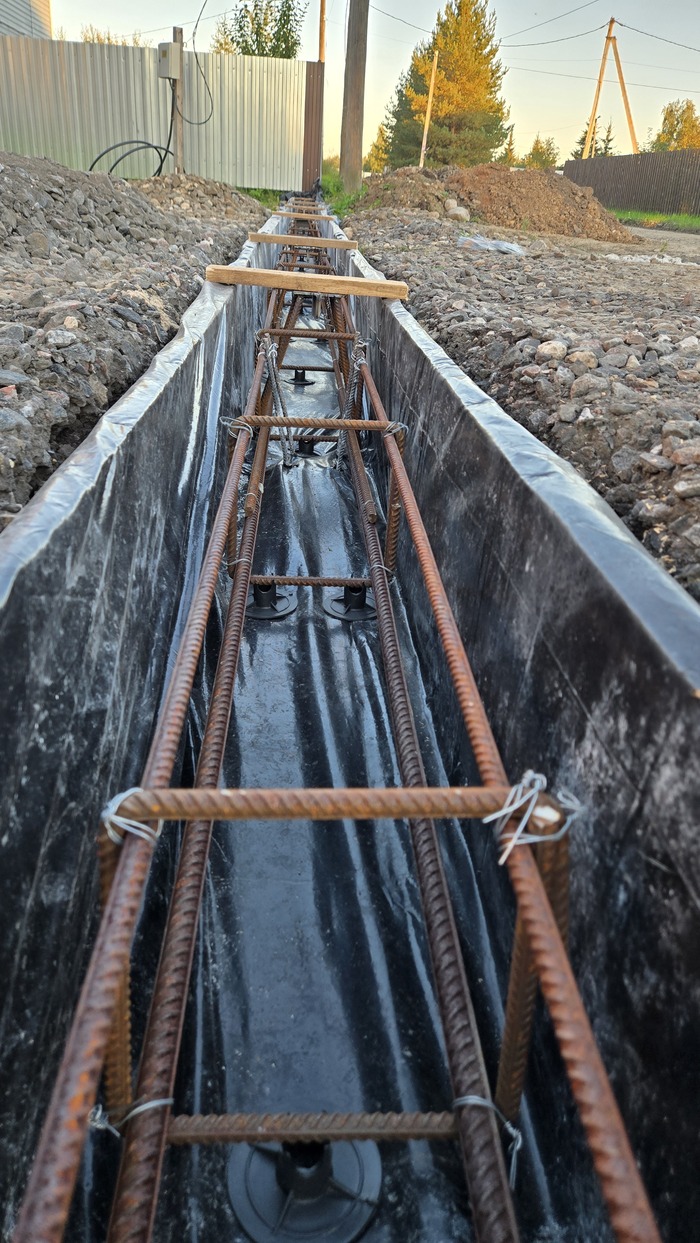

Арматура. Да, у меня она осталась. Брал с запасом, потому хвосты 14й и 12й, а так же 2 обрезка по 7 метров 18й были в наличии. Нагнул с помощью арматурогиба хомутов 200х200мм, связал "сосиску". Засунуть оную в опалубку было делом техники. Поставил её на грибки 30мм, привязал к арматуре свай. Изготовил закладные для металлических столбов и откатных ворот из 12й арматуры и 50го уголка. Тоже установил в проектных точках, привязал к основной арматуре и закрепил дополнительно деревянными перемычками. Ими же укрепил всю опалубку и обсыпал её песком и щебнем, чтоб на раздавило бетоном. А, ну да, ещё заложил 32ю трубу ПНД под провода, подсветка, камеры, домофон и ворота не святым духом питаются...
Ну и вот, свершилось. Привезли 3 куба бетона на граните, В25 марки. Заливом это не назвать. Я заказывал П4 подвижность, а привезли П1. Жесть тяжко, но выдержал, закидал, провибрировал и загладил. Опалубка, подсыпанная щебнем и песочком выдержала, моя спина тоже =) Закрыл плёнкой и оставил набирать прочность.

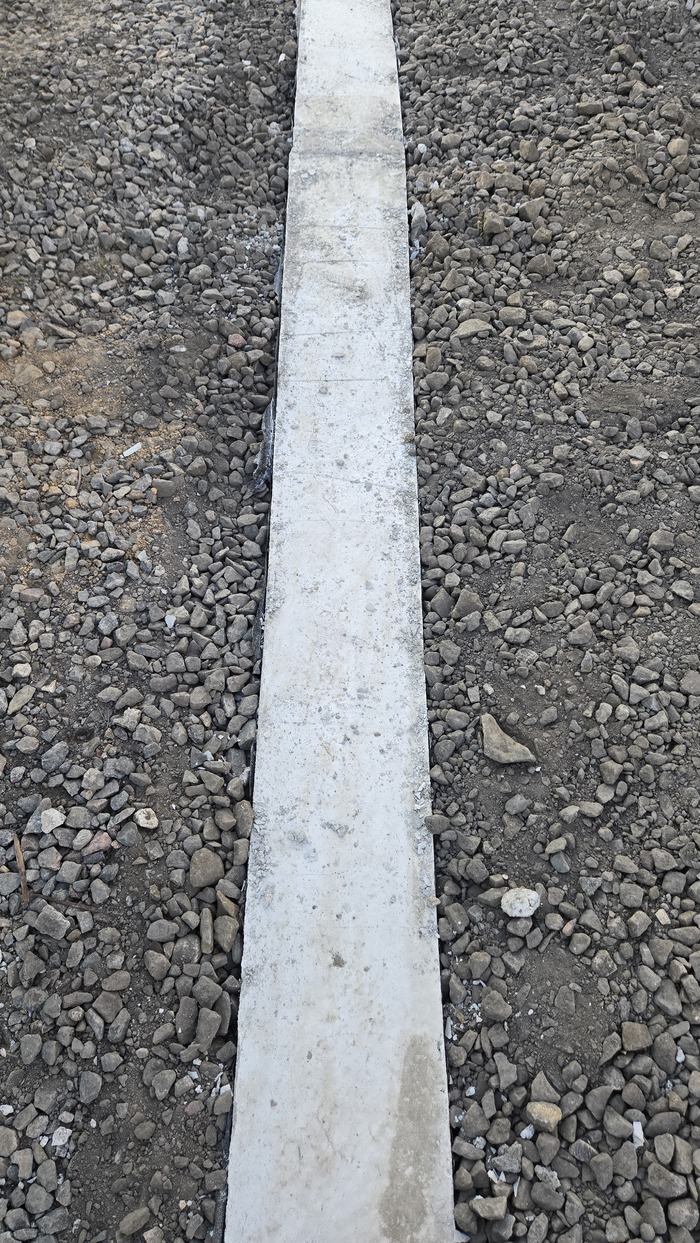

После снятия опалубки доски рассортировал, освободил от саморезов и сложил обратно под навес. Есть ещё идеи по монолитным работам на участке. В 4й раз поработают.
Делать больше здесь нечего, надо ехать за материалом. Для начала решил купить ворота со всеми мелочами для их установки, в т.ч. и с автоматикой. По пути там-же увидел винтовые сваи, а они мне пригодятся для терассы, тоже взял. Затем заехал на металлобазу и закупился профилем для столбов и перекладин. Нормально так металл стоит в наше время! Потратил все деньги, которые у меня были =)
Вроде, судя по описанию, дел на 2 дня с перекурами. А по факту сваи загнали 16 июля, потом я бил баклуши, ездил в отпуск, ибо работать нереально - адская жара стояла. Да и дети в лагерь разъехались - наконец то мы вдвоём с женой! Потом навалилась работа в таких объёмах, что до сентября я голову поднять не мог. Затем выяснилось, что копать здесь - это не шуточки, в комплект к лопате понадобился лом, а каждая операция занимает куда больше времени, чем можно себе представить. Особенно в одно лицо.
В следующей части - надземные работы. И так эта часть лежит в черновиках 2 месяца. Чего кота, кхм, за хвост тянуть...
