К середине августа дом стоял, начались внешние и наружные работы по отделке. Фасад решили оклеить клинкерной плиткой, которая нашлась на авито, у производителя термопанелей с клинкерной плиткой. Производство закрывалось распродавались остатки, при рыночной цене на клинкер от 1000р нам досталась по цене 500р за кв.м., что удешевила фасад, дешевле было б только по штукатурить. Клинкерная плитка - по сути керамика, а значит вечный материал. клеится на клей для керамики, для фасадных работ, не забываем про сетку.
Собственно отделка фасадов. Геометрия плитки не идеальна, в плане краёв, плоскость не вызывает вопросов, но края ушли под затирку. Работа бригады, на 4 с минусом, есть вопросы, были исправления,... результат держится 3 год, ни одна плитка не отвалилась, трещин нет
Не самый быстрый вариант отделки, но долговечный
Параллельно начинается отделка внутри, когда августовские дожди не дают работать на улице. Потолок подшит пароизоляцией, затем ГВЛ, 30 см минваты. На фото видна конструкция из колонн и балок, для поддержания потолка и крыши, эти ряды колонн будут коридором. В открытом пространстве 117кв метров не кажутся чем-то большим, но уже чувство дома становится всё острее.
К концу сентября подъехали окна и двери, и началась внутренняя отделка. Начали монтаж коммуникаций, отопления и электричества. Первый месяц отопление было электрическим, 9кв котел, нажег отлично денег, но нужно было сушить дом. С подключением газа особых проблем не было, был подключен старый дом, не много бумаг и ожидания, новый проект и запуск. не больше 2 месяцев. нужно было для старта проекта иметь стены, окна и потолок, для обследования инженером. котельная на последнем фото ниже, в карусели, 7.4кв м. Что считаю удачной площадью, в последствии там появилась станция очистки воды, стиральная машина, морозильная камера, стол и стелажи для инструментов.
Электрику монтировала бригада, по нашим планам проводки, рисовали сам, по материалам сделали запас прочности, а-ля на разетку меньше 2.5 кв мм не приходит. Зарание заложены провода под кондиционер, под вспомогательный бойлер электрический в ванной, и тд.
Чего не было сделана заранее, так это заземление, сделали времянку, после того как начались глюки газового котла, сваливался в ошибку по форсункам, времянка в виде 1.5м трубы решили проблему до весны. Весной сделал нормальное заземление, 6м глубиной.
В октябре появилось окно у бригады занимающейся банями, решили делать в зиму, чтоб отстоял брус. залили фундамент, сложили брус, и крышу за 14дней, баня ушла в зиму сохнуть и садиться. Нижние два венца лиственница, стены сосновый брус 150, и также выполнили работы по крыльцу, залили бетонные столбы, и возвели само крыльцо, на полы не хватило времени, не было материала в наличии и пришли морозы. Газ подключали по первому снегу в -10.
пришла зима, уличные работы почти завершены
В декабре началась финишная отдела, деньги были ограничены, потому шпаклевка стен + обои под покраску, плитка в ванную и линолеум на пол. в начале декабря появилась бредовая идея закончить к 31 декабря, план был выполнен.
Про кухонный гарнитур,... был куплен на авито за 30тр, При измерении, подошёл до мм, я решил судьба. Фасады массив вишни, фурнитура Blum, на новый такой за 500тр денег в моменте не было. повезло,

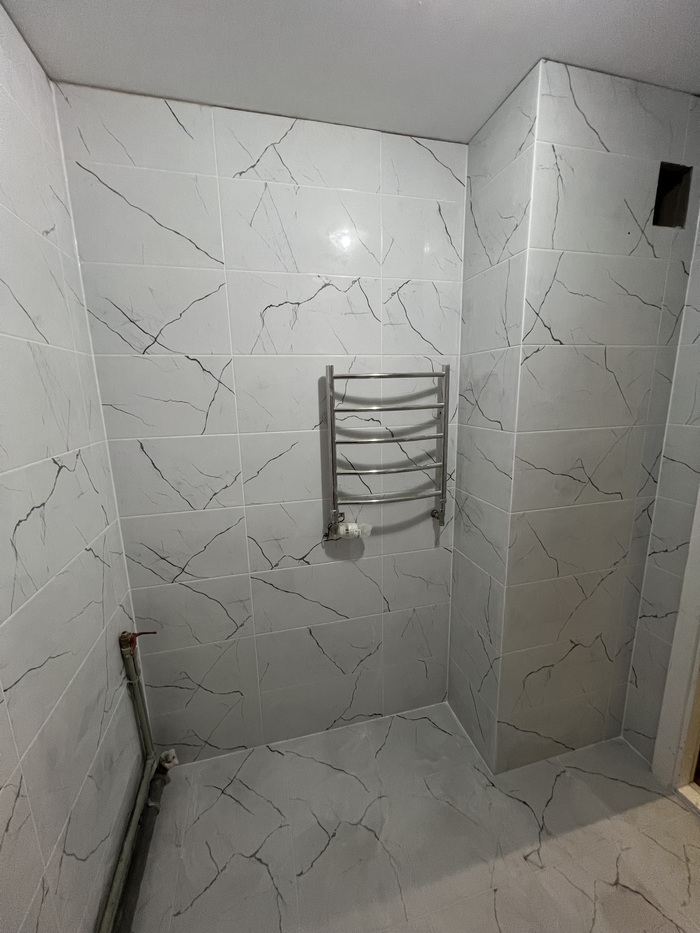

Все работы по отделке делали бригады, у нас нет времени, нужно зарабатывать деньги. В одну строительную каску женщина, зашпаклевала стены финишно, и поклеила обои, за неделю. Бригада по рекомендации сделали ванну и туалет, и потолки и линолеум другая. Особых нареканий не было к качеству, всё в итоге без отклонений от планов.
В начале января установили станцию очистки воды, анализ показал превышения по кальцию и магнию, типично для данной местности, в остальном хорошо. В селе две скважины 110метров, вкусовые качества тоже в норме.
Ну и на последок, про просушивание дома. После запуска первого тепла и большого объема мокрых работ, появилась влажность, стекла плакали, влажность доходила до 80%... пора сушить. Первым делом установлена приточная вентиляция(бризёр) который подогревает и фильтрует воздух, также приобретен осушитель бытовой но по мощнее. Две недели, работы приточки с вытяжкой на максимум, поездок для сливания воды с осушителя, сделали свое дело.
Как и говорил 31 декабря 2022, все было готово до состояния заезжай - живи. Но это только про дом, еще работ много. В следующем посту цифры, сколько это стоило, на момент стройки.
