Ответ на пост «Предоплата. У каждого она своя»

Ответ на пост «Предоплата. У каждого она своя» Строительство, Оплата услуг, Ремонт, Отделка, Технадзор, Заказчики, Ответ на пост, Длиннопост

Вчера был отличный пост от пикабушника

@s2pin о различных вариантах расчета между заказчиком работ и производителем (подрядчиком).


В посте были достаточно подробно разложены каждые позиции, но на мой взгляд недостаточно подробно была раскрыта идея, изложенная в комментариях  @Vioma и @Renso.

А т.к. большинство пикабушников являются заказчиками работ, то пост будет об оптимальном решении, личном опыте и ошибках со стороны заказчика.


Суть в чем: независимо от применяемой методики расчета с исполнителем, важно всегда при утверждении условий учитывать неоднородность строительных работ.


Первое что нужно понимать, это то что несмотря на красивые фоточки на Авито, блестящие рекомендации знакомых, приятное первое впечатление от встречи с подрядчиком у вас всегда остаются риски. Какие? Тут знает каждый, кто хоть раз сталкивался с халтурой, раздолбайством или откровенным вредительством работников. Это некачественные работы, срыв сроков, нервы и соответственно денежные потери от всего этого. С каждой рекомендацией и положительным фактором эти риски снижаются, но вы никогда не избавитесь от них на 100%.


Одним из способов снизить риски являются как раз грамотно продуманные условия работы и расчета с исполнителем.

К примеру: есть у вас есть необходимость выполнить кладку стен будущего одноэтажного дома. Высокий строительный сезон. Вы ищете бригаду с оптимальным соотношением цена/качество. Встретившись с бригадой, договорились о ценах например 14 р за облицовочный кирпич, 50 рублей за газоблок, 1000 рублей за перемычку. Оплата соответственно еженедельно по факту выполненных работ, никаких авансов. Обсудили условия, сроки, ударили по рукам, бойцы вышли с понедельника на фронт. На первый взгляд все выглядит очень прилично и надёжно для заказчика.

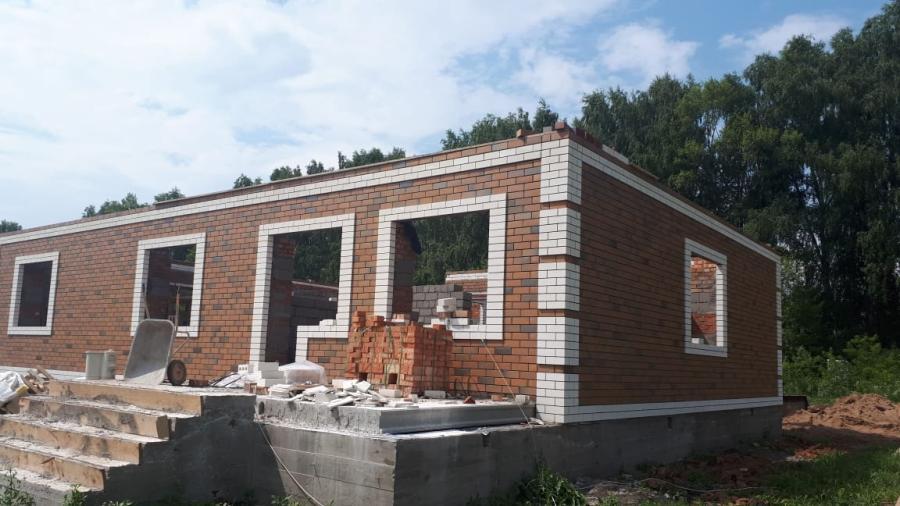

Допустим фасад вашего дома должен выглядить примерно так:

Ответ на пост «Предоплата. У каждого она своя» Строительство, Оплата услуг, Ремонт, Отделка, Технадзор, Заказчики, Ответ на пост, Длиннопост

Прошла первая неделя, бригада упорно трудилась и с небольшими недочетами успела закончить ровно первые 12 рядов

кладки и аналогичное количество газоблоков. Вы с важным видом проверили работы, заставили устранить небольшие замечания и отдали пачку хрустящих купюр в мозолистые ладони бригадира.

С точки зрения заказчика: работа идёт, кладку вывели уже под окна, люди трудятся, всё хорошо.


Пошла вторая неделя, вы начали замечать, что людей стало значительно меньше, вместо приятных румяных лиц то появляются, то исчезают какие то пропитые морды, а темп и качество работ значительно снизились.

Ответ на пост «Предоплата. У каждого она своя» Строительство, Оплата услуг, Ремонт, Отделка, Технадзор, Заказчики, Ответ на пост, Длиннопост

Не выдержав, во вторник вы выдергиваете на объекте бригадира и выкатываете ему кучу обоснованных претензий. На что этот честнейший (нет) человек отвечает, что Иваныч заболел, Петрович отпросился, а что до качества дак и СП эти ваши - херня, и кирпич у тебя плохого качества, да и вообще я так всю жизнь строю.


Приехав в среду на объект вы замечаете что один начатый угол странно напоминает вам о посещении Италии в прошлом году. Вы дергаете бригадира и спрашиваете у него какой собственно Пизы творится и что вокруг происходит? На что бригадир пожимает плечами и говорит, у нас все по уровню и вообще тебе всё показалось.

Ответ на пост «Предоплата. У каждого она своя» Строительство, Оплата услуг, Ремонт, Отделка, Технадзор, Заказчики, Ответ на пост, Длиннопост

В четверг на стройке:

Ответ на пост «Предоплата. У каждого она своя» Строительство, Оплата услуг, Ремонт, Отделка, Технадзор, Заказчики, Ответ на пост, Длиннопост

Нет инструмента рабочих, телефон абонент - не абонент. За половину недели успели положить от силы пару рядов да и те местами надо переделывать.


Вы не унываете, так как за забором все так и ждут (нет) попасть к вам на стройку. Вызваниваете новую бригаду и по приезду удивляетесь, что люди не хотят работать за среднюю цену 14 р за кирпич и вообще смотрят на вас подозрительно и задают много вопросов касательно прошлой бригады, сомневаясь в вашей порядочности.


ИТОГО старые работнички пропали, вы потеряли время и нервы. Переделка вызовет дополнительные затраты и повысит бой материала, а новая бригада возьмётся продолжать только за цену выше чем вы рассчитывали. Выглядит всё уже не так хорошо.


В чем же была ошибка? В том, что вы не учли неоднородность работы и соответственно разность её сложности и стоимости. Когда вы думали, что всё хорошо исполнитель в том момент думал, что самый простой и объемный (а значит самый вкусный) участок под окнами выполнен, а дальше пошли более трудные места с обрамлением окон и монтажем лесов, которые не дадут ту прибыль из-за отсутствия кладки в оконных проёмах. И когда плюс к этому у него появился ещё один заказ, а вы начали требовать качества то "разумным" с его точки зрения поступком было свалить на более хлебное место.


Как же избежать таких проблем? Опустим вопрос про "кадры решают всё" потому что выбор исполнителя это отдельная широкая тема.


Основными принципами недопущения таких ситуаций являются: правильно выбранный метод расчета с исполнителем и неустанный строительный контроль с вашей стороны.


Если говорить о малоэтажном частном строительстве, то оптимальный для заказчика вариант расчета сильно зависит от вида работ.

При однородной работе, этапы которой более менее одинаковы по сложности и ценности хороший компромиссный вариант это оплата выполненной в ПОЛНОМ объеме работы с периодичностью одна-две недели, при обязательном условии того, что работа не стоит на месте. Т.е. если человек копает вам фундамент, вы платите ему за два полностью выполненых участка, а участок который он не успел закончить вы не оплачиваете и у него есть интерес работать следующую неделю.

Когда работа неоднородна, идеальным вариантом является разбивка её на этапы при котором по факту выполнения этапа, вы согласно оговоренным с подрядчиком цифрам оплачиваете сумму немного ниже чем эта работа фактически стоит, а остаток суммы идёт на последний этап. При таком раскладе у исполнителя всегда остаётся интерес закончить работу и сделать её качественно. Как понять какие этапы и на сколько надо разбивать оплату? Тут надо хоть немного разбираться в строительстве и заранее составить для себя хотя бы примитивную смету. Если пост зайдет отпишусь с парой примеров в комментариях.

Всем добросовестным заказчикам - хороших исполнителей, а исполнителям профессионализма и честности!

С уважением

Ответ на пост «Предоплата. У каждого она своя» Строительство, Оплата услуг, Ремонт, Отделка, Технадзор, Заказчики, Ответ на пост, Длиннопост

Найдены дубликаты

+11
Когда работа неоднородна, идеальным вариантом является разбивка её на этапы при котором по факту выполнения этапа, вы согласно оговоренным с подрядчиком цифрам оплачиваете сумму немного ниже чем эта работа фактически стоит, а остаток суммы идёт на последний этап. При таком раскладе у исполнителя всегда остаётся интерес закончить работу и сделать её качественно.

А к моменту окончания всех работ на объекте заказчик вдруг понимает, что отдавать оставшиеся кусочки за все выполненные объемы, а накопиться там вполне может несколько десятков, а то и сотен тысяч, вовсе и не обязательно.  Ага.

раскрыть ветку 6
+6

Для этого и обоговариваются условия "на берегу" чтобы у обеих сторон было общее понимание, за что и когда будет заплачено.


Что касается кидалова, то заказчику кинуть в разы труднее, у него объект, там ведутся работы, ему важно его закончить и почти всегда его можно там найти, а исполнители это почти всегда ветер в поле, даже если они позиционируют себя как суперответственная бригада.

раскрыть ветку 5
+3

ну потому что не надо ничего откладывать на потом.

просто надо делить сумму по сложности работ.

первые 14 рядов кирпича по 7 рублей, последние по 21 рубль. тогда никто не сможет схалявить, будет стимул доделать.

+3
Кинуть в разы труднее?) Как раз таки забрать оплату по финишу в разы труднее, если накопилась существенная сумма.
0

Обговаривание условий - не гарантия отсутствия кидалова. Как и составление любых договоров.
Заказчик может кинуть работника с той же легкостью, что и работник заказчика.

Гарантий в малом строительстве вообще нет никаких, весь прикол в том, чтобы в случае наступления проблем минимизировать потери.

Писал в том посте и повторюсь тут:

Работа делится на этапы, выполнить которые можно и нужно в течении двух-трёх недель.
На второй-третий день начала этапа - предоплата 30-50 %
По окончанию этапа, при приёмке работ заказчиком - выплата остатка.
Потери, в случае внезапного расторжения договора по причине того, что кто-то долбоёб или решил кинуть - у каждой из сторон минимальные. Плюсом, у заказчика есть четкое понимание что и в каком количестве сделано.
Главное, чтобы этап заключал в себе законченную работу и имел продолжительность не выше указанной.
Работает это только с небольшими объектами, само собой.

раскрыть ветку 2
+15
Звонит мне тут один заказчик, нужно дом дорубить из бруса. А старая бригада дорубила до середины окон и ушла в запой. Спрашивает стоимость. Я называю 5000 за куб. Заказчик говорит " дорого же, парни то рубили за 3000" . Ну так иди и ищи тех парней) из запоев вытаскивай. Они самое вкусное сделали, а я с лесов должен начинать?
раскрыть ветку 1
+5

"слушай ну сделай по братски а я тебе потом через месяц или год объект по 7000 за куб подгоню"

+6

Я один раз так попался с мастерами, учеба ну всю жизнь. Слава богу был договор, а он ИП, все расписки были о получении денег. Потом суд, я вернул все деньги плюс неустойки и т.д. И самое странное что все деньги вернули)

Теперь я знаю кто занимается кладкой, то только кладка, кто крышей, только крыша и т.д

И контроль, контроль, контроль. Никаких авансов

раскрыть ветку 1
+2

Вам очень повезло, обычно работники это ветер в поле.

+5
Утром деньги, вечером стулья
раскрыть ветку 1
0

Самое забавное, что стул-то он так и не донёс в итоге.

+6
Так это и ежу понятно:
- никогда и ни при каких обстоятельствах не платить аванс за невыполненные работы, особенно вначале (исключения только 5-6к на еду в неделю на бригаду и какие-нибудь мелкие расходники типа буров, молотков, рулеток и прочая. Укомплектовывать бригаду полным набором инструментов Hilti или Makita с синим BOSCH не стоит — это 100% разводка, да и не нужен крутой инструмент на один раз. Если-таки уговорили Вас купить нормальный перфоратор, например, то его стоимость автоматически вычитается из итоговой стоимости работ.);
- оплата поэтапная: выполнили работы, получили 50%, выполнили следующий этап — остаток
за предыдущий+50% от этого. Как бы это фигово не звучало, но рабочие должны практически бомжевать и голодать во время выполнения работ, иначе начнутся пьянки и загулы;
- почти все, за редким исключением, рабочие, да и их прорабобригадиры тоже, очень любят плакаться заказчику на свою фиговую трудную жизнь тем самым пытаясь разжалобить и смотивировать подкинуть им баблишка;
- про оглашение сроков, это как разговор с женщиной: «завтра»=«послезавтра», «за неделю»=«через полторы-две», «месяц»=«через месяц процентов 80-90 будет готово», «к такому-то числу закончим»=«я поставлю человека за сутки до окончания сроков, и он героическим трудом наляпает тебе 90% выполнения работ», «работа не сложная, за неделю управимся»=«я нашёл халтуру получше чем у тебя, поэтому сначала там колым соберу, а потом и тобой займусь, если не забуду»;
- не стесняйтесь нормально проверять работы: кладка — прям с ноги чуть ли не в полёте ударьте по ней, отопление — прям давление максимальное паспортное накачайте, канализация — включите все сантехприборы на участке, вентиляция — приоткройте окошко и закурите или зажгите бумажку у её выпуска, электрика — возьмите кусок провода и сделайте КЗ, а потрм, если УЗО стоит, закоротите фазу на «землю», ну и так далее;
- все недочёты надо записывать конкретно что и где и фотографировать, и брать подпись с прораба. Честный человек, видя косяки своих рабочих в такой подписи не откажет;
- и, вообще, не ленитесь записывать расходы, мониторить цены на материалы, проверять остатки и делать грубую прикидку чего сколько и куда надо. Точно Вы не посчитаете, но вопросы задать можно будет типа «почему по рассчётам сюда 20 мешков смеси надо, а ты, товарищ, мне 35 написал?». Можно ещё включить режим параноика и требовать упаковку и тару от материалов типа шпаклёвки/краски в банках, монтажной пены, пустых мешков из-под смесей, обрезки кабелей и прочая.
Хм, вот такие вот основные мысли по теме. В заключении, могу только посоветовать делать мелкие виды работ самостоятельно, если у Вас денег мало. Потому что по низу рынка расценок на ремонтные работы вы самостоятельно обои примерно с таким же качеством поклеите, только денег никому не надо будет платить. Да и вспоминайте Пушкина «наше всё» Александра Сергеевича почаще — «не гонялся бы ты поп за дешевизною». По низу рынка, в основном, только дилетанты (да-да, Вы им платить будете за то, что они на Вашем объекте и за Ваши деньги будут учиться делать ремонт), алкаши, маргиналы и кидалы. Есть, конечно, по низу и профи, но они оборотом берут: просто ту же самую работу в два-три раза быстрее выполняют.
раскрыть ветку 16
+2

Чувствуется наработанный ситуациями опыт)

раскрыть ветку 9
+3

скорее тут научный подход абсолютного теоретика)), с такими условиями нормальная бригада никогда не согласится.

раскрыть ветку 8
+1
Как это укомплектовывать бригаду инструментом?! А у этой бригады своего не должно быть разве или они до этого бутылки собирали?!! Нихрена себе строители, я с такими бы однозначно не работал!
раскрыть ветку 5
0
...электроинструмент имеет свойство сгорать время от времени. У дрелей и перфораторов с шуруповёртами — рассыпается редуктор. Да, его можно отремонтировать, но запчасти продаются не везде, а простаивать несколько дней иногда ну совсем не хочется ни заказчику, ни исполнителю. Поэтому, иногда, приходится его (инструмент) покупать рабочим в счёт оплаты работ. Я писал про то, что не стоит особо увлекаться такими покупками.
раскрыть ветку 4
+4

Работаю почти 19 лет на стройке и этот вариант самый оптимальный, беру деньги раз в неделю или две в зависимости от того сколько будет длится весь ремонт. За это время есть выполненные работы, есть часть начатых, есть почти законченные. Заказчик видит что работа идёт хорошо и охотно платит, бонусом идут начатые работы и не завершенные и он не переживает что его кинут я не переживаю что кинет меня так как мало кто из мастеров захочет за мной доделывать или переделывать.

раскрыть ветку 2
0

Хороший метод, и заказчик и вы делите риски.

0

Вот это самый отстой и есть. В итоге часть работ не сделана, часть плохо, деньги на матерал пропиты и начинаются терки. Только разбивка на этапы. Положил плитку - получил деньги, сделал стены - еще денег. И стулья вперед! А вот эта повременная оплата нафиг не нужна.

+5

Ага. У меня вот строители как раз денег взяли на покупку материалов и самоизолировались.  Вообще, строители самая мразота. Из всех виденных, самым приличным был сектант - клал себе плитку и чет под нос о Боге бормотал.

раскрыть ветку 13
+8

Ага. Приезжаешь на установку забора пораньше, а заказчик провод закапывает, что бы ты его повредил и расплачивался.

+++

Среди заказчиков мразоты не меньше, тут вопрос кого чаще видишь, а так у меня историй не на один день рассказов.

Бывает прямо говорится, что ты лох, а лоха учить надо, так что последний платеж не получишь.

Но чаще все всех устраивает пока не закончишь, а на итоговую оплату мы вдруг хмурые все и трагичные приходим, и скорбно достаем тетрадочку с записью всех косяков за все этапы, включая давно принятую работу.

+7
Вообще, строители самая мразота.
Да ладно. Количество "околостроительных" и "околоразвлекательных" контор - индикатор экономики. Чем лучше в экономике - тем больше "строителей", "певцов ртом" и т.п. Это например. Ну как всегда: когда денег только на пожрать, то никаких ресторанов, цирков, шоу типа "медведи на льду" не наблюдается. А вот когда денежки есть больше, чем на повседневщину, всякие бутики, цирки, шоу и т.п. - расцветают махровым цветом. Смотрим на Пикабу - самые отчаянные визги (ща помру - денех совсем нет) - в сфере обслуги.
раскрыть ветку 1
+2
. Чем лучше в экономике - тем больше "строителей"
Рабочие специальности востребованы почти всегда.
+3

Вот сейчас обидно было. :)

+4

Вы как раз попали на тех самых "нехороших" кадров. Учтите данный опыт в дальнейшем. Мой друг говорит нет хороших строителей, есть только три вида: нормальные, хуевые и охуевшие.

раскрыть ветку 1
+1

Лично мне попадался очень-очень хороший. С дугой стороны, правил нет без исключений.

+1

Я сам занялся закупом, чтобы такого не было

+2

Согласен, те что не стоят космических денег, по сути полу уголовники.


Поэтому все сам делаю, благо нравится процесс.

-9

@moderator, разжиганте классовой ненависти.

раскрыть ветку 4
+3

Модератору тоже досталось от строителей)

раскрыть ветку 1
+3

Комментарий грубый, но для нашего вмешательства пока рано.

+4

Когда убьют, тогда и приходите

ещё комментарии
+1
К сожалению, большинство заказчиков не привлекают специалистов не то, что для строительного контроля, но и для технического надзора хотя бы. И многие к этому приходят только выкинув значительные суммы на ветер и потеряв огромное количество времени. Живой пример перед глазами - полностью оштукатуренный изнутри пентхаус, в котором пришлось демонтировать всю штукатурку. Она просто пластами отваливалась. Эхх, больно на всё это смотреть...
раскрыть ветку 8
+1

Правильные вещи говорите, просто не все люди ещё пришли к тому, что строить или контролировать должен независимый от исполнителей специалист.

+1

Вопрос не с целью поумничать и повыпендриваться.
Как понять, что конкретный человек из технадзора не такой же кидала, как те строители, которых человек пытается контролировать?

раскрыть ветку 1
0
Отзывы, сарафанное радио, наличие профильного образования, наличие данного специалиста в национальном реестре специалистов в области строительства. Это, конечно, косвенные признаки, но хоть что-то
0

"технадзор- это приедет этот вася и будет на работяг стоять смотреть и я ему еще 600 баксов заплатить должен? да вы там ахеули все чтоли? да мне за 600 баксов и дом построят и еще и дачу доделают!"

раскрыть ветку 4
+2
Ну, я сейчас шабашу технадзором. Ввиду отсутствия нормальных предложений. Минимум три раза в неделю. Контроль выполненных работ, контроль текущих работ, приёмка этапов. И работа двигается и заказчики довольны... Нет приписок по объёмам, нет воровства материалов, нет левых чеков. Скрытые работы освидетельствуются, брак исправляется за счёт подрядчика вовремя. Сплошная экономия!
раскрыть ветку 3
+1

Как обещал, небольшой лайфхак для тех кто в стройке не сильно шарит:


1. Постарайтесь всё таки научиться немного шарить, сейчас огромное количество вопросов выработано, обсуждено и объяснено на профильных ресурсах, том же Пикабу. Как вариант привлекайте независимого специалиста, он снимет с вас достаточно много проблем за сравнительно небольшую плату.


2. Никогда не полагайтесь на исполнителя, среди них достаточно мало честных и порядочных профессионалов.


3. Если вам нужно сделать какой либо конструктив сложнее траншеи почитайте хотя бы в общих чертах из каких частей он состоит. К примеру классическая двухскатная кровля из металлочерепицы: мауэрлат, каркас, гидроизоляция, обрешётка, укладка черепицы, устройство пирога, подшив изнутри. Это поможет для составления тех самых этапов и общего понимания ситуации.


4. Чтобы узнать среднюю цену по рынку открывайте Авито и звоните по 3-5 предложениям этих услуг. С каждым из исполнителей обговаривайте сколько будет стоить монтаж каждой части, за спрос как говорится денег не берут. По итогу у вас будет грубая смета работ, которая даст вам понимание как распределить оплату.

0

Понаписал какой-то мути,можно было уложиться в пару строк - расчёт по факту выполнения работ минус 10-20%,выплачиваемых после сдачи всего объёма.

+1

вы согласно оговоренным с подрядчиком цифрам оплачиваете сумму немного ниже чем эта работа фактически стоит, а остаток суммы идёт на последний этап

для заказчика это, конечно, хорошо, но не пошлют ли строители/подрядчики Вас в пешее эротическое с Вашими расчётами?

раскрыть ветку 3
+6

Вы договоритесь на объем и цену.

Полный рассчет по завершению объема.

Если просят аванс, то в объеме выполненного, 30-50% от оплаты объема.

Пример. Надо выложить брусовые стены. Объем бруса 20м3, цена 3000 куб. Итого 60000.

Выложили стены до окон, ушло 10 кубов. Просят аванс, даёте 10-15т.р., остальное по окончанию работы.

Мотивирует не бросать объем. А если сбегут, то вы наймете других, за 5000

раскрыть ветку 1
+3

Дополню ещё. Если строители отказываются от такой схемы работы, то вам же лучше, они так и планировали вас кинуть.

Но это работает только на работах в пределах 2-4недель, если вы заказываете дом, то дробите работы на этапы, обговаривайте цены этапов. На последний этап больше на 10% закладывайте, чтобы иметь возможность исправить косяки.

Расплатиться надо после каждого этапа.

При этом материалы и расходники закупаете вы. Ну или строители, но вы им на них деньги даёте или авансом или по факту привоза на участок.

Нормальные строители будут только рады если вы сами будете завозить материал вовремя. Меньше заморочек им. Лучше контроль денег и качества для вас.

Ещё, в случае задержки поставки материала или технологического перерыва, вам надо понимать что они будут делать.

Например, залили плиту перекрытия, две недели она выстаивается. Сразу обговорить что это время работа не идёт. Или будет другая работа.

Или задерживается дерево для стропильной системы, а опалубка с армопояса не снята, укажите что нечего ходить руки в карманы - опалубку то тоже вам снимать, и время как раз есть на это.

Иначе работники попросят доплатить за ожидание работы и будут в принципе правы, так как снабжение на вас.

+1

Нормальные работники почти все по такой схеме и работают, как я писал выше заказчику кинуть в разы труднее.


Сразу должно вызывать подозрение если люди очень настойчиво выпрашивают аванс любыми способами.

0
Спасибо, что продолжаете развивать тему )
Мне показалось, что в данной истории людям или просто деньги не очень нужны, или при столкновении с реальностью они субъективно почувствовали, что их усилия того не стоят. Если они не выполняют работу даже зная, что за неё сразу будет оплата, то таких, на мой взгляд, или физически пинать, или передоговариваться (вдруг там действительно новые обстоятельства появились), или расходиться.
Лично я когда вижу простой, то выясняю с чем он связан. Если выявляется рабочий блокиратор (ну вдруг я материал не подвёз), то говорю, чтоб в следующий раз предупреждали. И что мы не сможем работать, если они не будут предупреждать о простоях. Обычно раза достаточно. Главное быть готовым выявлять рабочие блокираторы и действительно расходиться с подрядчиком, если их не обнаруживается.
0
Просто 20 процентов от всей суммы оставляешь на конечную сдачу работ и все.
0

А 50 р за газоблок это за квадрат или за штуку?

раскрыть ветку 1
+1

Цены условные, расчет обычно идёт за шт.

-2

А не проще использовать механизм эскроу?

раскрыть ветку 5
+1

Каким образом?

раскрыть ветку 4
-1

гугл "биткойн эскроу"

раскрыть ветку 3
Похожие посты
350

Срочный ремонт двушки за 2 месяца

Срочный ремонт двушки за 2 месяца Ремонт, Двушка, Этапы, Строительство, Дизайн, Длиннопост

Для начала небольшая вводная информация: эта квартира была уже с предчистовой отделкой. Ремонт делался не с 0, часть работ уже была выполнена предыдущим подрядчиком, работа которого не удовлетворила заказчика.


Площадь: 47 м2

Заказчику было важно, чтобы каждый миллиметр был выполнен идеально, а ремонт всей квартиры максимально быстро. Клиент выбрал нас, так как мы уже делали ремонт на другом его объекте.

Стоимость работ: 354 946 руб.

Стоимость черновых материалов: 122 000 руб.


Ремонт в этой квартире действительно был выполнен за 2 месяца. Такое возможно при условии, что какие-то работы будут вестись параллельно друг другу.

Что мы совмещали?


Итак, в первый этап было сделано:

На стенах наша бригада демонтировала коробы. Сформировала дверной проем, демонтировала ГКЛ и пластиковые панели с откосов, оштукатурив их в дальнейшем, сделала систему вентиляции.

Затем в ванной выполнили устройство короба прямолинейной формы, произвели грунтовку пола перед заливкой высококачественной самовыравнивающейся смесью по маякам.

В квартире перенесли коробки для розеток, выполнили устройство штробы, установили водорозетки для ванны, инсталляцию для унитаза.


Будет полезно:


• Разводка проводов выполнена строго по схемам освещения и расположения розеток.

• Провода и кабели выведены под каждый светильник. Провода целостны, без скруток и порезов. Скрутки допускаются только в распределительных коробах.

• Все провода изолированы, штробы заделаны. Во избежание удара током.

Расположение розеток и выключателей обязательно обговорите с дизайнером и электромонтерами заранее. Оно должно соответствовать не только нормам пожарной безопасности, но и быть удобным, как для самого младшего, так и для самого старшего члена семьи.


Срочный ремонт двушки за 2 месяца Ремонт, Двушка, Этапы, Строительство, Дизайн, Длиннопост
Срочный ремонт двушки за 2 месяца Ремонт, Двушка, Этапы, Строительство, Дизайн, Длиннопост
Срочный ремонт двушки за 2 месяца Ремонт, Двушка, Этапы, Строительство, Дизайн, Длиннопост
Срочный ремонт двушки за 2 месяца Ремонт, Двушка, Этапы, Строительство, Дизайн, Длиннопост

Сделали высококачественный настил теплого пола. Выполнили монтаж радиатора.

Срочный ремонт двушки за 2 месяца Ремонт, Двушка, Этапы, Строительство, Дизайн, Длиннопост

Следующий этап и работы, которые велись параллельно:


С окна были демонтированы панели, с пола демонтирован защитный короб из оцинковки.

В прихожей прогрунтовали пол, уложили керамогранит и затерли швы.


Для плитки был использован клей Плитонит, возможно кто-то его использовал. Он предназначен для приклеивания:

• всех типов и размеров настенной и напольной керамической плитки внутри и снаружи помещений;

• керамогранитной плитки всех размеров, в том числе крупноформатной, на пол;

• керамогранитной плитки до 450х450 мм на стены;

• клинкерной плитки внутри помещений

Срочный ремонт двушки за 2 месяца Ремонт, Двушка, Этапы, Строительство, Дизайн, Длиннопост
Срочный ремонт двушки за 2 месяца Ремонт, Двушка, Этапы, Строительство, Дизайн, Длиннопост
Срочный ремонт двушки за 2 месяца Ремонт, Двушка, Этапы, Строительство, Дизайн, Длиннопост

В ванной были прогрунтованы стены, уложен керамогранит с последующей затиркой швов. Наружные углы запилены под 45 градусов, сделаны отверстия в керамограните. Выполнена гидроизоляция стен и пола.

Срочный ремонт двушки за 2 месяца Ремонт, Двушка, Этапы, Строительство, Дизайн, Длиннопост
Срочный ремонт двушки за 2 месяца Ремонт, Двушка, Этапы, Строительство, Дизайн, Длиннопост
Срочный ремонт двушки за 2 месяца Ремонт, Двушка, Этапы, Строительство, Дизайн, Длиннопост
Срочный ремонт двушки за 2 месяца Ремонт, Двушка, Этапы, Строительство, Дизайн, Длиннопост

На балконе выполнено устройство подвесных реечных потолков, сформировали на полу каркас из лаг, уложили фанеру.

Срочный ремонт двушки за 2 месяца Ремонт, Двушка, Этапы, Строительство, Дизайн, Длиннопост

Выполнили монтаж вентиляционной трубы с выводом кабеля для вентилятора в коробе (короб из аквапанели).

Срочный ремонт двушки за 2 месяца Ремонт, Двушка, Этапы, Строительство, Дизайн, Длиннопост
Срочный ремонт двушки за 2 месяца Ремонт, Двушка, Этапы, Строительство, Дизайн, Длиннопост

Завершили этап плиточных работ.

Срочный ремонт двушки за 2 месяца Ремонт, Двушка, Этапы, Строительство, Дизайн, Длиннопост
Срочный ремонт двушки за 2 месяца Ремонт, Двушка, Этапы, Строительство, Дизайн, Длиннопост

Продолжение и финальные фото в следующем материале.

Показать полностью 17
42

Баня за 150.000 рублей. 1 день - Буронабивные сваи под террасу

Под открытую террасу бани мы решили залить буронабивные сваи.


0 Разметка свайного поля.

Баня за 150.000 рублей. 1 день - Буронабивные сваи под террасу Строительство, Ремонт, Своими руками, Баня, Сауна, Проектирование, Фундамент, Видео, Длиннопост, Рукоделие с процессом
Баня за 150.000 рублей. 1 день - Буронабивные сваи под террасу Строительство, Ремонт, Своими руками, Баня, Сауна, Проектирование, Фундамент, Видео, Длиннопост, Рукоделие с процессом

1 Бурение скважин выполняли ручным буром.

Диаметр скважины - 240мм, глубина - примерно 1,8м.

Баня за 150.000 рублей. 1 день - Буронабивные сваи под террасу Строительство, Ремонт, Своими руками, Баня, Сауна, Проектирование, Фундамент, Видео, Длиннопост, Рукоделие с процессом
Баня за 150.000 рублей. 1 день - Буронабивные сваи под террасу Строительство, Ремонт, Своими руками, Баня, Сауна, Проектирование, Фундамент, Видео, Длиннопост, Рукоделие с процессом
Баня за 150.000 рублей. 1 день - Буронабивные сваи под террасу Строительство, Ремонт, Своими руками, Баня, Сауна, Проектирование, Фундамент, Видео, Длиннопост, Рукоделие с процессом

2 Подготовка опалубки.

Опалубку цилиндрической формы изготавливаем из рубероида.

Баня за 150.000 рублей. 1 день - Буронабивные сваи под террасу Строительство, Ремонт, Своими руками, Баня, Сауна, Проектирование, Фундамент, Видео, Длиннопост, Рукоделие с процессом

Прихватываем степлером, затем сверху обматываем скотчем.

Баня за 150.000 рублей. 1 день - Буронабивные сваи под террасу Строительство, Ремонт, Своими руками, Баня, Сауна, Проектирование, Фундамент, Видео, Длиннопост, Рукоделие с процессом

Высота каждого цилиндра индивидуальная из-за уклона поверхности.

Баня за 150.000 рублей. 1 день - Буронабивные сваи под террасу Строительство, Ремонт, Своими руками, Баня, Сауна, Проектирование, Фундамент, Видео, Длиннопост, Рукоделие с процессом

3 Бетонирование низа свай.

Бетонирование свай в устойчивых грунтах должно производиться - не позднее 24 ч после окончания бурения, в противном случае незакрепленные стенки скважин могут обрушиться.

Для бетонирования свай используется тяжелый бетон класса В15 по прочности на сжатие, марка по водонепроницаемости W6, марка по морозостойкости F100, марка по подвижности П4.

Баня за 150.000 рублей. 1 день - Буронабивные сваи под террасу Строительство, Ремонт, Своими руками, Баня, Сауна, Проектирование, Фундамент, Видео, Длиннопост, Рукоделие с процессом
Баня за 150.000 рублей. 1 день - Буронабивные сваи под террасу Строительство, Ремонт, Своими руками, Баня, Сауна, Проектирование, Фундамент, Видео, Длиннопост, Рукоделие с процессом

Бетонная смесь готовилась самостоятельно.

Баня за 150.000 рублей. 1 день - Буронабивные сваи под террасу Строительство, Ремонт, Своими руками, Баня, Сауна, Проектирование, Фундамент, Видео, Длиннопост, Рукоделие с процессом

4 Установка арматуры.

Армирование сваи выполняли тем что было под рукой - трубой 20х2,8мм.

Баня за 150.000 рублей. 1 день - Буронабивные сваи под террасу Строительство, Ремонт, Своими руками, Баня, Сауна, Проектирование, Фундамент, Видео, Длиннопост, Рукоделие с процессом
Баня за 150.000 рублей. 1 день - Буронабивные сваи под террасу Строительство, Ремонт, Своими руками, Баня, Сауна, Проектирование, Фундамент, Видео, Длиннопост, Рукоделие с процессом

5 Бетонирование верха свай.

Установка опалубки в плане и по высоте выполняется, с помощью измерительной ленты и лазерного дальномера.

В конце (после частичной заливки) низ опалубки дополнительно стягиваем проволокой.

Баня за 150.000 рублей. 1 день - Буронабивные сваи под террасу Строительство, Ремонт, Своими руками, Баня, Сауна, Проектирование, Фундамент, Видео, Длиннопост, Рукоделие с процессом
Баня за 150.000 рублей. 1 день - Буронабивные сваи под террасу Строительство, Ремонт, Своими руками, Баня, Сауна, Проектирование, Фундамент, Видео, Длиннопост, Рукоделие с процессом
Баня за 150.000 рублей. 1 день - Буронабивные сваи под террасу Строительство, Ремонт, Своими руками, Баня, Сауна, Проектирование, Фундамент, Видео, Длиннопост, Рукоделие с процессом

Как всегда в конце приводим объемы и стоимость приобретенных материалов.

Баня за 150.000 рублей. 1 день - Буронабивные сваи под террасу Строительство, Ремонт, Своими руками, Баня, Сауна, Проектирование, Фундамент, Видео, Длиннопост, Рукоделие с процессом

Спасибо что дочитали эту статью до конца. Надеюсь, эта информация была для вас полезна. Если понравилось - поставьте, пожалуйста, плюс.. хотелось бы попасть в горячее :)


Наши соцсети:

YouTube - https://www.youtube.com/c/Хорошийдом

Instagram - https://www.instagram.com/good_h0me/


Всем удачи и пока!

Показать полностью 16
974

Отключать не дадим , делайте так

Отключать не дадим , делайте так Электрик, Ремонт, Электромонтер, Заказчики, Неадекват, Заявка

Приехали на вызов и заказчику надо сделать всё по правилам т.к. им вынесли предписание на устранение замечаний.

Ну Ок , объясняем о необходимости обесточить щит .

Заказчик: Нет нельзя , тут и пожарка и арендаторы и видеонаблюдение,так что никак .

Мы: Ну тогда и мы никак без отключения.

Заказчик : А чо нельзя немного болгаркой выпилить дно и потом красиво всё сделать ?

Мы : Под напряжением нет.

Заказчик:Ну тогда вы нам не подходите

Мы: Ок , подпишите тут и тут.

А Сами едем на другой вызов и думаем что у людей в голове "   А чо нельзя немного болгаркой выпилить дно и потом красиво всё сделать ?"

Надеюсь всё таки на отключенном щите им кто то делал.

1112

Замените счётчик вы электрик или нет ???

Замените счётчик вы электрик или нет ??? Электрик, Замена счетчиков, Ремонт, Заказчики, Квартира, Объявление

В свободное от работы время занимался ремонтными работами по электрике , заменить счётчик , повесить люстру , перенести розетки и всё в этом духе.

И прилетает заказ : Требуется заменить счётчик в квартире .

Приезжаю , лезу в щиток , а заказчица молодая девушка лет 20 : «Это не здесь» и ведёт меня на кухню и показывает на газовый счётчик , «ВОТ ЭТОТ» !!!

Я конечно понимал что бывают всякие случаи но столкнулся тогда с этим впервые т.к. только начинал работу на себя .

Пытаюсь объяснить что это газовый счётчик и что менять его должен газовик (представитель газовой службы) .

Заказчица: А какая разница , вы же в объявлении указали что меняете счётчики , вот и меняйте вы электрик или нет ?

Я: Да , только электрические и там это указано.

Разварачиваюсь и ухожу , а она пытается орать в след что мы электрики бестолковые не можем поменять поганый счётчик .

Почему было сказано во множественном числе , не понятно , видимо уже к ней приезжал кто то до меня и так же невольно ретировался .

Показать полностью
426

У нас всё согласно ПУЭ , все отлично , всё как надо !!!

У нас всё согласно ПУЭ , все отлично , всё как надо !!! Ремонт, Электрик, Электромонтаж, Электромонтер, Работа, Заказчики, Пуэ

Приходит заявка на выполнение работ по ремонту Световой Вывески на один Торговый центр.

Приезжаем на место , встречаемся с заказчиками , выясняем фронт работы,проходим инструктажи , а нам говорят "ДЕЛАЕМ ВСЁ СОГЛАСНО ПУЭ и ДРУГИХ НОРМАТИВНЫХ ДОКУМЕНТОВ, у нас все подрядчики так делают на совесть"  и вперёд.

Ну что ж , ПУЭ так ПУЭ.

Пока электромонтёры ищут повреждения , я смотрю документацию по вывескам .

Всё стандартно , блоки питания (драйвера) уличного исполнения  , светодиоды внутри короба , а вот с заходом кабеля сэкономили.Взяли обычный провод ШВВП 2х0,5 , КАРЛ ШВВП 2х0,5 , при том что не в гофре хотя бы серой , про  чёрную вообще молчу ,  а просто бросили его на открытом месте под солнцем по крыше и даже путём  не подвязав его к конструкциям.Вот он и болтался на высоте из стороны в сторону .

А вверху нашли то что на фото .

Да уж "СДЕЛАНО НА СОВЕСТЬ".

Предложили всё переделать как положено , но они отказались , ну что ж "ХОЗЯИН БАРИН". Сделали соединение как положено в распред коробке и откланялись , хотя думаю не надолго.

Показать полностью
2408

Зря что ли ехали , возьмите подарок

Зря что ли ехали , возьмите подарок  Ремонт, Электрик, Фрукты, Овощи, Заказчики, Вентиляция, Кондиционирование

Поступил заказ на ремонт ПВшки (Приточно вытяжной вентиляции) на одной из фруктово-овощной базе , якобы не работает установка и стало от недостатка воздуха очень жарко .База находится в 40 км от города .

Приехали , встретились с заказчиками , проверяем а ПВшка то работает , не работает система охлаждения (ККБшки) , хотя питание на них есть , значит дело в хладогенте или внутренностях ккбшек о чем и сказали заказчику и что это не наш профиль.

А заказчик : Пойдёмте , зря что ли ехали и вручает ящик черешни и ящик помидор.

Было неудобно брать , но он сослался что этого добра у него валом и поэтому пускай не переживают , одним больше , одним меньше.

Заряд хорошего настроения заказчик прибавил , хоть и заработать не получилось , зато фруктов с овощами поели.

А меня другое убило , ягодки лежат одна к другой как патроны , неужели ручной труд ?

Зря что ли ехали , возьмите подарок  Ремонт, Электрик, Фрукты, Овощи, Заказчики, Вентиляция, Кондиционирование
36

Как повысить энергоэффективность жилого дома? (продолжение)

Всем привет!


Это продолжение статьи - Кликай сюда


6 Утепление цоколя и отмостки

Если не утеплять цоколь с отмосткой, то под домом будет уличная температура, т.к. у нас свайный фундамент. И хотя у нас пол 1-го этажа утеплен на 200мм, все равно если под домом, и, соответственно, на внешней границе пирога пола будет – минус 40 градусов, то босиком по такому полу будет уже достаточно некомфортно ходить, так как теплый воздух внутри дома не может двигаться вниз и сильно нагревать пол. Поэтому мы решили утеплить весь цоколь и отмостку на ширину 0,5м пенополистиролом толщиной 100 и 50мм, соответственно.

Как повысить энергоэффективность жилого дома? (продолжение) Строительство, Ремонт, Каркасный дом, Своими руками, Деревянный дом, Энергосбережение, Тепло, Утепление, Видео, Длиннопост

Теперь это позволяет за счет геотермального тепла Земли, поддерживать под домом положительную температуру на протяжении большего времени зимы и, соответственно, пол 1-го этажа достаточно теплым (без применения подогрева). И еще такое решение полезно для фундамента, т.к. он меньше промерзает, что нивелирует эффект пучинистости грунта (хоть он у нас и не проявляет пучинистые свойства).

На все утепление было потрачено не более 10.000 рублей. Считаю это намного выгоднее, чем устраивать теплый пол.


7 Входная дверь должна быть как можно толще.

У нас дверь "3К Тепло" 960х2050мм толщиной 100мм имеет терморазрыв и 3 контура уплотнения. Так же не должно быть глазка, в частном доме он не нужен, только лишний мостик холода.

Как повысить энергоэффективность жилого дома? (продолжение) Строительство, Ремонт, Каркасный дом, Своими руками, Деревянный дом, Энергосбережение, Тепло, Утепление, Видео, Длиннопост

Такая дверь нам обошлась в 20.000 рублей. Считаю что не слишком дорого.


Это все что касаемо теплопотерь. Добавлю еще пару слов про дополнительные теплопоступления.


1 Ориентация окон по сторонам света

Рациональная ориентация окон по сторонам света может увеличить количество поступающего тепла в здание от солнечной радиации.

Северная часть дома характеризуется редким попаданием прямых солнечных лучей. Недостаточное воздействие прямых солнечных лучей не позволяет помещениям, расположенным на севере, пассивно аккумулировать тепло. Восточная часть дома хорошо освещается в утренние часы. Благодаря длительному воздействию прямых солнечных лучей комнаты хорошо прогреваются. Для южной стороны дома высокое полуденное солнце летом обеспечивает глубокое проникновение прямых лучей в комнату. Западная сторона дома характеризуется тем, что получает прямые солнечные лучи во второй половине дня.


Согласно СП 133.13330.2018, п.9.1:

Суммарная солнечная радиация (прямая и рассеянная) на вертикальную поверхность при безоблачном небе, МДж/м2:
Как повысить энергоэффективность жилого дома? (продолжение) Строительство, Ремонт, Каркасный дом, Своими руками, Деревянный дом, Энергосбережение, Тепло, Утепление, Видео, Длиннопост

Таким образом, для увеличения энергоэффективности площадь остекления южного фасада должна быть максимальной, а северного – минимальной. Исходя из этого, на стадии проекта мы на северном фасаде разместили нежилые помещения – прихожая, санузел, котельная, кладовая, лестница и совсем небольшую часть детской.

Как повысить энергоэффективность жилого дома? (продолжение) Строительство, Ремонт, Каркасный дом, Своими руками, Деревянный дом, Энергосбережение, Тепло, Утепление, Видео, Длиннопост
Как повысить энергоэффективность жилого дома? (продолжение) Строительство, Ремонт, Каркасный дом, Своими руками, Деревянный дом, Энергосбережение, Тепло, Утепление, Видео, Длиннопост

На стоимость этот принцип не влияет, т.к. мы продумываем функциональное назначение помещений внутри здания на стадии проекта.


2 Дымоход на 1-ом этаже

Чтобы еще немного повысить КПД котла. Мы разместили дымоход внутри дома и более того, на первом этаже в котельной оставили его без изоляции. Все это дает нам дополнительный теплосъем. Это не опасно, т.к. котел с пеллетной горелкой в принципе достаточно эффективный и когда он работает в режиме поддержания к дымоходу можно вполне дотрагиваться рукой!

Как повысить энергоэффективность жилого дома? (продолжение) Строительство, Ремонт, Каркасный дом, Своими руками, Деревянный дом, Энергосбережение, Тепло, Утепление, Видео, Длиннопост

Спасибо что дочитали эту статью до конца. Надеюсь, эта информация была для вас полезна. Если понравилось - поставьте, пожалуйста, плюс.. хотелось бы попасть в горячее :)


Наши соцсети:

YouTube - https://www.youtube.com/c/Хорошийдом

Instagram - https://www.instagram.com/good_h0me/


Всем удачи и пока!

Показать полностью 6
2747

Было/стало – так занимаются строительным бизнесом в Австралии

Было/стало – так занимаются строительным бизнесом в Австралии Строительство, Ремонт, Особняк, Австралия, Брисбен, До и после

И вроде ничего сложного: купил развалюху подешевле, отремонтировал и продал «за миллион». На фото пример из города Брисбен – строитель Джулиан Зулло на свой страх и риск купил заброшенный дом в престижном районе и после двух лет напряженных личных усилий выставил новый особняк на продажу за $1,3 млн.


Приходило 33 проверки правильности работ и сохранения «исторического фасада» – нарушений не нашли и все разрешения оформлены. – VIA –

32

Благоустройство продолжается

Пока изготавливались окна сделали семьей площадку под бассейн-банально разровняв щебень и постелив на него осб плиты. Поверх постелил баннером б/у 3х6м

Сборка бассейна труда не составила.

Благоустройство продолжается Ремонт, Строительство, Дача, Строюсь сам, Бассейн, Длиннопост
Благоустройство продолжается Ремонт, Строительство, Дача, Строюсь сам, Бассейн, Длиннопост
Благоустройство продолжается Ремонт, Строительство, Дача, Строюсь сам, Бассейн, Длиннопост

Доработал ещё водопровод-установил проточный фильтр, сделал отвод под шланг для полива, и сварганил кран для набора воды в ведро или лейку например.

Благоустройство продолжается Ремонт, Строительство, Дача, Строюсь сам, Бассейн, Длиннопост
Благоустройство продолжается Ремонт, Строительство, Дача, Строюсь сам, Бассейн, Длиннопост

Установка окон тоже не составила труда-по два самореза специальных на боковушки-выставил по уровню на чопиках-запенил. Пену обрезал и заклеил скотчем от выгорания на солнце.

Созрела окончательная идея дизайна снаружи-фахверк.

Вот заколеровал себе цвет. Пропорции на глаз-с цветами проблем нет. 6 лет художественной школы видимо сказываются.

Красил валиком-так быстрее и практичнее.

Благоустройство продолжается Ремонт, Строительство, Дача, Строюсь сам, Бассейн, Длиннопост
Благоустройство продолжается Ремонт, Строительство, Дача, Строюсь сам, Бассейн, Длиннопост

Краска специальная акриловая для осб плит

Благоустройство продолжается Ремонт, Строительство, Дача, Строюсь сам, Бассейн, Длиннопост

Следующим разом планируется обшивка потолка осб плитой с утеплением минватой кнауф судя по всему 50мм и отделка рейкой снаружи в стиле фахверк.

Показать полностью 7
449

Ну вы же электрик ? Табло горит , значит по вашей части , делайте !!!

Ну вы же электрик ? Табло горит , значит по вашей части , делайте !!! Электрик, Работа, Заявка, Заказчики, Газовая колонка, Ремонт

В своё время занимался подработкой электриком по вызову (заменить люстру,перенести розетку даже ремонтировал удлинители и всё в этом духе )

И звонит девушка с просьбой приехать и починить электрику у неё в квартире т.к. она не понимает как правильно сформулировать неисправность и ей сказали что это работа электрика т.к. не горит индикация на каком то блоке.

Пытаюсь выяснить что именно т.к. в голове и электронный счётчик и УЗМки и много чего в голове , но на все вопросы с моей стороны , был ответ" я не понимаю ", пытался донести до неё что не совсем понятно что именно она хочет чтоб я сделал , т.к. по телефону она говорила про подогрев воды и типа нет напряжения ,  Ну ладно думаю , поеду съезжу , т.к. не понятно было совершенно о чём речь .

Приехал , подводит она меня к газовой колонке на подогрев воды и показывает на табло.

Заказчик: Вот неисправность , не показывает показания,мне сказали что это по вашей теме т.к. нет напряжения.

Посмотрел я на эту девушку и в душе выматерился , т.к. никакого питания кроме двух больших круглых батареек там нет и не может быть.

Объяснил это заказчику , что это не по моей теме и тут нужен газовик , пускай делает заявку газовикам в Межрегионгаз или другие афилированные организации.

Заказчик: Ну вы же электрик , делайте.

Чуть ли не до крика дошёл когда вновь пытался объяснить что не по моей части и что если я туда залезу возможно потом колонка с гарантии слетит.

При том колонка работала и воду грела , потом ради интереса залез в интернет посмотреть что это такое за ошибка , единственное что нашёл это не рабочий датчик температуры.

Зато когда уходил возмущалась что обленились все , не хотят денег зарабатывать.

82

Нужен совет по покраске кирпича

Доброго времени суток, сообщество! Есть огромное желание покрасить самостоятельно стены из полуторного силикатного кирпича в белый цвет, дабы сэкономить на отделочных работах. Но не уверен в конечном результате.

Прикладываю фото окрашенных стен. Хотелось бы именно подобный вид придать и своим. Но, технология не совсем понятна. Кто-то говорит что нужно шпаклёвку смешать с краской до состояния сметаны и наносить, кто-то утверждает что это обычная окраска в несколько слоев валиком... (на фото кладка и размер кирпича практически идентичны моему случаю) Возможно есть специалисты, которые подскажут технологию и типы красок которые лучше использовать для окраски белого силиктного кирпича внутри помещения, так чтоб надежно - подкрашивать раз в год не хотелось бы и примерно как на фото, где фактура и размер кирпича практически скрыты краской.

Буду признателен за советы!

Нужен совет по покраске кирпича Строительство, Маляры, Отделка, Покраска стен, Ремонт, Дизайн интерьера
3321

За что 500 рублей , ты же ничего не сделал

В свободное время подрабатывал частным электриком и прилетает заказ с одной из новостроек,что выбивает автоматический выключатель который на плиту.Пытаюсь выведать побольше информации об этом , но заказчик твердит одно"Я ничего не понимаю , приезжай и сделай и сколько будет стоить".

Я:Начинаю объяснять ему что немного не понятно по его разговорам что именно выбивает и по какой причине . Объяснил что диагностика неисправности стоит 500 руб , а если вы согласны на ремонт то диагностика бесплатно.

Заказчик: Приезжай я согласен.

Ну думаю Ок , приехал начинаю разбираться в чём проблема , выясняется что при включении более всех четырёх комфорок на плите автомат выбивает. Далее залез в щит и меня смутило что кабель на плиту идёт 1,5 квадрата , а по виду вообще ТУшный а не Гостовский.

Позвал заказчика :

Я: У вас кабель не того сечения который должен быть соответственно и греется , из за этого отключается автоматический выключатель и плита не работает.Необходимо заменить кабель чтобы избежать в дальнейшем пожара..

Есть два пути :

Первый: Так как дом сдали недавно то вы как собственник можете обратится к застройщику с претензией о не соответствии сечения кабеля на электрическую плиту , а они потом заменят его и будет это бесплатно , минус в том что когда это будет не известно.

Второй: Я делаю вам сегодня только надо определиться с вами каким образом делать монтаж внутри стены т.е. штробить или поверхностный т.е. по стене. Минус в том что у вас уже ремонт сделан и придется немного попылить и если делать внутри стены то придется немного поломать и соответственно за монтаж и материалы придется оплатить мне.

Заказчик: Ломать ничего не дам и по верху стены вести что то тоже, делай что нибудь чтобы заработало я же тебе деньги плачу.

Я: Я вам обрисовал ситуацию и другого варианта я не вижу и если вас что то не устраивает то прошу оплатить за диагностику 500 руб , т.к. диагноз по неисправности я поставил , да и с богом я поехал.

Заказчик: А за что тебе платить ты же ничего не сделал только осмотрел всё да крышку щитка снял ?

Я: Я вам сказал из за чего вышибает автоматический выключатель и прежде чем ехать к вам я вам озвучил что диагностика стоит 500 руб, и если вы соглашаетесь на ремонт который буду делать я то диагностика бесплатна,а вы отказались от ремонта соответственно будьте любезны оплатите 500 руб.

Мужик фыркал фыркал да причитал что это обдиралово и что все вокруг пытаются друг друга наколоть.

Пытался донести до него что работу я свою сделал и что можно своим умом тоже денег зарабатывать и что мои знания тоже денег стоят , но ему было по фигу. В итоге когда начали уже на повышенных тонах разговаривать  только тогда  заплатил эти 500 руб. обозвав ХАЛЯВЩИКОМ а в ответ просто был послан .Еще и  удивлялся за что я его послал .

Но начало  дневного заработка было  положено  , 200 р бензин, 300 руб профит.

3448

Ты же сказал цена 3000 , а теперь 6000 , платить буду только 3000 или деньги не нужны?

Подрабатываю частным электриком и часто люди звонят с просьбой перенести то розетки,то выключатели а то и квартирные щитки.Так было и в этот раз:

Звонок мне на телефон:

Заказчик : Мне надо поменять  квартирный щиток,сколько будет стоить ?

Я: Смотря сколько автоматов и какой щит,если стандартный для квартиры то 3000,если с добавлением и переносомом в другое место то цена будет зависить от метража укладки кабеля ,какой будет монтаж поверхностный или внутренний,будет требоваться наращивание кабеля или нет.Поэтому цена может отличаться.Надо смотреть по месту.

Заказчик:Ничего переносить не надо , просто поменять,квартира двушка только дом сдали.

Я: Ну тогда три тысячи.

Заказчик: Ок , жду вас ,адрес ......!

Собираюсь и еду на адрес, зашёл на адрес стоит дядька килограмм под 130 , пузо больше чем у меня раз в пять.И глаголет зычным голосом,что он сам типа электрик и просто не хочет возиться.

А мне какая разница , думаю я,электрик ты или садовник,ты платишь деньги за мои услуги.

Я: Ну где пациент?

Заказчик: Вот и показывает на пластиковый бокс, возле входной двери. Мне надо чтобы ты его утопил,сделал заподлецо и вместо этого страшного бокса поставил вот этот красивый щиток.Только по моемому эта стена несущая,надо аккуратно.

Я: Если эта стена несущая ,то нельзя делать щит внутренним,необходимо перенести на другую стену не несущую.Соответственно затраты вырастут.И если переносить на вот эту соседнюю то стоимость работ составит 6000 руб работа + материал.

Заказчик: За 6 штук я и сам перенесу,ты сказал за три сделаешь так что делай.

Я: Нет ,  3 тыщи стоит замена щитка,а тут перенос,наращивание,углубление и т.д.,6000 и точка.

Заказчик: Ты же сказал цена 3000 , а теперь 6000 , платить буду только 3000


Чувствую что разговор ни к чему не приведёт, говорю "Всего хорошего,за три делайте сами,вы же электрик" и ухожу ,так пока ехал в лифте слышал как он орал что я бестолковый и отказываюсь от 3000 и что его предложение действительно ещё 10 минут,и что бы я подумал или деньги не нужны.

Вышел с подъезда злой как собака в который раз убеждаюсь что когда говорят "Чуть-чуть или стандартный или делов на пять минут " вылазиет какая то жопа в лице неадекватного заказчика или помошника с их стороны которые знают всё на свете и а по сути являются диванными экспертами.И при том пытаются тебя нагреть на чём то. А жаль ,многие думают что нам деньги сыпятся с верху а это далеко не так.

407

Чо так дорого за 30 минут работы ???

Занимался электромонтажом в свободное от основной работы время.И поступил заказ из одной новостройки, о том что включаешь несколько конфорок на плите и в щитке срабатывает автоматический выключатель.

Приехав и осмотрев фронт работ , озвучил:

-Необходимо заменить автоматический выключатель , почему то стоял на 10 А , на диф автомат.

Стоимость работ:

СМР (строительно-монтажные работы):

-замена автомата на диф- 800 руб.

-Прозвонка кабельной линии - 200 руб

-Протяжка электрических соединений щита-0 руб.(подарок)-т.к. не протянуто было всё,видимо не заморачивались со сдачей дома.

Материалы:

Диф Автомат - 1000 руб

Итого : 2000 руб(цены указаны в переводе на наши деньги сейчас)

Заказчик соглашается.

Работу сделал быстро на всё про всё ушло 30 минут.

Включили плиту, всё работает ничего не выбивает.

Прошу расчёт .

Заказчик : А чо так дорого , за 30 минут 2000 тыщи не много ли ?

Я: Нет не много, из 2000 тыщ только 1000 это живые деньги из которых 200 бензин,а остальные 800 как бы прибыль, а другая тысяча это стоимость материалов, хотите езжайте в магазин и смотрите цену.

Мужик помялся ещё да и отдал эти 2000 , а на последок ещё в догонку сказал что очень дорого у меня и в следующий раз обращаться ко мне не будет. Жаль что он до этого мне не сказал , хрен бы я что делал у него , пускай искал бы других. Сначала согласился на мои условия , а потом пытался цену сбить, как маленький ей богу !!!

2244

Вам качество или количество?

По мотивам поста про замену люстры за 200 рублей, и поста про доставку арматуры.

Я работаю в сфере проектирования и строительства загородных деревянных домов. Часто происходят такие разговоры.

Заказчик: Вот у вас на сайте стоит дом, зимний вариант, цена - такая то. А можно на втором этаже сделать вместо одной комнаты две?

Я: Можно, только цена измениться, и получаться 2 комнатки совсем уж маленькие.

Заказчик: А как тогда поступить?

Я: Можно увеличить общую площадь дома.

Заказчик: А как то можно две полноценные комнаты, но что бы цена дома не менялась?

Я: Можно поменять материал на более простой, обшить стены не имитацией бруса, а вагонкой, вместо металлочерепицы положить Ондулин.

Заказчик: Ну нее, хочется что бы красиво было и качественно.

Я:  Помните мультфильм, про жадного богача, которому скорняк из одной шкуры 7 шапок сшил?


И знаете что? Как правило заказчик после этих слов улыбается или смеётся и соглашается со мной. То есть он моментально понимает что хочет больше, чем может себе позволить, или это будет худшего качества. Вот так ненавязчиво и быстро, можно найти общий язык с заказчиком. Может кому пригодится)

Вам качество или количество? Строительство, Заказчики, Мультфильмы, Жадность
2727

Как я уложил ламинат на потолок и что из этого вышло

Как я уложил ламинат на потолок и что из этого вышло Рукоделие с процессом, Ремонт, Отделка, Потолок, Своими руками, Ламинат, Длиннопост

В процессе отделочных работ на мансардном этаже дома встал вопрос отделки потолка.

Основными требованиями были простота монтажа, практичность и цена.

Весь первый этаж затянут натяжными потолками, которые были выбраны как самый оптимальный вариант для бюджетного ремонта. Но они совершенно не подходят для мансарды, т.к. их легко повредить.

Как я уложил ламинат на потолок и что из этого вышло Рукоделие с процессом, Ремонт, Отделка, Потолок, Своими руками, Ламинат, Длиннопост

Классический вариант для такого типа помещений – гипсокартон. Однако процесс его монтажа с последующей шпаклёвкой и малярными работами трудозатратен. К тому же, какой бы не была дорогой и качественной краска, если на неё будет оказываться механическое воздействие (на мансарде легко случайно зацепиться рукой или головой), она со временем потеряет свой вид.

Оставался ещё вариант с деревянной вагонкой как максимально практичный, лёгкий в монтаже и экологичный способ отделки. Но для придания дереву устойчивости к внешнему воздействию его придётся подвергнуть обработке химическими составами, которые нивелируют всю экологичность. К тому же, правильная подготовка дерева занимает много времени и требует качественных материалов.


Поэтому, взвесив все за и против, было решено сделать потолок из МДФ панелей. Но в магазине выяснилось, что квадрат ламината обходится почти в 2 раза дешевле, а выглядит не хуже.

С помощью подвесов для гипсокартона крепим направляющие из бруса 30*50, к которым будет крепиться сам ламинат.

Как я уложил ламинат на потолок и что из этого вышло Рукоделие с процессом, Ремонт, Отделка, Потолок, Своими руками, Ламинат, Длиннопост

Крайние бруски крепил таким вот образом, чтобы они были максимально близко к стене (потом к нему будет крепиться и потолочный плинтус).

Как я уложил ламинат на потолок и что из этого вышло Рукоделие с процессом, Ремонт, Отделка, Потолок, Своими руками, Ламинат, Длиннопост
Как я уложил ламинат на потолок и что из этого вышло Рукоделие с процессом, Ремонт, Отделка, Потолок, Своими руками, Ламинат, Длиннопост
Как я уложил ламинат на потолок и что из этого вышло Рукоделие с процессом, Ремонт, Отделка, Потолок, Своими руками, Ламинат, Длиннопост

Ламинат крепил на специальный строительный клей типа «жидкие гвозди» + дополнительно фиксировал на саморезы. Видел, что некоторые крепят обычным ручным степлером, но посчитал данный способ ненадёжным. Возможно, если использовать нейлер или хотя бы пневматический/электрический степлер с длинными скобами, то процесс монтажа можно было бы значительно ускорить.

Как я уложил ламинат на потолок и что из этого вышло Рукоделие с процессом, Ремонт, Отделка, Потолок, Своими руками, Ламинат, Длиннопост

При монтаже ламината на любые поверхности нужно помнить, что он имеет свойство немного изменять свой размер в зависимости от температуры и влажности, поэтому обязательно необходимо оставлять зазоры около сантиметра со всех сторон, чтобы избежать деформации и вздутия.

Как я уложил ламинат на потолок и что из этого вышло Рукоделие с процессом, Ремонт, Отделка, Потолок, Своими руками, Ламинат, Длиннопост
Как я уложил ламинат на потолок и что из этого вышло Рукоделие с процессом, Ремонт, Отделка, Потолок, Своими руками, Ламинат, Длиннопост
Как я уложил ламинат на потолок и что из этого вышло Рукоделие с процессом, Ремонт, Отделка, Потолок, Своими руками, Ламинат, Длиннопост

Укладка происходила следующим образом:

1) На земле собирается полоса ламината по ширине комнаты

2) Места стыка ламината проклеиваются армированным скотчем для облегчения монтажа: полоса не разваливается и легче встаёт в паз по всей длине

3) В местах будущего соприкосновения с брусом наносится монтажный клей

4) Полоса поднимается на потолок и фиксируется саморезами

Первая и последняя полоса крепится на длинные саморезы прямо через ламинат на расстоянии 1 см от стены. Затем они закроются плинтусом.

Как я уложил ламинат на потолок и что из этого вышло Рукоделие с процессом, Ремонт, Отделка, Потолок, Своими руками, Ламинат, Длиннопост
Как я уложил ламинат на потолок и что из этого вышло Рукоделие с процессом, Ремонт, Отделка, Потолок, Своими руками, Ламинат, Длиннопост

Место перегиба крыши закрыл обычным порожком для ламината.

По периметру потолка пустил обычный кухонный плинтус.

Как я уложил ламинат на потолок и что из этого вышло Рукоделие с процессом, Ремонт, Отделка, Потолок, Своими руками, Ламинат, Длиннопост

Процесс колеровки краски «неповторимого» цвета.

Как я уложил ламинат на потолок и что из этого вышло Рукоделие с процессом, Ремонт, Отделка, Потолок, Своими руками, Ламинат, Длиннопост

В качестве подоконника использовал керамогранит. В будущем вплотную к стене станет стол по высоте ровно с подоконником, который закроет батарею. Над ней в столе будет установлена решёточка на всю её длину (как на последнем фото)

Как я уложил ламинат на потолок и что из этого вышло Рукоделие с процессом, Ремонт, Отделка, Потолок, Своими руками, Ламинат, Длиннопост
Как я уложил ламинат на потолок и что из этого вышло Рукоделие с процессом, Ремонт, Отделка, Потолок, Своими руками, Ламинат, Длиннопост
Как я уложил ламинат на потолок и что из этого вышло Рукоделие с процессом, Ремонт, Отделка, Потолок, Своими руками, Ламинат, Длиннопост
Показать полностью 15
589

Каркасник своими руками. ч.4 Крыша, лестница, отмостка

Май 2015г. Ровно год с начала стройки.
Напомню - 1 этаж утеплен, зашит гипсокартоном, отопление работает. 2 этаж только утеплен, не смонтирована даже пароизоляция.
До зимы крышу покрыть черепицей не успели, а мембрана уже смонтирована. Нужно было придумать дешевое быстрое решение, чтобы пережить зиму, чтобы снег и ветер ее не порвал.
Придумали б/у баннеры. Около 500р за шт, всего 8 штук. Вот так дом пережил первую зиму:

Каркасник своими руками. ч.4 Крыша, лестница, отмостка Строительство, Дом, Ремонт, Сантехника, Отделка, Своими руками, Крыша, Длиннопост
Каркасник своими руками. ч.4 Крыша, лестница, отмостка Строительство, Дом, Ремонт, Сантехника, Отделка, Своими руками, Крыша, Длиннопост

Муж на тот момент работал на заводе металлоконструкций, поэтому отношение к толщине метала у него было однозначное: листовая сталь))) Короче обычная металлочерепица из Апельсина и Оби не канала. По отзывам хвалили Ruukki, а мне очень понравилась линия Finnera. У нее цвет красивый, не бордовый, не в красноту, а  такой теплый матовый шоколад. И сама форма черепицы другая, чем распространенный монтеррей:

Каркасник своими руками. ч.4 Крыша, лестница, отмостка Строительство, Дом, Ремонт, Сантехника, Отделка, Своими руками, Крыша, Длиннопост

Черепица модульная, размеры 1195х700, толщина 0,5.
Металлочерепица Руукки Финнера + карнизные планки + саморезы (весь монтажный комплект) - 128,5 тыс.р
Водосточная система Доке - 10,5 (только необходимое для монтажа крыши, без спусков)
Пирог крыши: мембрана - контробрешетка - обрешетка - лобовая доска (срощенная, 35см получилась) - крюки- капельник - черепица
Соседям бригада русских строила дом, мы спросили сколько они возьмут покрыть крышу черепицей, обрешетка смонтирована - назвали цифру 65 тыс 0_0.
Ну короче вдвоем с мужем за майские праздники:

Каркасник своими руками. ч.4 Крыша, лестница, отмостка Строительство, Дом, Ремонт, Сантехника, Отделка, Своими руками, Крыша, Длиннопост
Каркасник своими руками. ч.4 Крыша, лестница, отмостка Строительство, Дом, Ремонт, Сантехника, Отделка, Своими руками, Крыша, Длиннопост

Видите волну? Это тот самый наш косяк из первой части про УШП - залили плиту с волной в 1,5 см. Отразилось везде, и на перекрытии второго этажа и на крыше. Забили. Не заметно.

Каркасник своими руками. ч.4 Крыша, лестница, отмостка Строительство, Дом, Ремонт, Сантехника, Отделка, Своими руками, Крыша, Длиннопост
Каркасник своими руками. ч.4 Крыша, лестница, отмостка Строительство, Дом, Ремонт, Сантехника, Отделка, Своими руками, Крыша, Длиннопост

Домик наконец стал аккуратным, ничего не торчит, крыша толстая, смотрится огонь!

Каркасник своими руками. ч.4 Крыша, лестница, отмостка Строительство, Дом, Ремонт, Сантехника, Отделка, Своими руками, Крыша, Длиннопост

Я же говорила, что работа у мужа связана с металлом? Ну вот пришел его звездный час! Лестница!
Тут тебе и швеллер, тут и двутавр и листовой металл в 0,8 см. Короче у кого-то дом как бомбоубежище, у нас лестница):
Вес полтонны, цена по себестоимости металла для завода - около 20тыс. Ширина пролета 900 мм.

Каркасник своими руками. ч.4 Крыша, лестница, отмостка Строительство, Дом, Ремонт, Сантехника, Отделка, Своими руками, Крыша, Длиннопост
Каркасник своими руками. ч.4 Крыша, лестница, отмостка Строительство, Дом, Ремонт, Сантехника, Отделка, Своими руками, Крыша, Длиннопост
Каркасник своими руками. ч.4 Крыша, лестница, отмостка Строительство, Дом, Ремонт, Сантехника, Отделка, Своими руками, Крыша, Длиннопост
Каркасник своими руками. ч.4 Крыша, лестница, отмостка Строительство, Дом, Ремонт, Сантехника, Отделка, Своими руками, Крыша, Длиннопост
Каркасник своими руками. ч.4 Крыша, лестница, отмостка Строительство, Дом, Ремонт, Сантехника, Отделка, Своими руками, Крыша, Длиннопост

Ну и мелочь - стеллаж в кладовку для инструмента. Краска из наличия)

Каркасник своими руками. ч.4 Крыша, лестница, отмостка Строительство, Дом, Ремонт, Сантехника, Отделка, Своими руками, Крыша, Длиннопост

Сейчас покажу страшные фотки: Канализация и трубы отопления к батареям второго этажа разведена под перекрытием, над потолком первого этажа.
Закреплено все нормально, на фотке временно подвязали.
Видно вентиляцию. Вытяжки из кухни, санузлов, котельной.

Каркасник своими руками. ч.4 Крыша, лестница, отмостка Строительство, Дом, Ремонт, Сантехника, Отделка, Своими руками, Крыша, Длиннопост

Примеряем светильники, раз 10 точно перевешивала, чтобы вывести под них провода

Про электрику я все помню!

Каркасник своими руками. ч.4 Крыша, лестница, отмостка Строительство, Дом, Ремонт, Сантехника, Отделка, Своими руками, Крыша, Длиннопост

Потолок в гостиной и на кухне в центре зашит вагонкой, типа двухъярусного будет

Каркасник своими руками. ч.4 Крыша, лестница, отмостка Строительство, Дом, Ремонт, Сантехника, Отделка, Своими руками, Крыша, Длиннопост
Каркасник своими руками. ч.4 Крыша, лестница, отмостка Строительство, Дом, Ремонт, Сантехника, Отделка, Своими руками, Крыша, Длиннопост

Зашили гипсом санузел и лестницу
Скрытый смеситель Hansgrohe для основного душа - 8,5 тыс
Скрытый смеситель Hansgrohe для гигиенического душа - 4,5 тыс

Каркасник своими руками. ч.4 Крыша, лестница, отмостка Строительство, Дом, Ремонт, Сантехника, Отделка, Своими руками, Крыша, Длиннопост
Каркасник своими руками. ч.4 Крыша, лестница, отмостка Строительство, Дом, Ремонт, Сантехника, Отделка, Своими руками, Крыша, Длиннопост

Будущая кухня. Ну везде я влезла)

Каркасник своими руками. ч.4 Крыша, лестница, отмостка Строительство, Дом, Ремонт, Сантехника, Отделка, Своими руками, Крыша, Длиннопост

Дальше фоток мало, все фотографировал свекр, а с этого момента он в стройке практически не участвовал.
Пришла пора отмостки. От УШП осталось много пенопласта ПСБ-50. Знаю, что он гигроскопичен, но девать его было некуда, как смогли обеспечили гидроизоляцию, обмотав пленкой.

Каркасник своими руками. ч.4 Крыша, лестница, отмостка Строительство, Дом, Ремонт, Сантехника, Отделка, Своими руками, Крыша, Длиннопост
Каркасник своими руками. ч.4 Крыша, лестница, отмостка Строительство, Дом, Ремонт, Сантехника, Отделка, Своими руками, Крыша, Длиннопост

Фоток как заливали бетоном нет. Самомес 10 см толщина, арматурная сетка, нормы уже не помню, цемент м500, железнили. Получилось норм, через год стало не норм. Водосточка не смонтирована, вода лилась на отмостку - земерзала - бетон стал крошиться.  Фото текущего состояния за 3 года:

Каркасник своими руками. ч.4 Крыша, лестница, отмостка Строительство, Дом, Ремонт, Сантехника, Отделка, Своими руками, Крыша, Длиннопост
Каркасник своими руками. ч.4 Крыша, лестница, отмостка Строительство, Дом, Ремонт, Сантехника, Отделка, Своими руками, Крыша, Длиннопост

Вопрос к знатокам:

Че делать?

Были мысли налить наливайку, закатать в плитку, разбить нахрен и залить заводской.

В идеале конечно мягкая отмостка, но тогда на пенопласт надо слой песка и тротуарную плитку, а это уровень отмостки очень поднимется.

Лимит фото кончился. В октябре этого года мы переехали, сит мотаться не было. Первый этаж был в состоянии "под покраску"

Дальше будет уже чистовая отделка и 2 этаж

Показать полностью 24
941

Каркасник своими руками. ч.3. Утепление, электрика, ГКЛ

Итак ноябрь 14г.

Нашла планировки этажей:

1 этаж вместо сауны - котельная, вместо котельной - сарайка

на 2 этаже немного не так сделали коридор по факту

Фирма молодцы! Принимали ТЗ в таком виде, из-за хотелки с большой нестандартной площадью остекления бесплатно добавили с 2.7 м высоты 1го этажа до 3х метров. Переделали многие узлы конструкции из-за отказа от несущей стены в пользу колонны.

Каркасник своими руками. ч.3. Утепление, электрика, ГКЛ Каркасный дом, Строительство, Окно, Отделка, Своими руками, Дом, Длиннопост
Каркасник своими руками. ч.3. Утепление, электрика, ГКЛ Каркасный дом, Строительство, Окно, Отделка, Своими руками, Дом, Длиннопост

Нужно до заморозков успеть сделать отопление, чтобы не замерзла вода в трубах теплого пола (опрессованы водой). Да и продолжать стройку.

Как я уже писала в комментах электропроводка сделана неправильно. Провода пущены по потолку и спускаются по стенам БЕЗ металлической гофры. Провода 3х2,5 силовые и 2х1,5 для освещения. Кабель ВВГнг. Предохранитель в доме 25 ампер. Фото на сегодня:

Каркасник своими руками. ч.3. Утепление, электрика, ГКЛ Каркасный дом, Строительство, Окно, Отделка, Своими руками, Дом, Длиннопост

Фото в процессе:
Катушка в итоге сгорела))))). В электрику я не лезла, делал свекр - инженер радиокадемии, так что на вопросы толком не отвечу

Каркасник своими руками. ч.3. Утепление, электрика, ГКЛ Каркасный дом, Строительство, Окно, Отделка, Своими руками, Дом, Длиннопост
Каркасник своими руками. ч.3. Утепление, электрика, ГКЛ Каркасный дом, Строительство, Окно, Отделка, Своими руками, Дом, Длиннопост

Так сейчас выглядит уличный щиток:

Каркасник своими руками. ч.3. Утепление, электрика, ГКЛ Каркасный дом, Строительство, Окно, Отделка, Своими руками, Дом, Длиннопост

Стены из каркаса 200х42. Проемы по 58 см. Утеплитель Кнауф Коттедж 100мм в 2 слоя в шахматном порядке в стены. В перекрытие рулонный Кнауф дача.
90 тыс на 1 этаж и перекрытие.

Каркасник своими руками. ч.3. Утепление, электрика, ГКЛ Каркасный дом, Строительство, Окно, Отделка, Своими руками, Дом, Длиннопост

Привезли окна. Рехау двухкамерный стеклопакет, внешняя ламинация, i стекло, 1 дверь балконная, одна входная на террасу. Размеры окон большие, около 2,5 м, с раскладкой.
12 окон 150 тыс без монтажа. Ставили сами (друг занимается, помог):

Каркасник своими руками. ч.3. Утепление, электрика, ГКЛ Каркасный дом, Строительство, Окно, Отделка, Своими руками, Дом, Длиннопост
Каркасник своими руками. ч.3. Утепление, электрика, ГКЛ Каркасный дом, Строительство, Окно, Отделка, Своими руками, Дом, Длиннопост

Дверь 25т. Утепленная коробка. Хотела красивую, ну вот так, да. Антивандальная водостойкая пленка. Было/стало через 5 лет:
Обдеру её нафиг и покрашу фасадной краской.

Каркасник своими руками. ч.3. Утепление, электрика, ГКЛ Каркасный дом, Строительство, Окно, Отделка, Своими руками, Дом, Длиннопост
Каркасник своими руками. ч.3. Утепление, электрика, ГКЛ Каркасный дом, Строительство, Окно, Отделка, Своими руками, Дом, Длиннопост

6 декабря 14г. Заморозки. Купили электрокотел Эванвармос Комфорт 12 квт. 18,7 тыс.
Фасонка к котлу (все фитинги, трубы, насосы, расш. Бак) - 16,1 тыс.
Болер коссвенного нагрева Дражице ОКС 160 л. 21,5 тыс.
Радиаторы Глобал не мудрсвуя особо по 10 секций на второй этаж - 3 шт 14,1 тыс. (Не ставили их до 2016г, перекрыли лестничный пролет пенопластом и не отапливали).

Обвязка котла и система отопления принципиально спроектирована была под газ, чтобы с минимальными потерями выдрать электрокотел и поставить газовый.

ООО сколько нервов потратили на систему. Я читаю, темный лес, пересказываю мужикам. Гидрострелка, закрытая/открытая системы, объем расширительных баков, мощность. *лять. Ну короче она почти нормальная и работает сама))
На монтаж котла вызвали мастера, отдали 7 тыс. сделал за 1 день. Запускали теплый пол в 12 ночи скрестив пальчики. Не запустили, замерз((

Каркасник своими руками. ч.3. Утепление, электрика, ГКЛ Каркасный дом, Строительство, Окно, Отделка, Своими руками, Дом, Длиннопост

Приперли тепловую пушку, три обогревателя, оставили на ночь. Толку 0. Вода в трубах теплого пола замерзла.
Моя гениальная идея) Горжусь, да! В коллекторе оставался 1 свободный выход, прикрутили к нему трубу тп, запустили контур поверх бетона, примерно где располагался один самый близкий к коллектору контур ТП и накрыли пеноплатом сверху, сделали "шубу". Ура! Через сутки отогрели, запустили этот контур. Ну а дальше все постепенно отошли. В пол залит антифриз Теплый дом на глицерине. До сих пор страшный сон что трубы разморозятся. (Сейчас, когда подключили газ, заменили на воду).

Каркасник своими руками. ч.3. Утепление, электрика, ГКЛ Каркасный дом, Строительство, Окно, Отделка, Своими руками, Дом, Длиннопост

И тут дом показал свое тепло, приехали, в доме 28 0_0. Пленок нет, дыра, тупо затянутая пленкой, на месте лестницы на 2 этаж. Правда врубили полы на +35. Сейчас в полах температура около 26-28. Плитка прохладная.
Как же комфортно с теплым полом! Нет конвекции, равномерная температура по всему объему воздуха. Но минус - инерционность. Сутки греется, сутки остывает. Автоматика на обратке от температуры в помещении. Хрень какая-то. Руками в межсезонье отключаем. Тут нам мозгов не хватило.
Январь 14г. ИНФЛЯЦИЯ. Успели! Обзвонили порядка 40 фирм в Москве,  до 8й страницы гугла. Купили напольную плитку по старой цене, не успели обновить прайс. Выслали КП за 1 день до повышения. Отдельная история как выбирала конечно) Все для отделки, да и половина сантехники с мебелью куплена по интернету. Нашли эту понравившуюся плитку в своем городе, она стоила по 3,5 тыс м2. Купили в столице по 1,9.
Плитка Cir 65м2, 1919 руб/м2 + доставка 4500 - 128,5тыс.
Да, дорогая, да зажрались. Но 1. Плитку не откалупаешь и не поменяешь как ламинат. 2. я ооооочень требовательна к внешнему виду.
Ну, тут каждому свое.

Каркасник своими руками. ч.3. Утепление, электрика, ГКЛ Каркасный дом, Строительство, Окно, Отделка, Своими руками, Дом, Длиннопост

Натягиваем пароизоляцию изоспан (была в комплекте с домом). Крепли степлером и заклеивали специальным скотчем все скобы.
Купили гипс 12 мм. Крепим в 2 слоя: горизонтально и вертикально.
Кстати потолки 1 этаж 3 метра, второй 2,7.

Каркасник своими руками. ч.3. Утепление, электрика, ГКЛ Каркасный дом, Строительство, Окно, Отделка, Своими руками, Дом, Длиннопост

Гипсокартон 12,5 (влагостойкий Кнауф 2500х1200 - 42шт, обычный Гипрок: 2500х1200 - 55шт, 3000х1200 - 46 шт) + доставка 2000р - 37 тыс и профиля для перегородок 10 тыс.
Кухня. Подоконник сделали как сиденье. Февраль 15г.

Каркасник своими руками. ч.3. Утепление, электрика, ГКЛ Каркасный дом, Строительство, Окно, Отделка, Своими руками, Дом, Длиннопост

Разводим трубы отопления второго этажа по потолку:
На фото будущая котельная

Каркасник своими руками. ч.3. Утепление, электрика, ГКЛ Каркасный дом, Строительство, Окно, Отделка, Своими руками, Дом, Длиннопост

Куплен унитаз
Инсталляция + подвесной унитаз в сборе ( + доставка 1500) - 17т.
Импровизированная кухня) как я писала в 1 посте, УШП предпологал заранее (на этапе голой земли) продумать планировку. На фото видна будущая раковина в кухонном острове. Ошиблась я на 15 см. В итоге трубы торчат посредине шкафа под мойкой, не удобно, ведро не лезет. Переварить руки не доходят.

Каркасник своими руками. ч.3. Утепление, электрика, ГКЛ Каркасный дом, Строительство, Окно, Отделка, Своими руками, Дом, Длиннопост

Полы на 2 этаже из ЦСП
Я засверливаю, муж закручиват саморезы:
ЦСП 16: 15 шт по 1100 + доставка 1000р - 17,5 т

Каркасник своими руками. ч.3. Утепление, электрика, ГКЛ Каркасный дом, Строительство, Окно, Отделка, Своими руками, Дом, Длиннопост

Утепляем стены. Чесалось все, с тех пор ненавижу маски) Да, сейчас актуально)

Каркасник своими руками. ч.3. Утепление, электрика, ГКЛ Каркасный дом, Строительство, Окно, Отделка, Своими руками, Дом, Длиннопост

По проекту ниши в фермах должны были быть зашиты по стойкам. Но муж уговорил не терять пространство. Сейчас там прекрасные полки, аля-шкаф купе по всей длине комнаты.

Каркасник своими руками. ч.3. Утепление, электрика, ГКЛ Каркасный дом, Строительство, Окно, Отделка, Своими руками, Дом, Длиннопост

1 этаж зашит 2 слоем ГКЛ и возводим перегородки. Они тоже внутри с шумкой, 50мм роквула вроде.
Вот мы идиоты все-таки. Каркасник строили без лазерного уровня, по отвесу. В итоге на 1 этаже перегородки наклонены на 1-2 см и углы градусов 88))
Купили когда делали 2 этаж. Там идеально

Каркасник своими руками. ч.3. Утепление, электрика, ГКЛ Каркасный дом, Строительство, Окно, Отделка, Своими руками, Дом, Длиннопост
Каркасник своими руками. ч.3. Утепление, электрика, ГКЛ Каркасный дом, Строительство, Окно, Отделка, Своими руками, Дом, Длиннопост
Каркасник своими руками. ч.3. Утепление, электрика, ГКЛ Каркасный дом, Строительство, Окно, Отделка, Своими руками, Дом, Длиннопост

На этом заканчивается зима 15г.
Что мы имеем:
- потрачено 2,4 млн. В сумме: бытовка 75 тыс б/у, 450 участок, 600 домокомплект, 150 окна, около 100 сантехники (котел, бойлер тут), 90 минвата, 128,5 металлочерепица, 130 плитка, остальное инструмент, работа техники, куча мелкоты и т.д.
- в доме уже ночуем. Для жилья конечно рано, но тепло, подготовлено под чистовую отделку. 2 этаж ГКЛ куплен, не прикручен.
Да, мы не экономели на материалах. Да, для каркасника возможно это дорого. НО мы делаем все сами, если бы делали бригадой (если не учитывать стоимость их работы), мы бы экономили на материалах и уложились бы в 1,9 точно.
Сейчас в доме живем с октября 15г - не развалился, газ провели, отделку на 80% доделали, родили мелкого, посеяли газон, купили больший бассейн, сделали навес для машин и забор.
to be continued так сказать)) и так 3 поста за день нафигачила) Муж читает, друзья читают, половину и не помним оказывается.
Всем спасибо за комменты

0_0 баянометр показа фредди крюгера и РПЦ

Каркасник своими руками. ч.3. Утепление, электрика, ГКЛ Каркасный дом, Строительство, Окно, Отделка, Своими руками, Дом, Длиннопост
Показать полностью 24
696

Предоплата. У каждого она своя

Предоплата. У каждого она своя Строительство, Оплата услуг, Ремонт, Отделка, Длиннопост

Исследуя поведение участников на рынке строительства, отделки, ремонта и благоустройства, я заметил, что у каждого человека своё представление, что такое Предоплата. У каждого своя модель, по которым он видит взаиморасчёты между заказчиком и подрядчиком. Обнаружился спектр вариантов между всем проектом:

- Полной предоплатой. Заказчик отдаёт все деньги за работы до начала работ. Тут риск заказчика максимален. Заказчик теряет рычаг влияния, да и подрядчик может просто исчезнуть.

- Полной постоплатой. Заказчик отдаёт все деньги после завершения всех работ. Тут максимален риск подрядчика. Заказчик может и вообще не заплатить.


Эти крайние варианты людям понятны и вопросов не вызывают (правда и не используются почти никогда). Но в попытке как-то разделить риски между заказчиком и подрядчиком, появляется неопределённость из-за того, что оплаты начинают дробить на части:

- Весь проект 50/50. Заказчик отдаёт подрядчику половину денег от всего проекта до начала работ, оставшуюся половину после их завершения. Тогда риски уменьшаются и разносятся во времени - в первой половине проекта рискует заказчик, во второй подрядчик.

- Часть проекта 50\50. Объём работ дробят на этапы. Предоплата и закрывающая оплата происходят внутри этапов.


И вроде тоже всё понятно, но по частям возникают вопросы:

- В каком размере делать предоплату за часть? За всю или частично, если частично, то за какую часть от части?

- Что определяет размер этапа? Как понять, сколько этапов должно быть? Два, двадцать, сто двадцать два?

- Можно ли в начале проекта сделать частичную предоплату, а потом перейти только на закрывающие платежи, и если да, то сколько процентов должна быть первая предоплата?


Вот ещё варианты:

- По наитию. Подходим к заказчику в произвольное время и говорим, сколько денег хотим. Например, "Михалыч, надо бы 50 тысяч подкинуть", или "Николай, вот у меня сейчас появились 50 тыс, держи, больше сейчас не могу".

- Хаотично-временной. Указываем даты и суммы, к этапам не привязываемся. Например, 20 дек. 100 тыс., 15 янв. 50 тыс.

- Этапный. Указываем стоимость каждого этапа. Например, Этап 1-й 100 тыс., Этап 2-й 50 тыс.

У Хаотично-временного и Этапного подхода можно использовать проценты от суммы стоимости всех работ, например 30% \ 30% \ 20% \ 20%

- По лимитам. Договариваемся, что оплата происходит при достижении лимита. Например, выполнили работ на 20 тыс, ждём такой же оплаты.

- По дням недели. Договариваемся, что оплачиваем завершённые работы в определённый день недели, предоплату не делаем. Например, по понедельникам считаем, какие работы выполнены и полностью оплачиваем их.


Интересен ваш опыт. Какими подходами при взаиморасчётах вы пользуетесь? Лично я с подрядчиками использую "По лимитам", если можно хотя бы примерно спрогнозировать всю стоимость проекта. И "По дням", если стоимость проекта определяется в процессе.
