Большая самоделка 4. Балка и севшие батарейки

У меня сели батарейки.

Начинал я стройку с огромным энтузиазмом. Первые две недели отпуска энергии хватало даже выходить с обедом на стройку и бродя с чашкой макарон искать косяки. Находил. На третьей неделе подустал, все больше тянуло посидеть потупить. На четвертой ловил себя на созерцании в процессе работы и подгонял: "Хули встал!!! Пиздуй работать." а иногда просто спал среди дня в бытовке или книжки читал.

Потом вышел на работу и процесс почти встал. После работы уже в лом ехать 60 км, только по выходным фигачу...

Когда придумывали планировку с женой, решили, что прикольно было бы зимой ноги у камина погреть. Из этого желания родился проем в центральной несущей стене. Ширина проема 3 метра. Сначала думал из швеллера собрать. Но цена металла смутила, да и отделывать потом неудобно. Будет железобетонная балка.

Прикинул , что на балку будет давить магрузка максимум 2 т.м.  Расчет показал, что достаточно четырех арматур 12мм в нижней части. Так и будет.

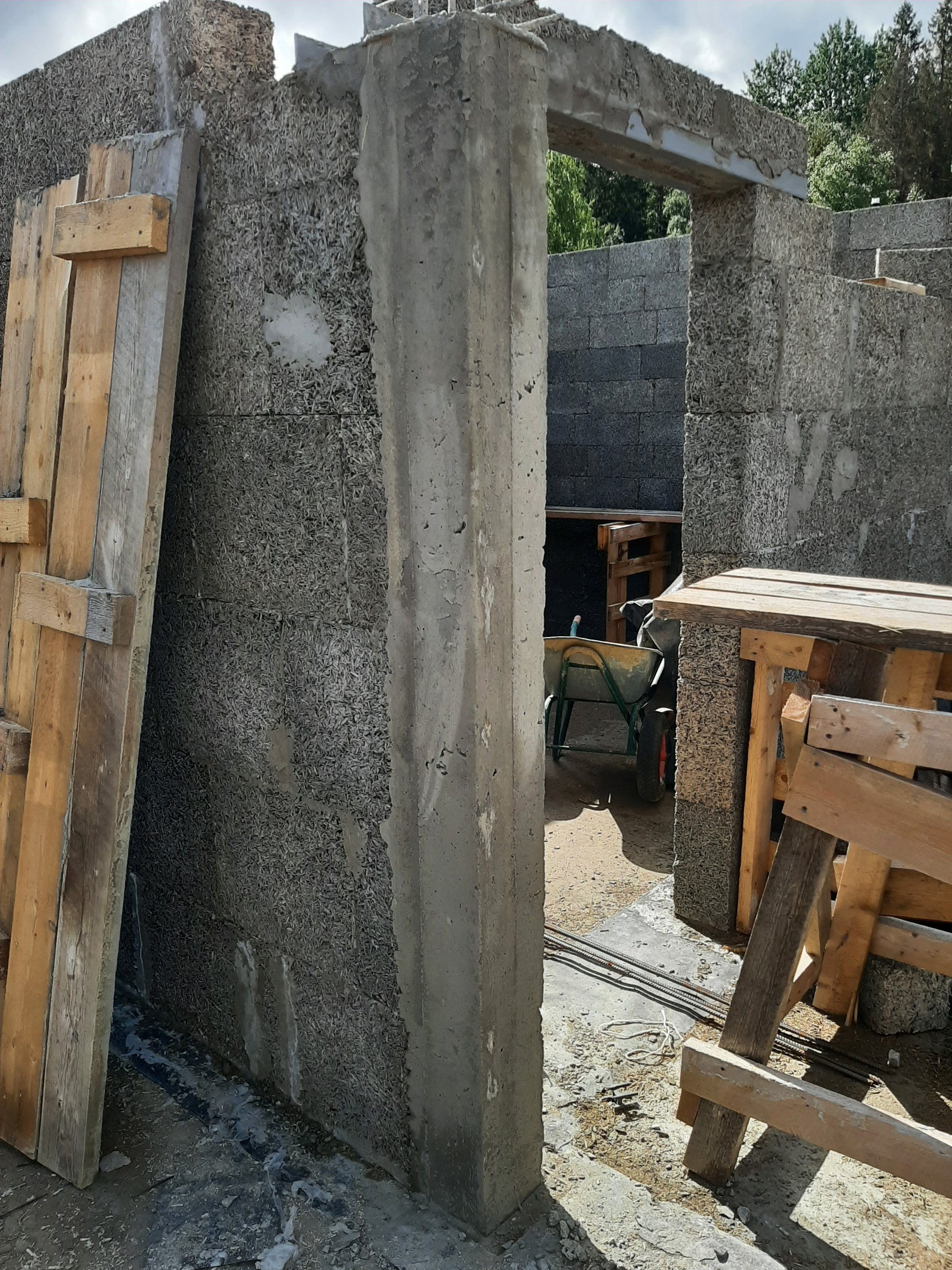

Под балку решил поставить колонны.

Из восмерки согнул хомуты

Подрезал гидроизоляцию у стены, примерил хомут и разметил отверстия для арматуры

Опалубку крепил саморезами 100мм прямо к арболиту. Засверлил в ростверке отверстия по 3 см, воткнул в них арматуру и обвязал хомутами. Верхнюю часть загнул для перевязки с балкой. Сделал метровые выпуски, для связки колонн с армопоясом здания.

Приглашал кровельшиков оценить обьем работ по крыше.

Один из них сказал:

- Ну раз колонны лить собрался лей до верхнего армопояса, надежнее будет. Мысль показалась здравой, поэтому подвязал  к арматуре выпуски по метру для продолжения колонн.

Ничто так не радует в процессе работы, как заранее подготовленные конструктивы

Доски оставались от опалубки ростверка, саморезы оттуда же.

Саморезы использовал черные бэушные, предварительно замачивая их в дождевой воде (С)

Посчитал на калькуляторе пропорции бетона М300 и залил колонны

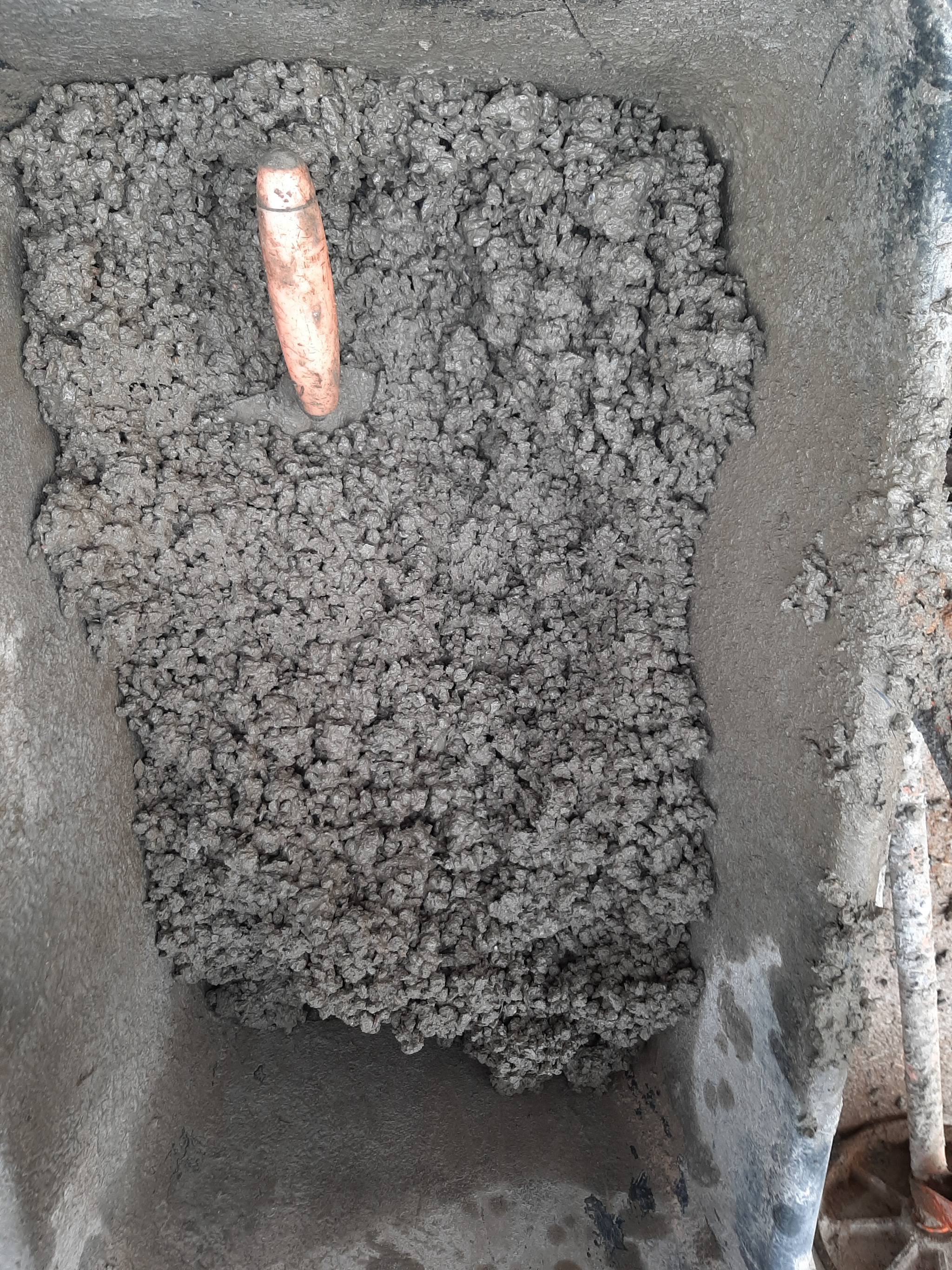

Для уплотнения использовал кусок арматуры и лучшего друга феминисток

Через неделю распалубил.

Так как использовал щебень с фракцией 10-20 крупные камешки застревали в промежутках между армокаркасом и опалубкой. Несмотря на то, что уплотнял арматурой и выбратором , остались каверны. На балку взял щебень 5-10.

4 хлыста арматуры уложил на опалубку, связал двадцатисантиметровыми обрезками и задал "стульчиками" защитный слой внизу в 25 мм.

Бетон мешал М450 и укладывал послойно, чтобы избежать каверн как в колоннах.

Так бетон выглядит перед закладкой

Так бетон выглядит после вибрирования. Выходит куча пузырьков, поверхность выравнивается.

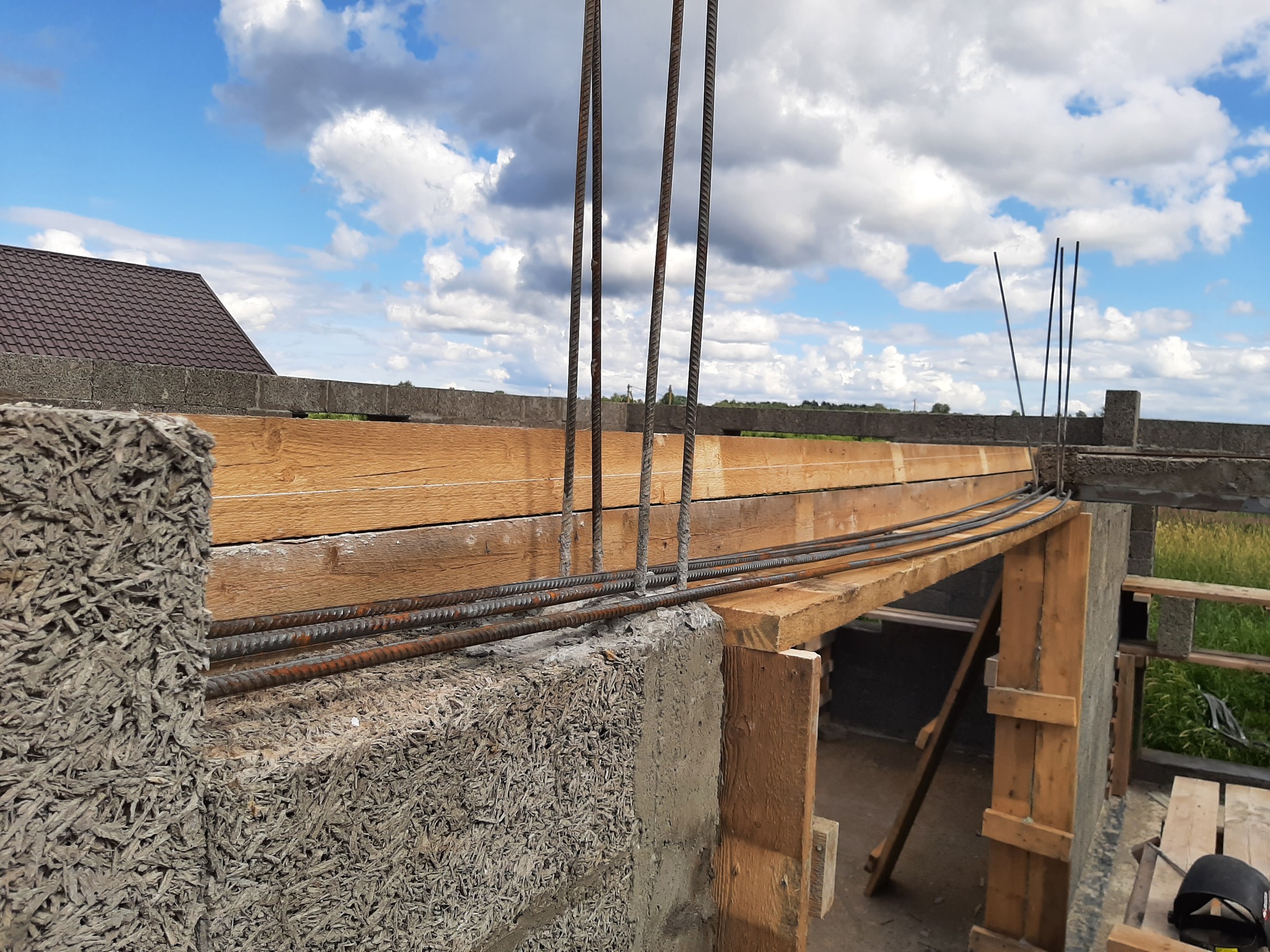

На один замес уходит минут пятнадцать с учетом подьема бетона наверх полуведрами. Над колоннами в верхней части балки заложил остатки 12 арматуры по 1,8 метра. Если и возникнут усилия на растяжение вверху балки над колоннами, арматура компенсирует.

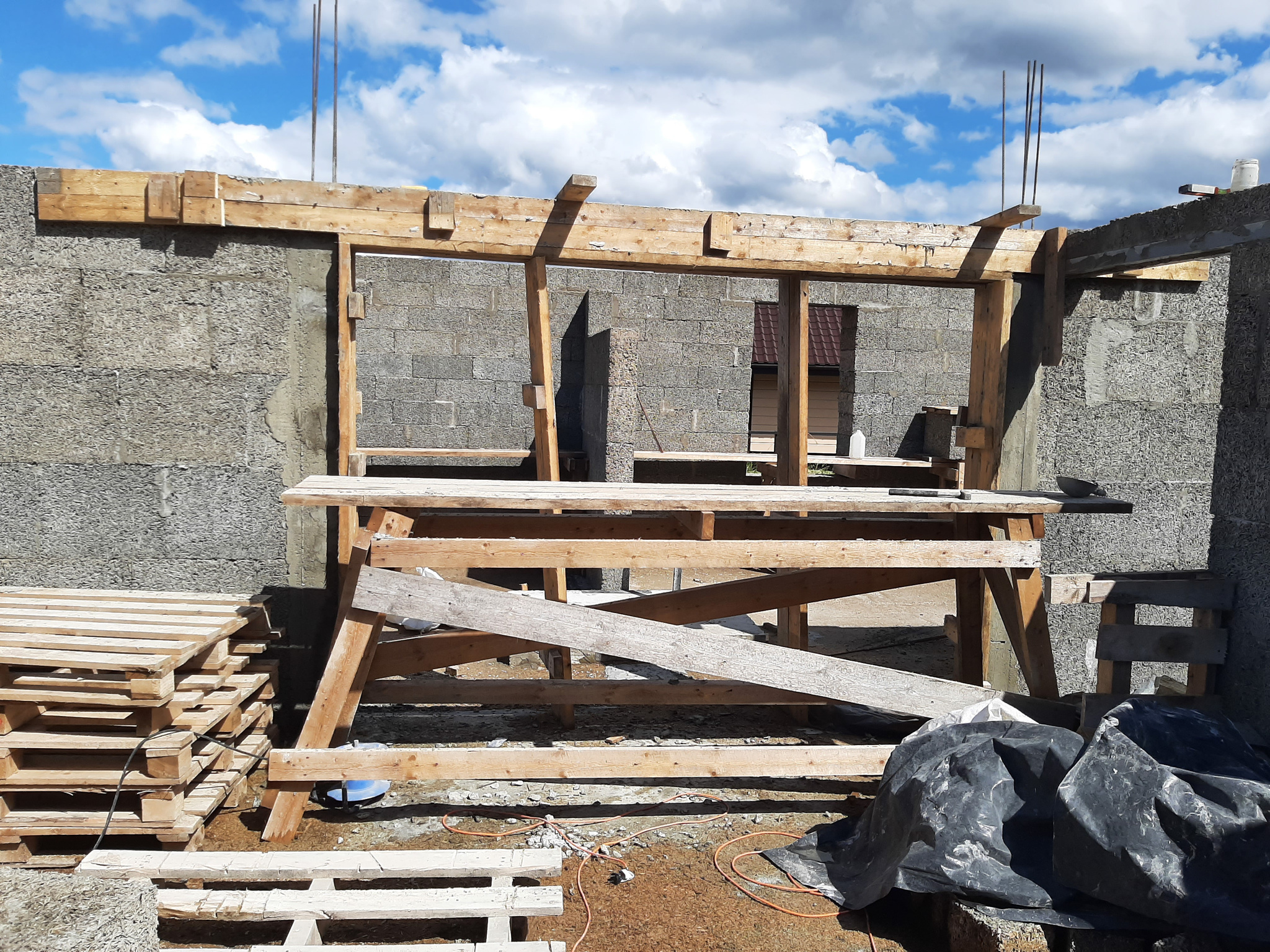

Так выглядит опалубка после заливки, маленькие бруски сбоку не дают расползаться боковым доскам и соединяют их, где длины не хватало. Бруски сверху задают расстояние между боковыми опалубками в 20см. Ну и две подпорки внизу.

Днем температура 20-35, ночью 13-17. За неделю стопудово бетон наберет 70% прочности.

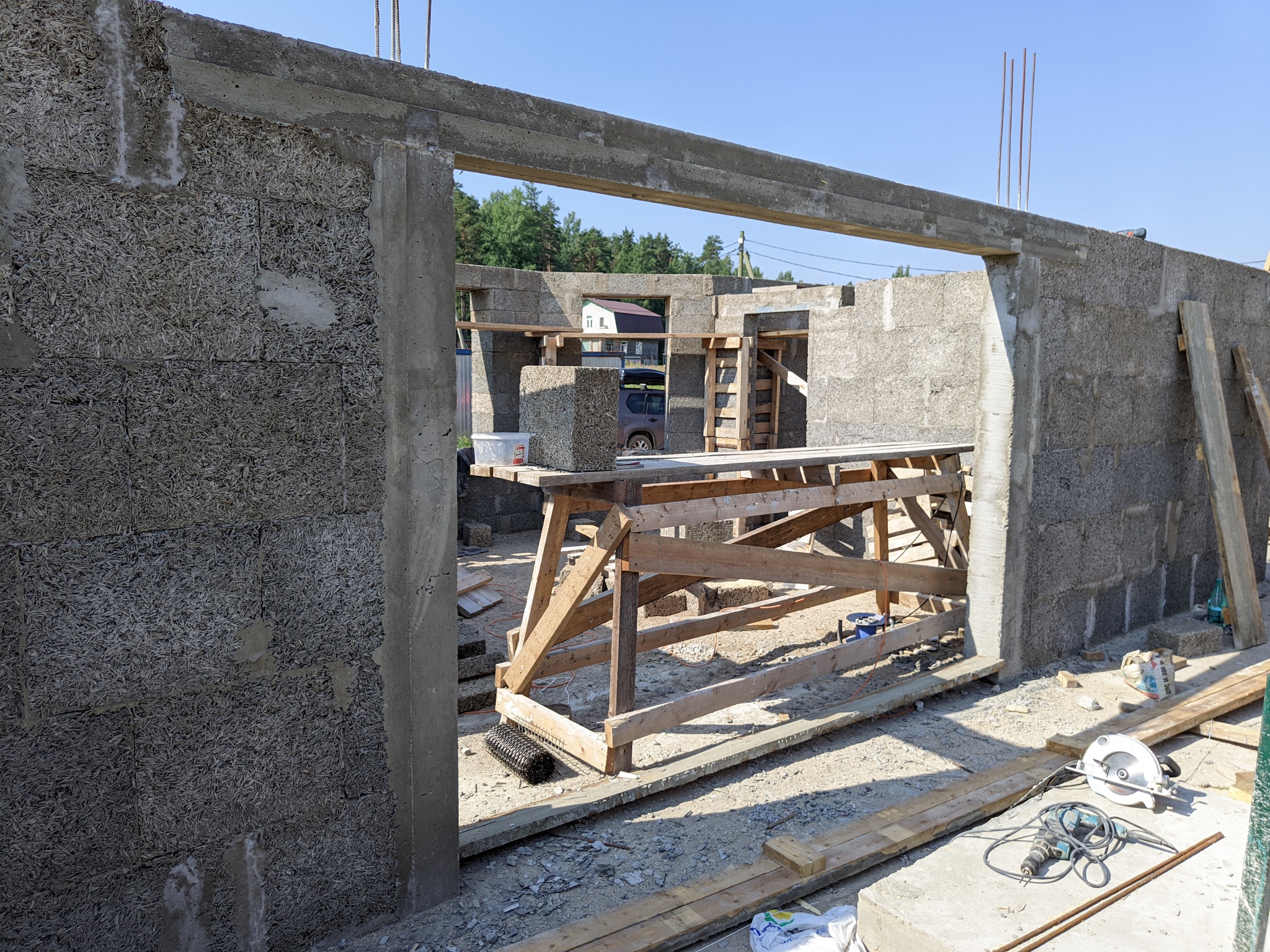

Прошла неделя, распалубил балку.

Пересобрал леса на метр выше и продолжил кладку, перекрытие планируется на 2,8м от чистового пола.

За следующие три недели в планах собрать еще два ряда, залить пятисантиметровую подбетонку, под деревянное прекрытие и начать сборку перекрытия из досок.

Строительство и ремонт

10.6K поста48.3K подписчиков

Правила сообщества

Правила оформления постов.

Посты видеоролики должны обязательно иметь описание о чём видео. Если видео длинное, то крайне желательно указать время, когда и о чём рассказываете.

В случае нарушения пост выносится из сообщества.

Правила общения.

Запрещено регулярное хамское и неуважительное обращение к другим участникам сообщества в рамках общения в комментариях. В случае первого нарушения бан в сообществе на 2-3 недели. В случае повтора постоянный.

Про нейросети

Тексты сгенерированные нейросетью, выносятся из сообщества, пользователь блокируется на неделю. При повторном нарушении перманентный бан для пользователя.

Про рекламу
Рекламные посты от платных/бесплатных аккаунтов запрещены. За первое нарушение блокировка на 7 дней. За второе перманентная блокировка.

Только для профессиональных участников рынка строительных услуг. (публикующихся регулярно)

Пост должен быть основан на личном опыте.

Должен быть информационно-познавательным (разъясняет/ объясняет что-то связанное с материалом/работой/организацией/и.т.д.) или  пищей для ума (Взгляд на проблему, с другой стороны)

Запрещается публикация видео длиной более 5 минут  без текстового таймлайна. ( надо указать где и о чём вы рассказываете в видео)

Не злоупотребляйте тэгами. Количество своих тэгов не более 4х шт. Тэги проставляемые системой не учитываются. (Длиннопост, видео, и.т.д.)
